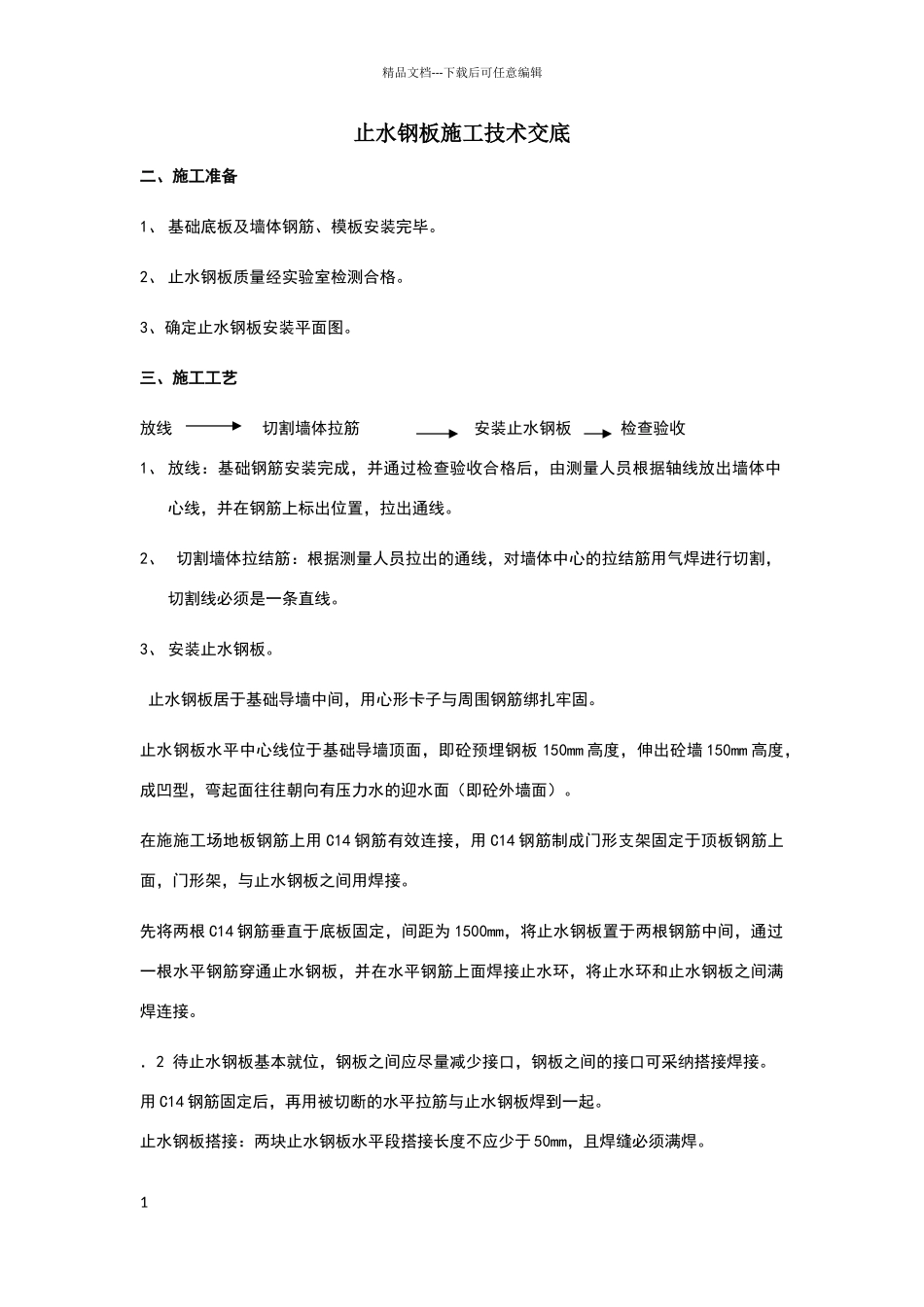

精品文档---下载后可任意编辑止水钢板施工技术交底二、施工准备1、 基础底板及墙体钢筋、模板安装完毕
2、 止水钢板质量经实验室检测合格
3、确定止水钢板安装平面图
三、施工工艺放线 切割墙体拉筋 安装止水钢板 检查验收 1、 放线:基础钢筋安装完成,并通过检查验收合格后,由测量人员根据轴线放出墙体中心线,并在钢筋上标出位置,拉出通线
2、 切割墙体拉结筋:根据测量人员拉出的通线,对墙体中心的拉结筋用气焊进行切割,切割线必须是一条直线
3、 安装止水钢板

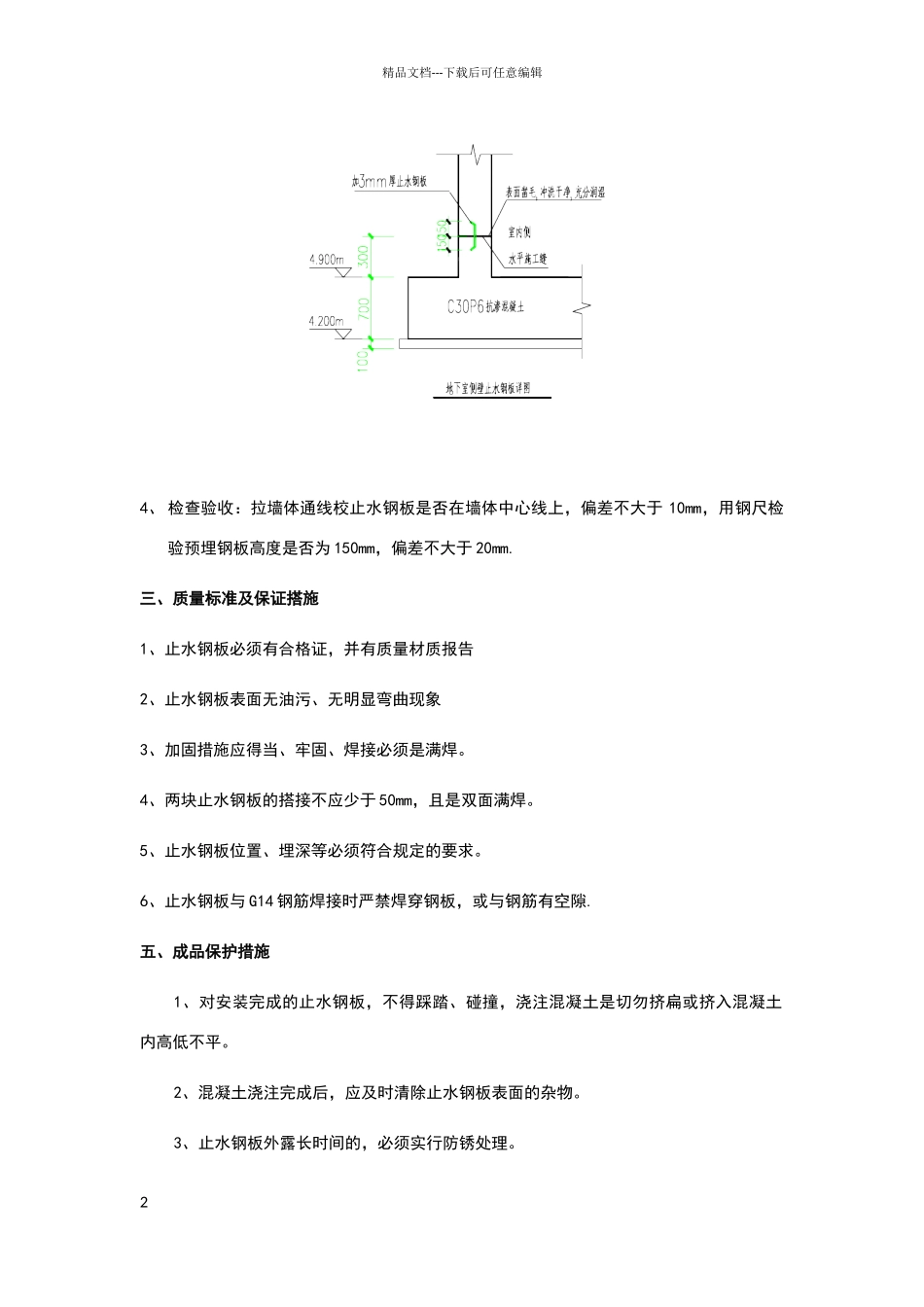

止水钢板居于基础导墙中间,用心形卡子与周围钢筋绑扎牢固
止水钢板水平中心线位于基础导墙顶面,即砼预埋钢板 150mm 高度,伸出砼墙 150mm 高度,成凹型,弯起面往往朝向有压力水的迎水面(即砼外墙面)
在施施工场地板钢筋上用 C14 钢筋有效连接,用 C14 钢筋制成门形支架固定于顶板钢筋上面,门形架,与止水钢板之间用焊接
先将两根 C14 钢筋垂直于底板固定,间距为 1500mm,将止水钢板置于两根钢筋中间,通过一根水平钢筋穿通止水钢板,并在水平钢筋上面焊接止水环,将止水环和止水钢板之间满焊连接
.2 待止水钢板基本就位,钢板之间应尽量减少接口,钢板之间的接口可采纳搭接焊接
用 C14 钢筋固定后,再用被切断的水平拉筋与止水钢板焊到一起
止水钢板搭接:两块止水钢板水平段搭接长度不应少于 50mm,且焊缝必须满焊
1精品文档---下载后可任意编辑4、 检查验收:拉墙体通线校止水钢板是否在墙体中心线上,偏差不大于 10mm,用钢尺检验预埋钢板高度是否为 150mm,偏差不大于 20mm
三、质量标准及保证搭施1、止水钢板必须有合格证,并有质量材质报告2、止水钢板表面无油污、无明显弯曲现象3、加固措施应得当、牢固、焊接必须是满焊
4、两块止水钢板的搭接不应少于 50mm,且是双面满焊

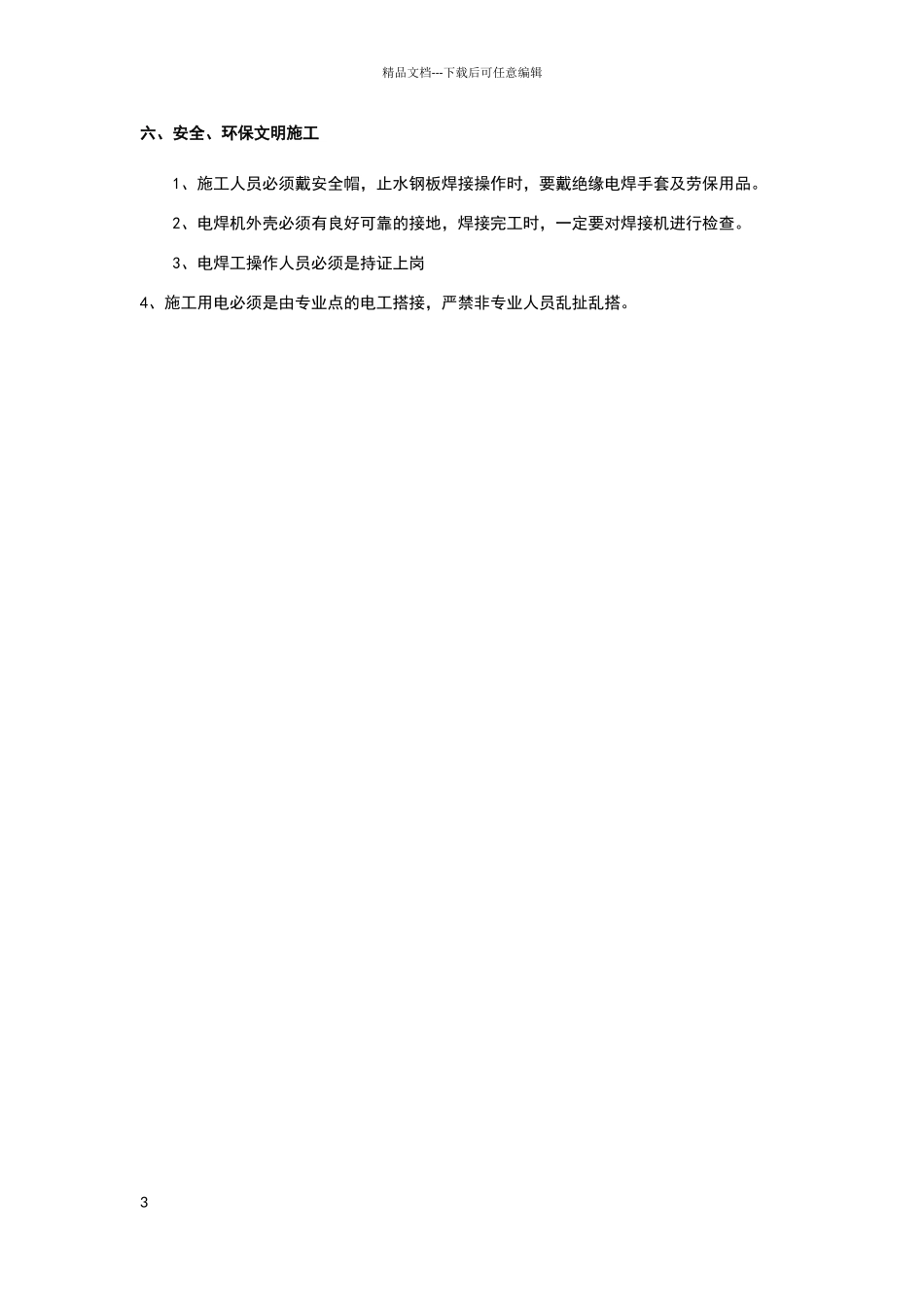

5、止水钢板位置、埋深等必须符合规
