2技 术 交 底 记 录表 C2-1编 号03工 程 名 称康乐城交底日期施工单位江苏南通三建集团股份有限公司分项工程名称地下室木工分项交底提要地下室钢支模工艺等一、基础模板 1
底板与外墙水平施工缝,按图纸要求留置在底板上 500 高处,(3 厚 400 宽钢板止水带止水)
积水坑侧面、封底全部采纳木夹板模板,坑底模板用钢筋焊接在桩的锚固钢筋上或钢筋的底层网片上,并用螺栓与钢管固定牢固,以防模板上浮
侧面模板用螺栓与钢管固定,并与积水坑侧面的钢筋焊接牢固,以防偏位
坑的几何尺寸比图纸尺大 10mm , 坑底模板开5 个 Ф100 的洞口作为排气孔,排气孔上用 Ф100 高 500 的钢管防止砂浆流淌
后浇带按图纸节点进行支模板 二、框架柱、梁、板 1
框架柱梁板的模板均用九合板,梁板模板采纳早拆模体系,九合板的背肋用 48×95 的木枋,间距不大于 200,固定用的水平钢管间距 500
柱的边长大于 700 时采纳双排对拉螺栓
梁高在 700 以上采纳 Φ12(水平方向@500、垂直方向@400)对拉螺杆,柱、梁的对拉螺栓用 Ф12 的钢筋制作,带 Ф15 的 PVC 套管,PVC 套管的长度比柱宽小 2mm
柱模板按先拆模体系施工,即柱包梁施工法,梁柱接头处用九合板贴面补缺,并与周围的木枋固定,确保不变形
框架柱的背肋间距不大于 150mm

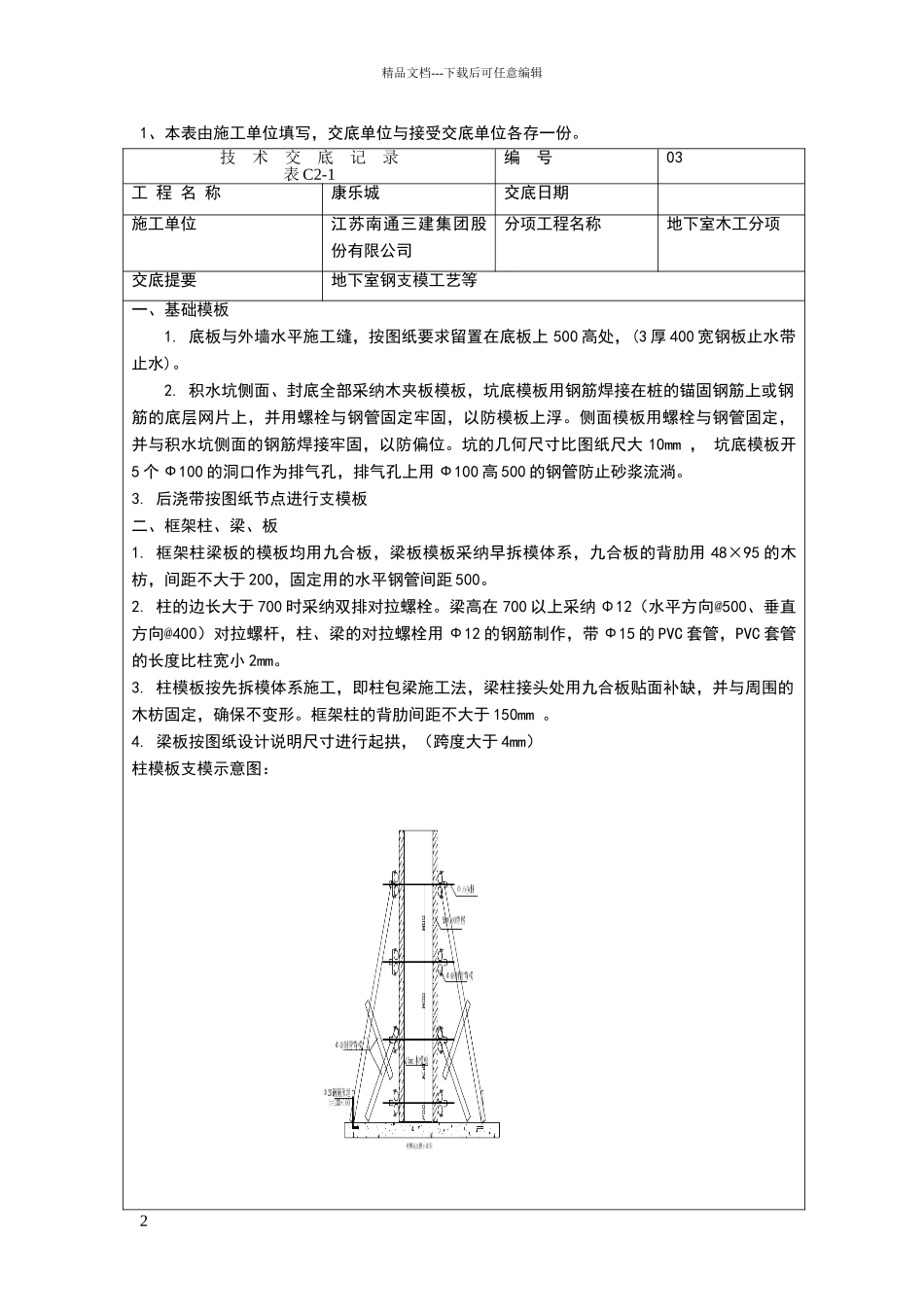

梁板按图纸设计说明尺寸进行起拱,(跨度大于 4mm)柱模板支模示意图:精品文档---下载后可任意编辑1、本表由施工单位填写,交底单位与接受交底单位各存一份
3 三、墙模板 1
地下室模板均采纳九合板, 因外墙、消防水池为抗渗混凝土,因此采纳带止
