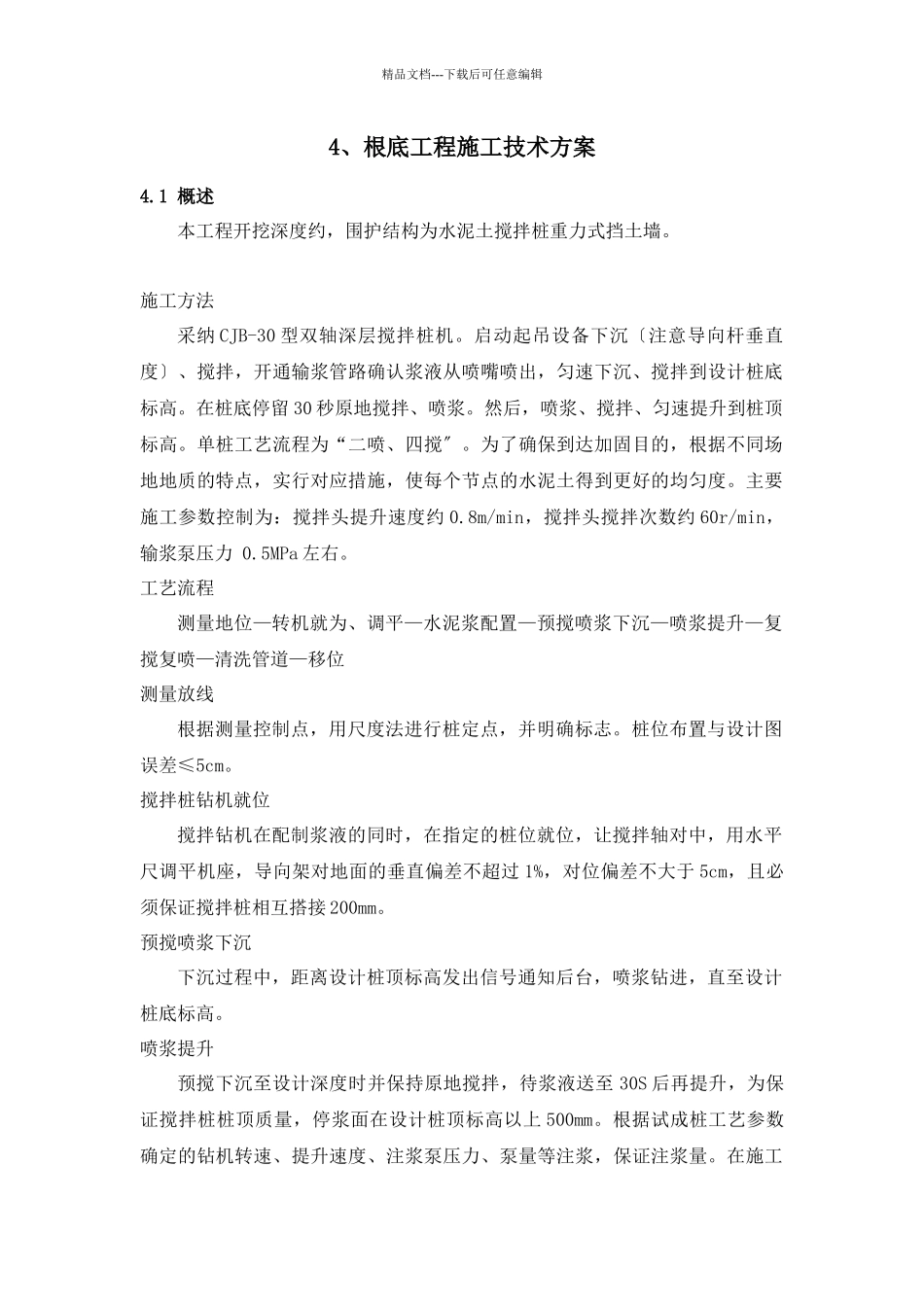

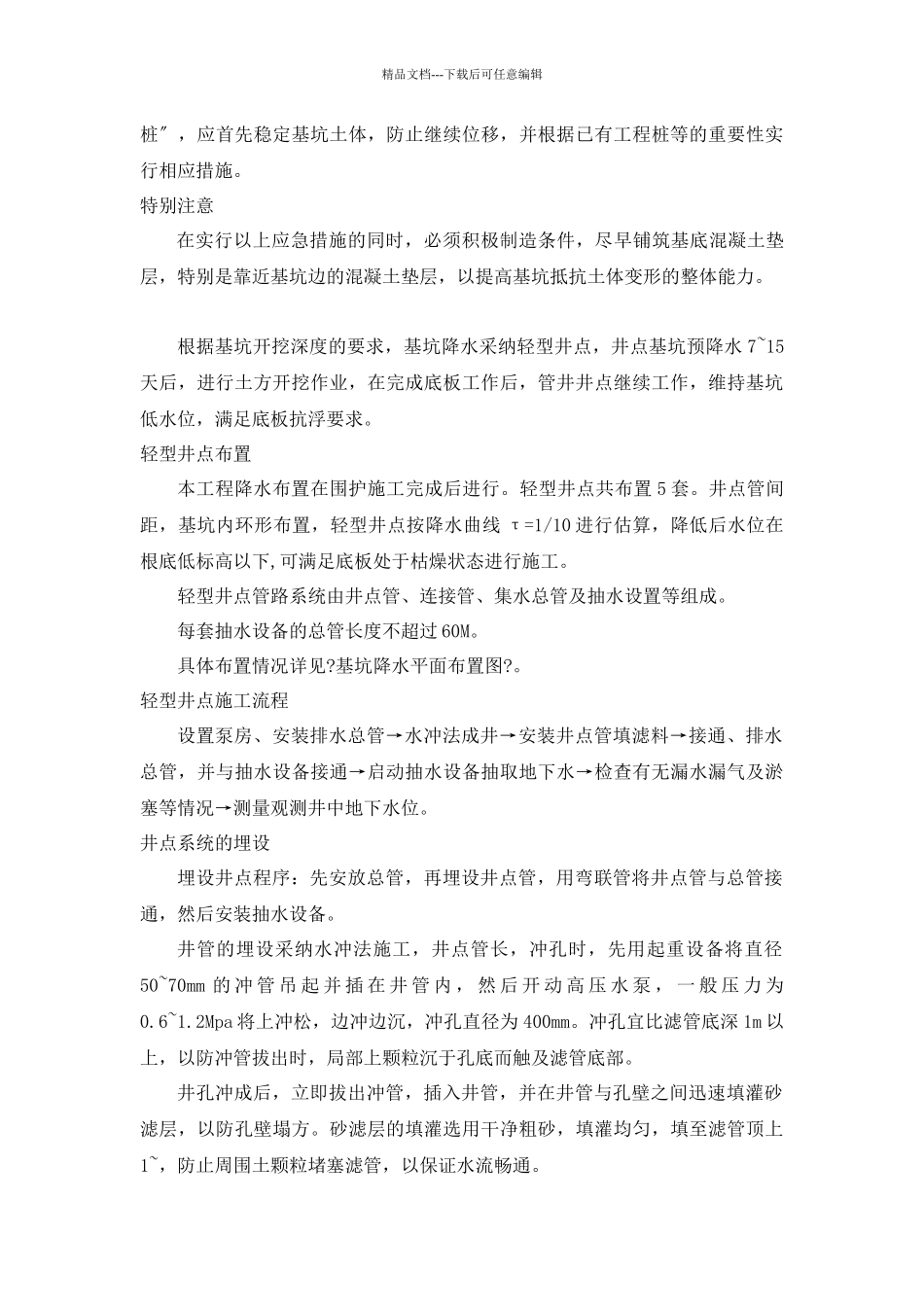

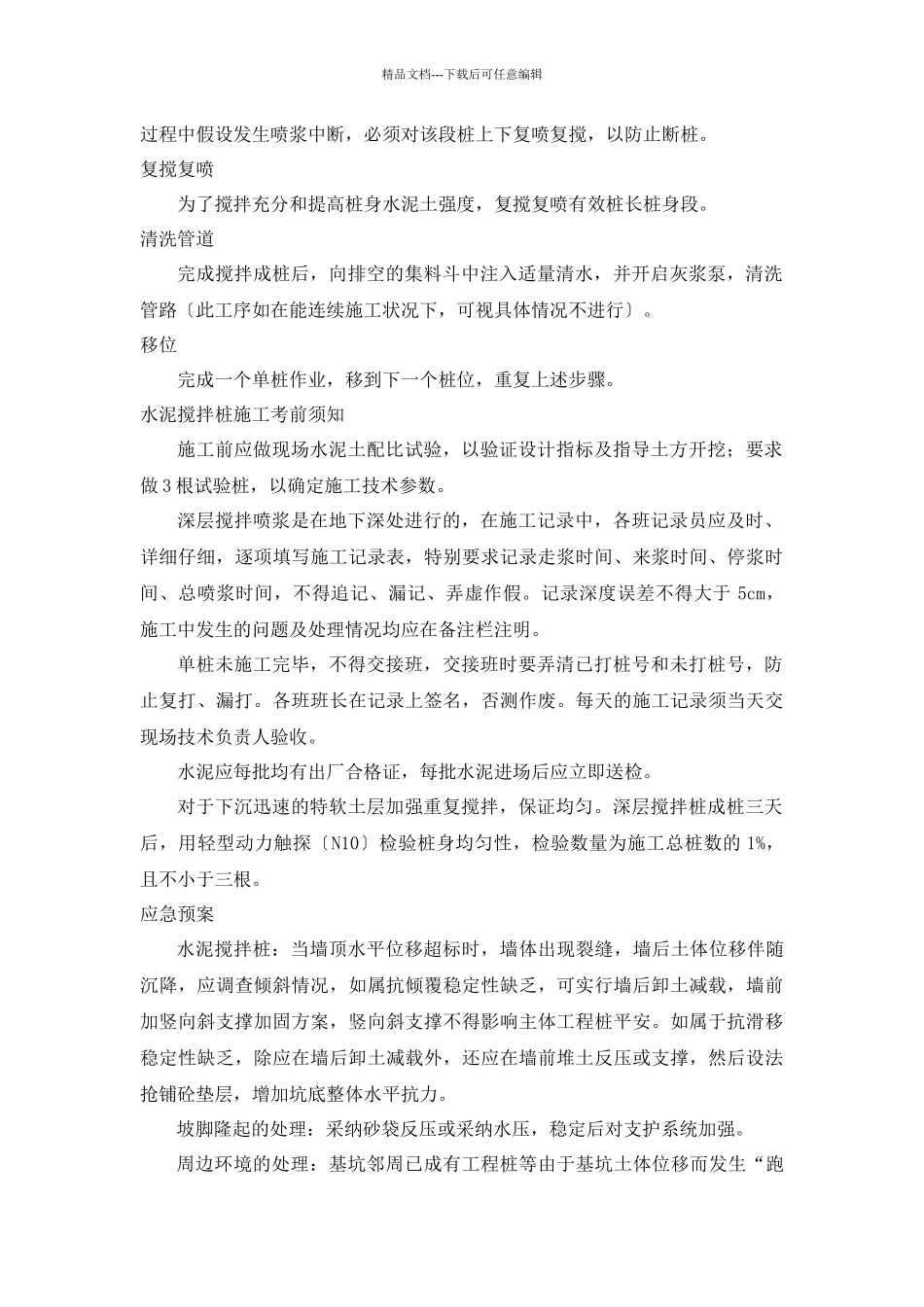

精品文档---下载后可任意编辑4、根底工程施工技术方案4.1 概述本工程开挖深度约,围护结构为水泥土搅拌桩重力式挡土墙。施工方法采纳 CJB-30 型双轴深层搅拌桩机。启动起吊设备下沉〔注意导向杆垂直度〕、搅拌,开通输浆管路确认浆液从喷嘴喷出,匀速下沉、搅拌到设计桩底标高。在桩底停留 30 秒原地搅拌、喷浆。然后,喷浆、搅拌、匀速提升到桩顶标高。单桩工艺流程为“二喷、四搅〞。为了确保到达加固目的,根据不同场地地质的特点,实行对应措施,使每个节点的水泥土得到更好的均匀度。主要施工参数控制为:搅拌头提升速度约 0.8m/min,搅拌头搅拌次数约 60r/min,输浆泵压力 0.5MPa 左右。工艺流程测量地位—转机就为、调平—水泥浆配置—预搅喷浆下沉—喷浆提升—复搅复喷—清洗管道—移位测量放线根据测量控制点,用尺度法进行桩定点,并明确标志。桩位布置与设计图误差≤5cm。搅拌桩钻机就位搅拌钻机在配制浆液的同时,在指定的桩位就位,让搅拌轴对中,用水平尺调平机座,导向架对地面的垂直偏差不超过 1%,对位偏差不大于 5cm,且必须保证搅拌桩相互搭接 200mm。预搅喷浆下沉下沉过程中,距离设计桩顶标高发出信号通知后台,喷浆钻进,直至设计桩底标高。喷浆提升预搅下沉至设计深度时并保持原地搅拌,待浆液送至 30S 后再提升,为保证搅拌桩桩顶质量,停浆面在设计桩顶标高以上 500mm。根据试成桩工艺参数确定的钻机转速、提升速度、注浆泵压力、泵量等注浆,保证注浆量。在施工精品文档---下载后可任意编辑过程中假设发生喷浆中断,必须对该段桩上下复喷复搅,以防止断桩。复搅复喷为了搅拌充分和提高桩身水泥土强度,复搅复喷有效桩长桩身段。清洗管道完成搅拌成桩后,向排空的集料斗中注入适量清水,并开启灰浆泵,清洗管路〔此工序如在能连续施工状况下,可视具体情况不进行〕。移位完成一个单桩作业,移到下一个桩位,重复上述步骤。水泥搅拌桩施工考前须知施工前应做现场水泥土配比试验,以验证设计指标及指导土方开挖;要求做 3 根试验桩,以确定施工技术参数。深层搅拌喷浆是在地下深处进行的,在施工记录中,各班记录员应及时、详细仔细,逐项填写施工记录表,特别要求记录走浆时间、来浆时间、停浆时间、总喷浆时间,不得追记、漏记、弄虚作假。记录深度误差不得大于 5cm,施工中发生的问题及处理情况均应在备注栏注明。单桩未施工完毕,不得交接班,交接班时要弄清已打桩号和未打桩号,防止复打、漏打。各...
