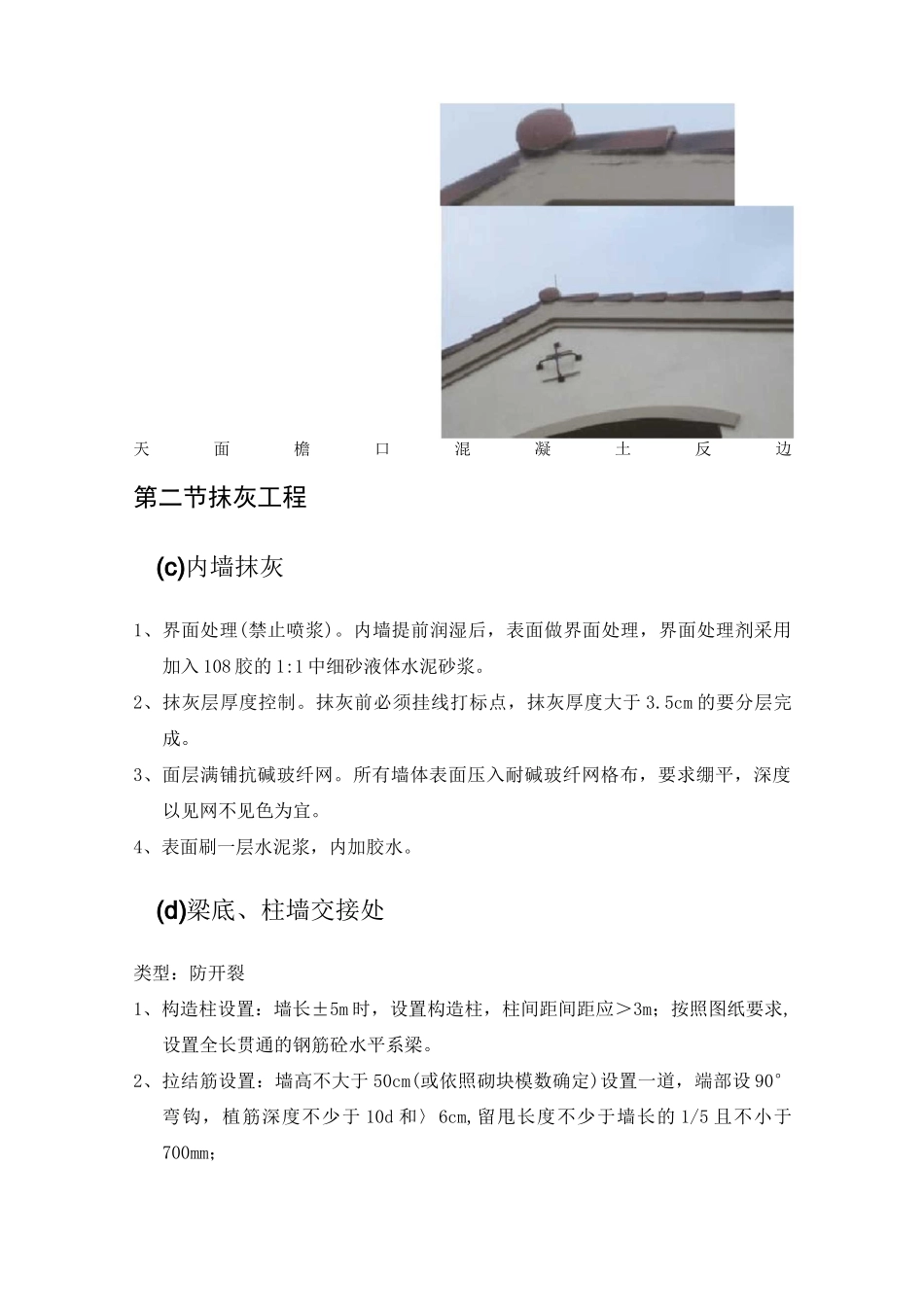

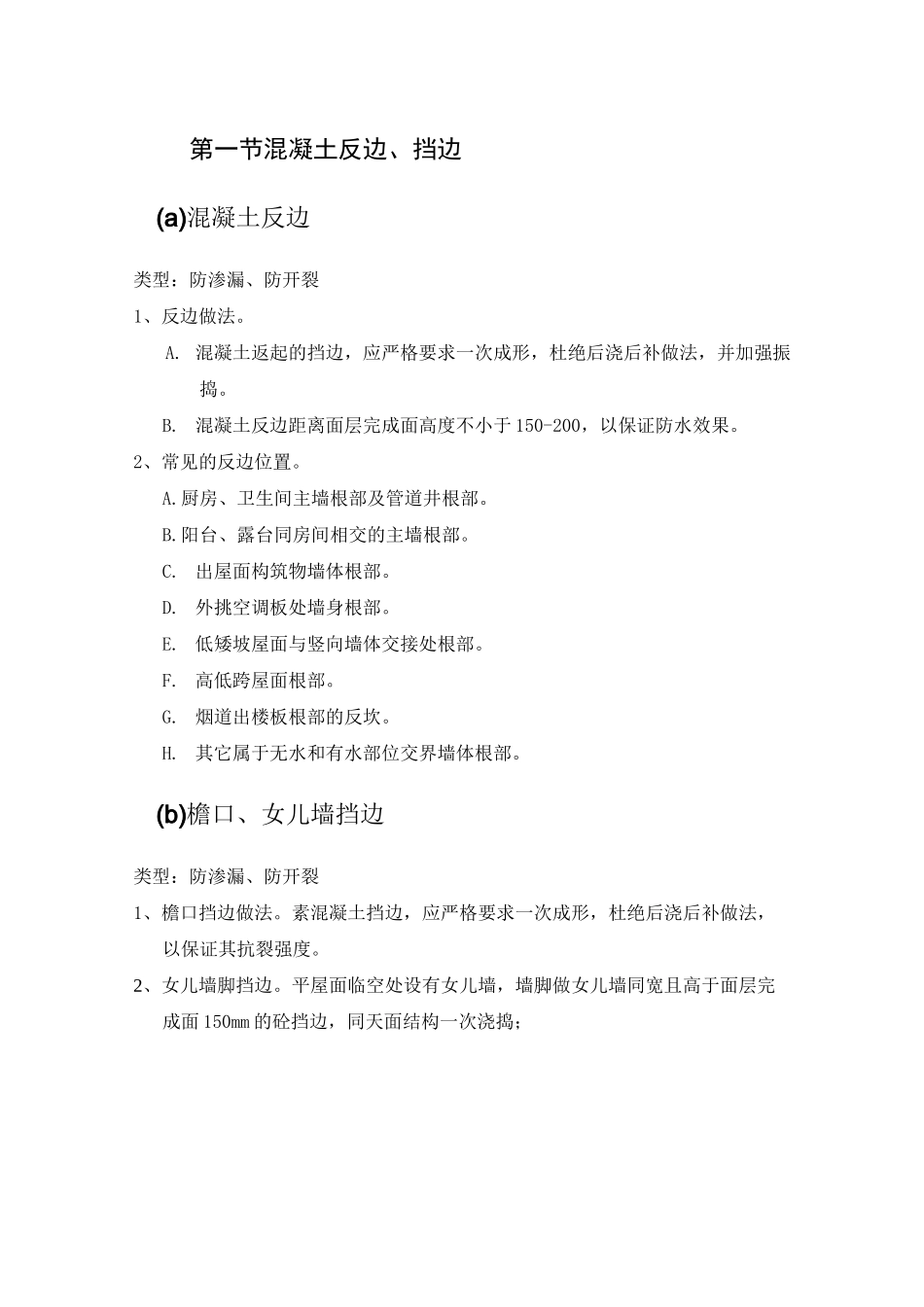

防渗漏、防开裂重点控制目录第一节混凝土反边、挡边 2混凝土反边 2檐口、女儿墙挡边 2第二节抹灰工程 3内墙抹灰 3梁底、柱墙交接处 3电箱、线管位置 4施工洞口收头 4外墙抹灰 5滴水线 5外墙空洞预留及封堵 6沉降缝、温变缝处理 6第三节门窗工程 7铝合金门窗周边 7第四节卫生间工程 8沉箱做法 8管井做法 8第五节屋面工程 9天沟 9第一节混凝土反边、挡边(a)混凝土反边类型:防渗漏、防开裂1、反边做法。A. 混凝土返起的挡边,应严格要求一次成形,杜绝后浇后补做法,并加强振捣。B. 混凝土反边距离面层完成面高度不小于 150-200,以保证防水效果。2、常见的反边位置。A.厨房、卫生间主墙根部及管道井根部。B.阳台、露台同房间相交的主墙根部。C. 出屋面构筑物墙体根部。D. 外挑空调板处墙身根部。E. 低矮坡屋面与竖向墙体交接处根部。F. 高低跨屋面根部。G. 烟道出楼板根部的反坎。H. 其它属于无水和有水部位交界墙体根部。(b)檐口、女儿墙挡边类型:防渗漏、防开裂1、檐口挡边做法。素混凝土挡边,应严格要求一次成形,杜绝后浇后补做法,以保证其抗裂强度。2、女儿墙脚挡边。平屋面临空处设有女儿墙,墙脚做女儿墙同宽且高于面层完成面 150mm 的砼挡边,同天面结构一次浇捣;天面檐口混凝土反边第二节抹灰工程(c)内墙抹灰1、界面处理(禁止喷浆)。内墙提前润湿后,表面做界面处理,界面处理剂采用加入 108 胶的 1:1 中细砂液体水泥砂浆。2、抹灰层厚度控制。抹灰前必须挂线打标点,抹灰厚度大于 3.5cm 的要分层完成。3、面层满铺抗碱玻纤网。所有墙体表面压入耐碱玻纤网格布,要求绷平,深度以见网不见色为宜。4、表面刷一层水泥浆,内加胶水。(d)梁底、柱墙交接处类型:防开裂1、构造柱设置:墙长±5m 时,设置构造柱,柱间距间距应>3m;按照图纸要求,设置全长贯通的钢筋砼水平系梁。2、拉结筋设置:墙高不大于 50cm(或依照砌块模数确定)设置一道,端部设 90°弯钩,植筋深度不少于 10d 和〉6cm,留甩长度不少于墙长的 1/5 且不小于700mm;3、底砖顶砖设置:底部 20cm 水泥砂浆砌筑;主墙体完成 7 天后方可砌筑顶砖,顶砖位预留高度约 20cm,应保证斜砖角度在 60°〜65°之间,从两端开始,双向斜砌,中间收口用预制素砼块填堵严实,斜砌缝两侧砂浆必须堵塞密实;4、室内抹灰前梁底、柱墙交接处都必须粘贴 30cm 宽的镀锌钢网,用 1:2 水泥砂浆粘贴,放置于砂浆的中层。5、斜屋面卧梁下口的...
