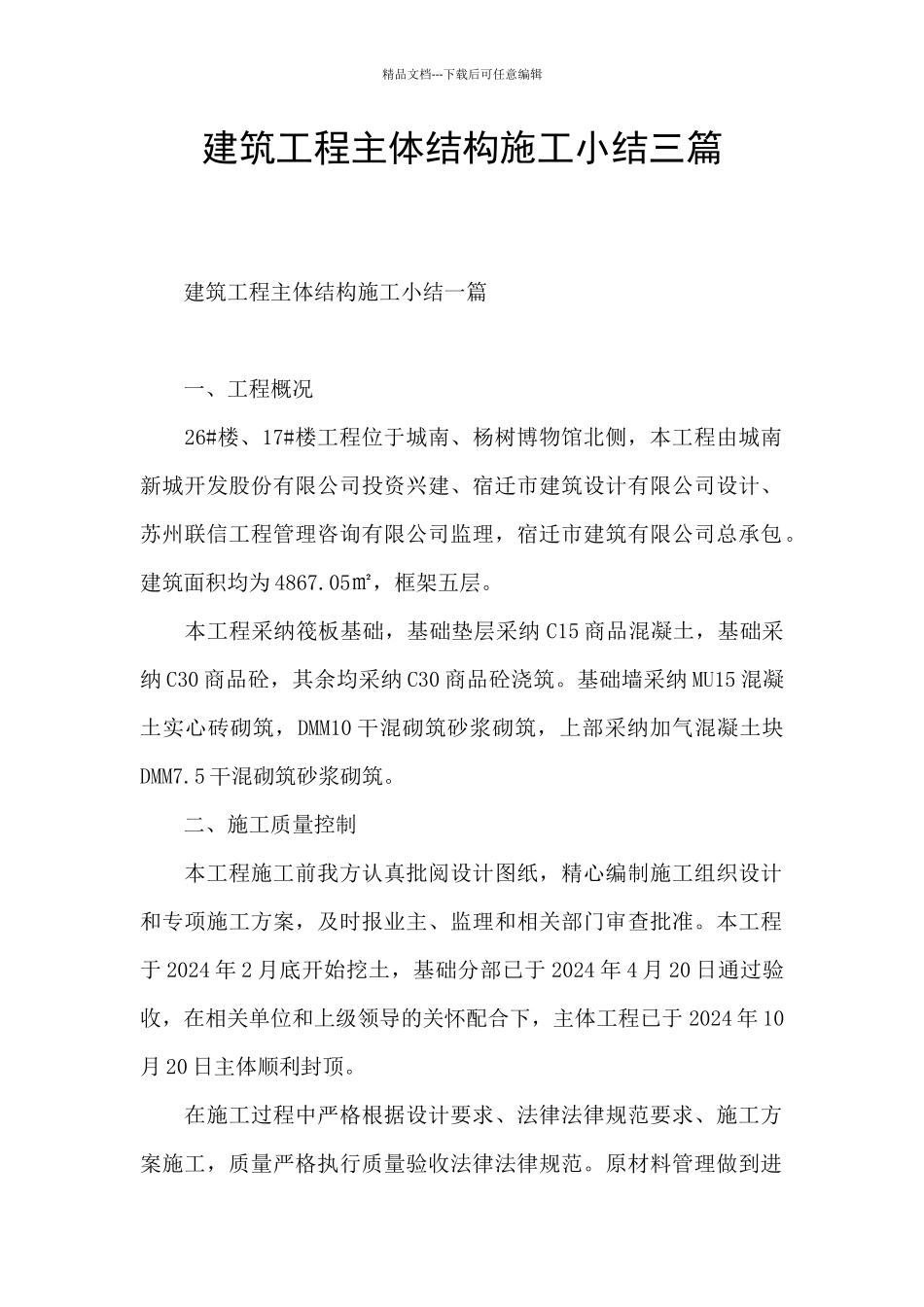

精品文档---下载后可任意编辑建筑工程主体结构施工小结三篇 建筑工程主体结构施工小结一篇 一、工程概况 26#楼、17#楼工程位于城南、杨树博物馆北侧,本工程由城南新城开发股份有限公司投资兴建、宿迁市建筑设计有限公司设计、苏州联信工程管理咨询有限公司监理,宿迁市建筑有限公司总承包
建筑面积均为 4867
05㎡,框架五层
本工程采纳筏板基础,基础垫层采纳 C15 商品混凝土,基础采纳 C30 商品砼,其余均采纳 C30 商品砼浇筑
基础墙采纳 MU15 混凝土实心砖砌筑,DMM10 干混砌筑砂浆砌筑,上部采纳加气混凝土块DMM7
5 干混砌筑砂浆砌筑
二、施工质量控制 本工程施工前我方认真批阅设计图纸,精心编制施工组织设计和专项施工方案,及时报业主、监理和相关部门审查批准
本工程于 2024 年 2 月底开始挖土,基础分部已于 2024 年 4 月 20 日通过验收,在相关单位和上级领导的关怀配合下,主体工程已于 2024 年 10月 20 日主体顺利封顶
在施工过程中严格根据设计要求、法律法律规范要求、施工方案施工,质量严格执行质量验收法律法律规范

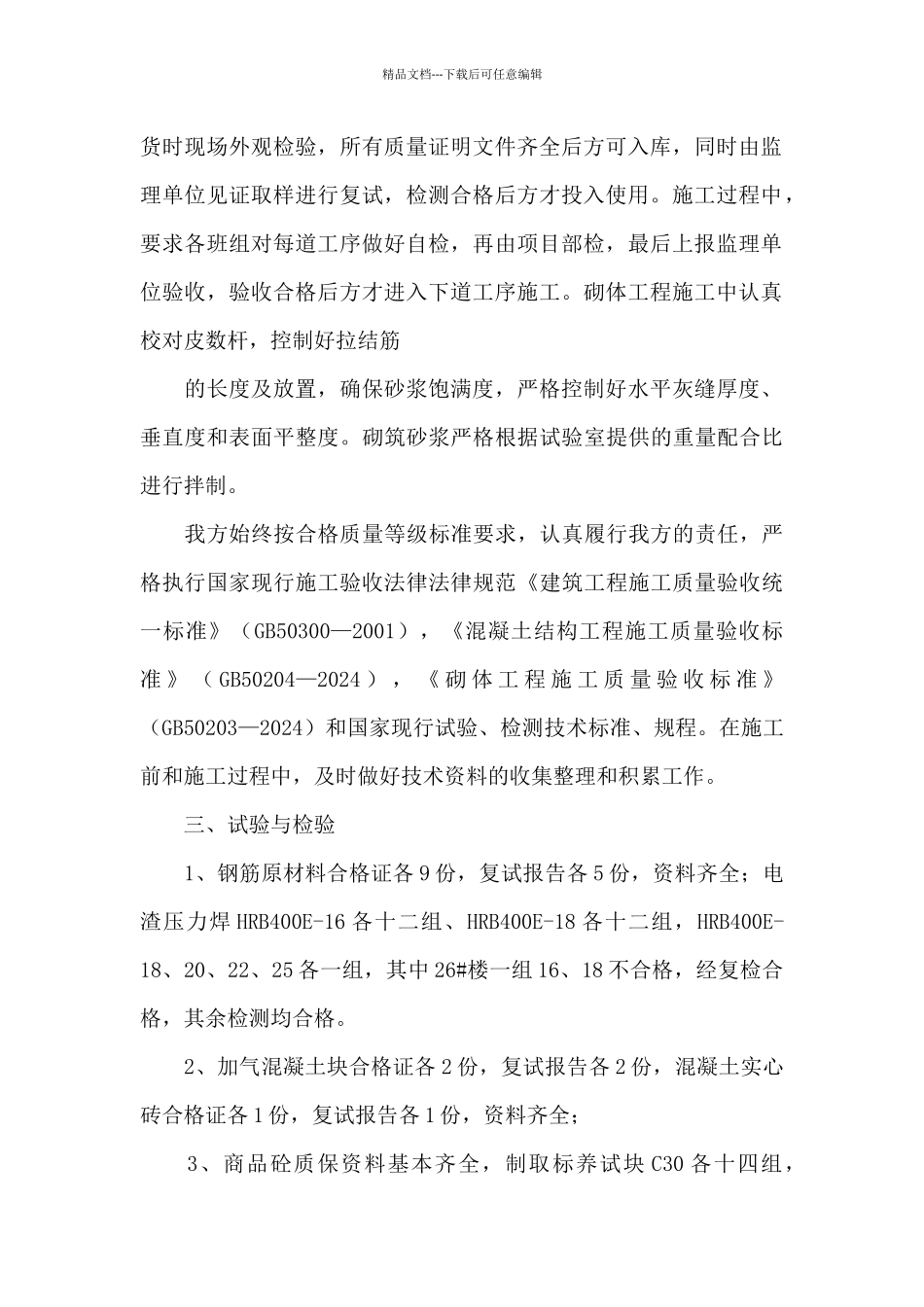

原材料管理做到进精品文档---下载后可任意编辑货时现场外观检验,所有质量证明文件齐全后方可入库,同时由监理单位见证取样进行复试,检测合格后方才投入使用
施工过程中,要求各班组对每道工序做好自检,再由项目部检,最后上报监理单位验收,验收合格后方才进入下道工序施工
砌体工程施工中认真校对皮数杆,控制好拉结筋 的长度及放置,确保砂浆饱满度,严格控制好水平灰缝厚度、垂直度和表面平整度
砌筑砂浆严格根据试验室提供的重量配合比进行拌制
我方始终按合格质量等级标准要求,认真履行我方的责任,严格执行国家现行施工验收法律法律规范《建筑工程施工质量验收统一标准》(GB50300—2001),《混凝土结构工程施工质量验收标准 》 ( GB5
