施工现场管理控制程序一、 职责 工程部协调各个施工单位项目经理部的现场管理工作,并负责施工现场的规划与布置、施工图纸会审、施工单位的施工组织设计的初审、施工进度控制、施工质量检查、施工措施监督、质量事故的处理、现场记录、施工单位现场安全文明施工的监督以及经济签证管理等工作
二、 工作规定(一)、 施工准备过程1 、工程部进驻工地施工现场 工程部在接受指定工程管理项目任务后,组织本部门工程管理人员进驻工地施工现场,开展施工前准备工作
2、工程部进驻后应召开现场工作会,重要内容如下: a)施工现场周围环境调查; b)施工现场“三通一平”工作(通水、通电、通路、场地平整); c)施工现场施工条件等
3 、施工组织设计的审核 施工单位在动工前必须提供详细的施工组织设计及施工计划表一份,后来需按进度进行检查调整,此外亦须配合其他工程的施工计划
施工单位根据施工图编制施工组织设计,其重要内容包括:与否按照国家有关规定、结合该工程项目特点和规定,制定了安全技术措施;施工现场配置及劳动力安排、施工进度计划、重要施工操作措施和设备、以及施工现场环境保护详细计划措施等
工程部和监理单位对施工组织计划进行审定,并签订意见,以便监控施工单位贯彻
4、 施工现场的规划和布置 施工单位进场前,由工程部提供资料,并办理临时房屋、占道等城建规划手续
工程部组织施工单位和监理单位召开施工现场规划与布署工程会议,施工单位根据会议规定、根据经审定的施工组织设计,结合实际状况作出施工现场布署方案,做好施工现场标志牌,对施工区、生活区、材料堆分区等进行明确划分
5、工程部接施工图纸后,进行图纸送审
审查成果出来后召集设计、监理、施工等单位进行图纸会审和技术交底
(二)、 施工生产过程1、 工程动工条件: a)《建设工程规划许可证》、《施工许可证》已办理,详细实行视状况而定

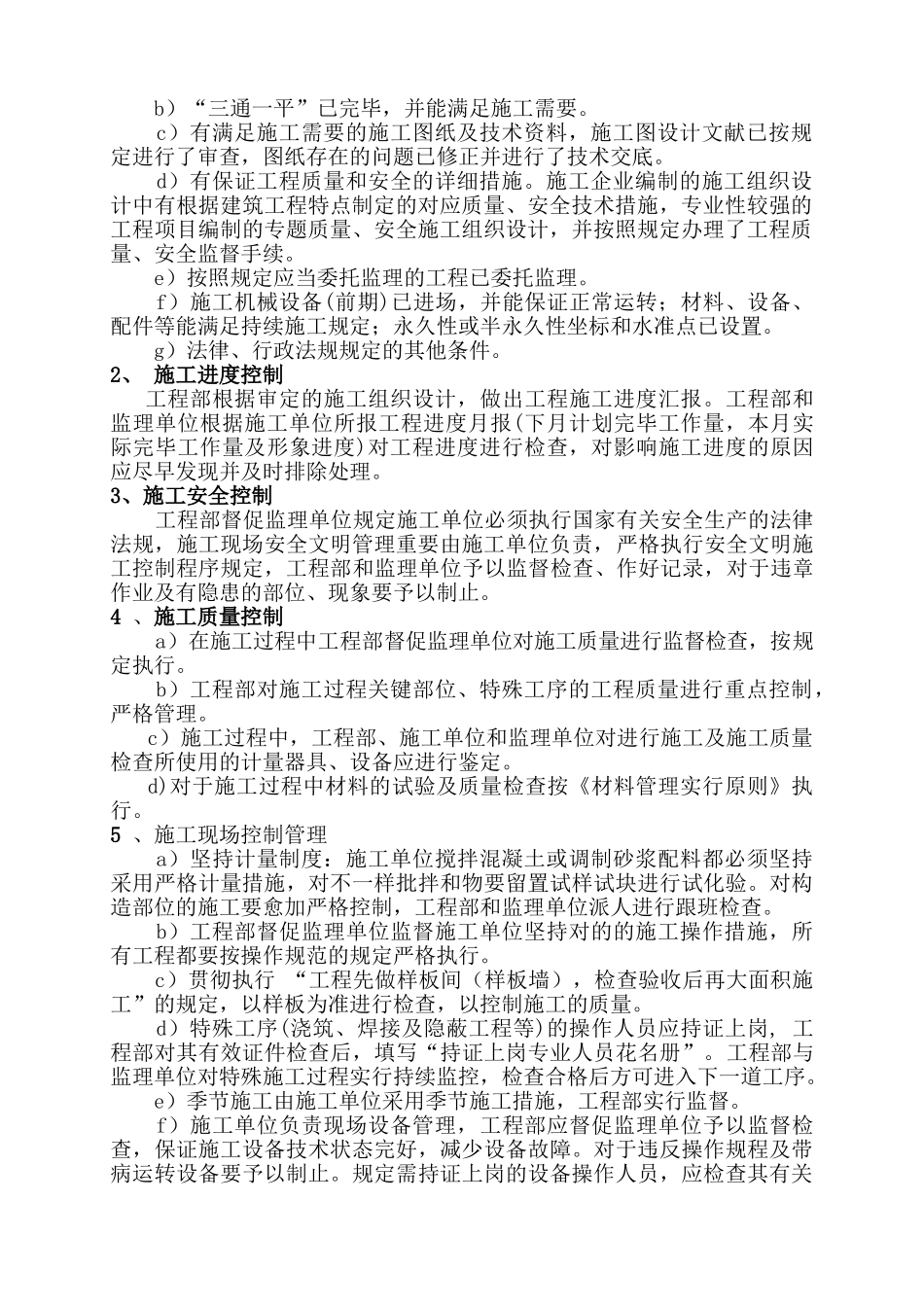

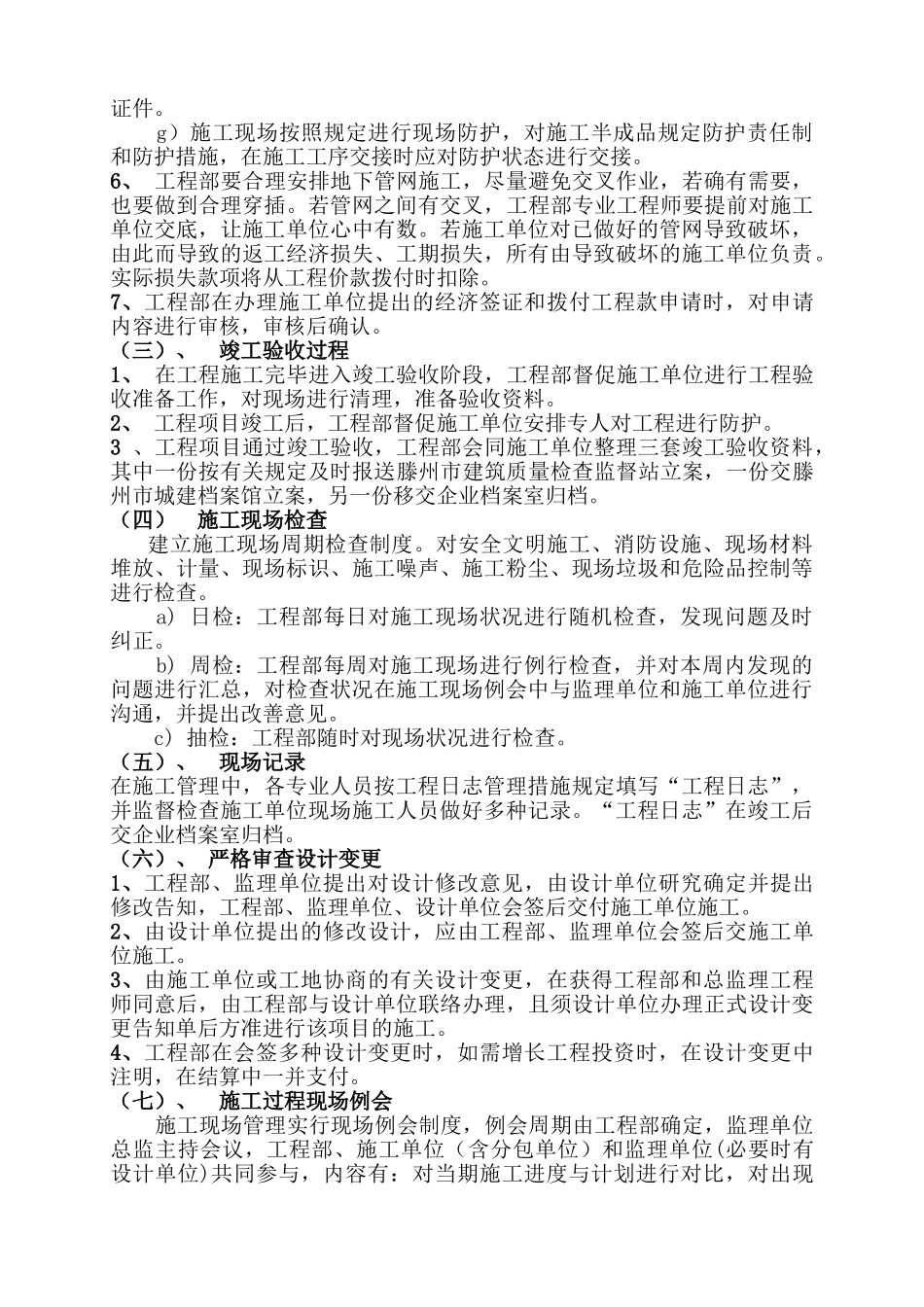

b)“三通一平”已完毕,并能满足施工需
