跨长株高速桥顶推交通组织方案及控制措施1、工程概况云峰大道跨长株高速公路现已有一座跨线桥,桥宽13m
为满足道路通行需求,在利用现有桥的基础上,在其南侧,北侧各新建一座桥梁
南侧新建一座人行和非机动车通行的绿道跨线桥,北侧新建一座通行机动车,非机动车、人行的跨线桥,机动车单向三车道
2、施工工艺本工程需跨越正在通行使用的高速道路,交通繁忙,为减小施工对高速通行造成的影响经多方考虑决定采用步履式顶推施工工艺,该工艺跨线施工周期短,对高速通行影响小,无需疏导交通
3、前期施工防护措施1、本项目PM12、PM13、临7、临8号墩离高速较近,前期施工过程中采用围挡板沿高速公路防撞护栏进行围挡,并在围挡底部设置防水墙以防止桩基施工过程中泥浆流入高速公路

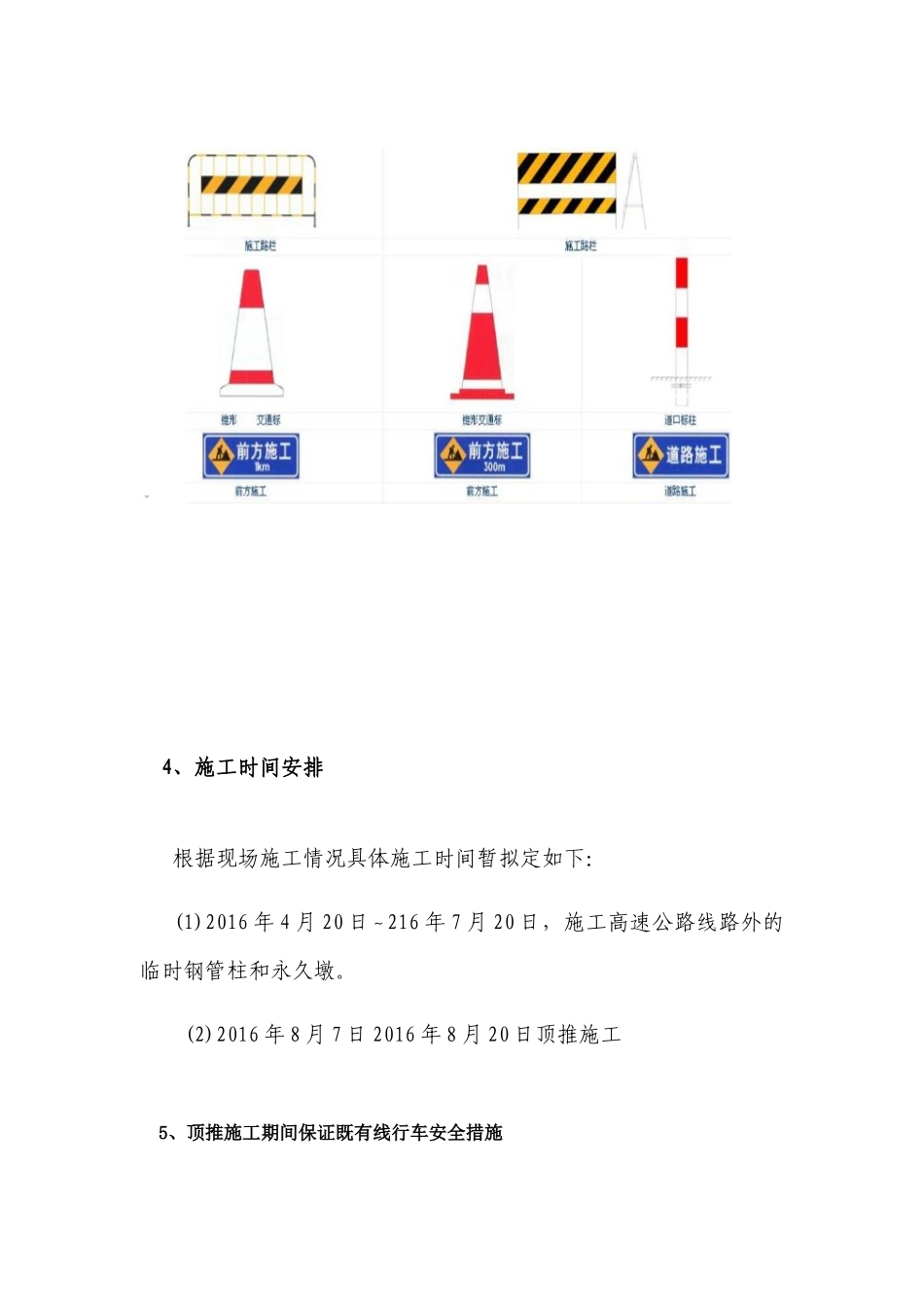

2、为确保高速公路交通正常通行,在施工区域设置锥形交通标志,在施工区域前方1600m、800m处设置“前方施工”施工牌、由宽变窄、警示牌及限速标志,确保道路交通安全
3、施工区域内24小时悬挂警示红灯,黏贴反光标识,以过往司机注意,确保安全
4、施工时间安排根据现场施工情况具体施工时间暂拟定如下:(1)2016年4月20日~216年7月20日,施工高速公路线路外的临时钢管柱和永久墩

(2)2016年8月7日2016年8月20日顶推施工5、顶推施工期间保证既有线行车安全措施1、施工前与高速管理单位分别签订施工配合协议,明确双方的责任和义务、施工责任地段和期限、安全防范内容和措施等
在具体工程开工前向设备管理提出核查要求,共同制定针对性强、切合实际防护措施
2、及时提报影响既有线运营的施工方案,报高速管理单位审查批准后再施工
施工时,请管理单位派员进行现场指导配合
3、如需要点施工或限期完成的工程,施工前对设备进行检修,施工组织及劳力安排进行必要的演练,确保施工按期完成
施工完成后,施工负责人会同管理单位人员对工程进行检查,合格后再消点开
