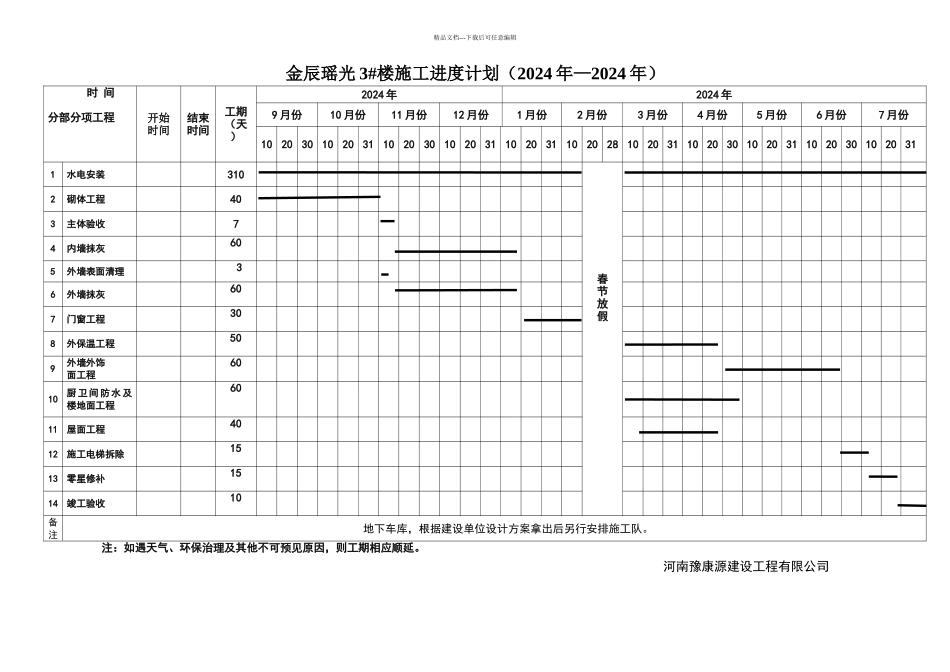

精品文档---下载后可任意编辑金辰瑶光 3#楼施工进度计划(2024 年—2024 年)时 间 分部分项工程 开始时间结束时间工期(天)2024 年2024 年9 月份10 月份11 月份12 月份1 月份2 月份3 月份4 月份5 月份6 月份7 月份10203010203110203010203110203110202810 20 31 10 20 30 10 20 31 10 20 30 10 20 311水电安装310春节放假2砌体工程403主体验收74内墙抹灰605外墙表面清理36外墙抹灰607门窗工程308外保温工程509外墙外饰面工程6010厨 卫 间 防 水 及楼地面工程6011屋面工程4012施工电梯拆除1513零星修补1514竣工验收10备注地下车库,根据建设单位设计方案拿出后另行安排施工队
注:如遇天气、环保治理及其他不可预见原因,则工期相应顺延
河南豫康源建设工程有限公司
