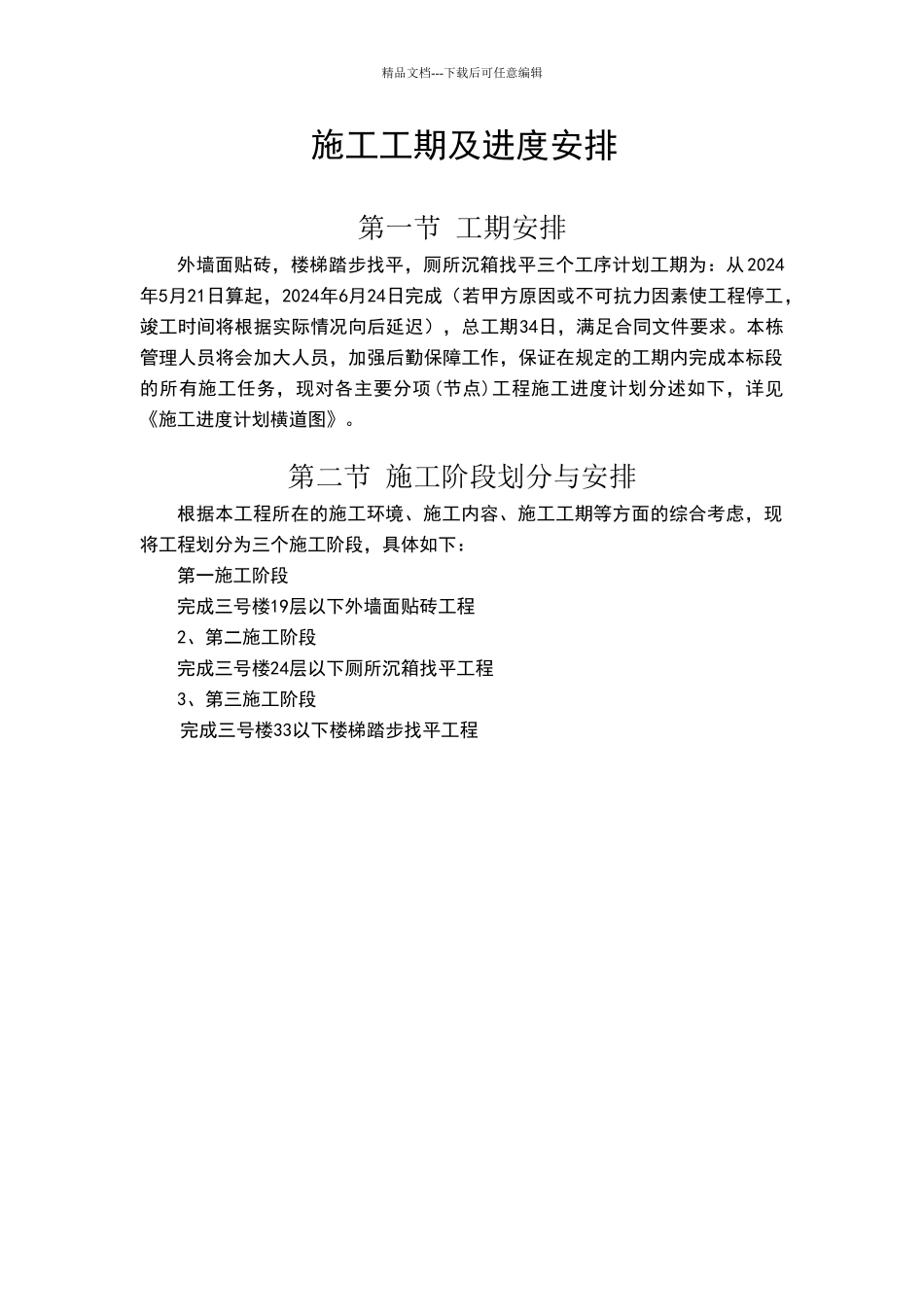

精品文档---下载后可任意编辑 施工工期及进度安排第一节 工期安排外墙面贴砖,楼梯踏步找平,厕所沉箱找平三个工序计划工期为:从2024年5月21日算起,2024年6月24日完成(若甲方原因或不可抗力因素使工程停工,竣工时间将根据实际情况向后延迟),总工期34日,满足合同文件要求
本栋管理人员将会加大人员,加强后勤保障工作,保证在规定的工期内完成本标段的所有施工任务,现对各主要分项(节点)工程施工进度计划分述如下,详见《施工进度计划横道图》

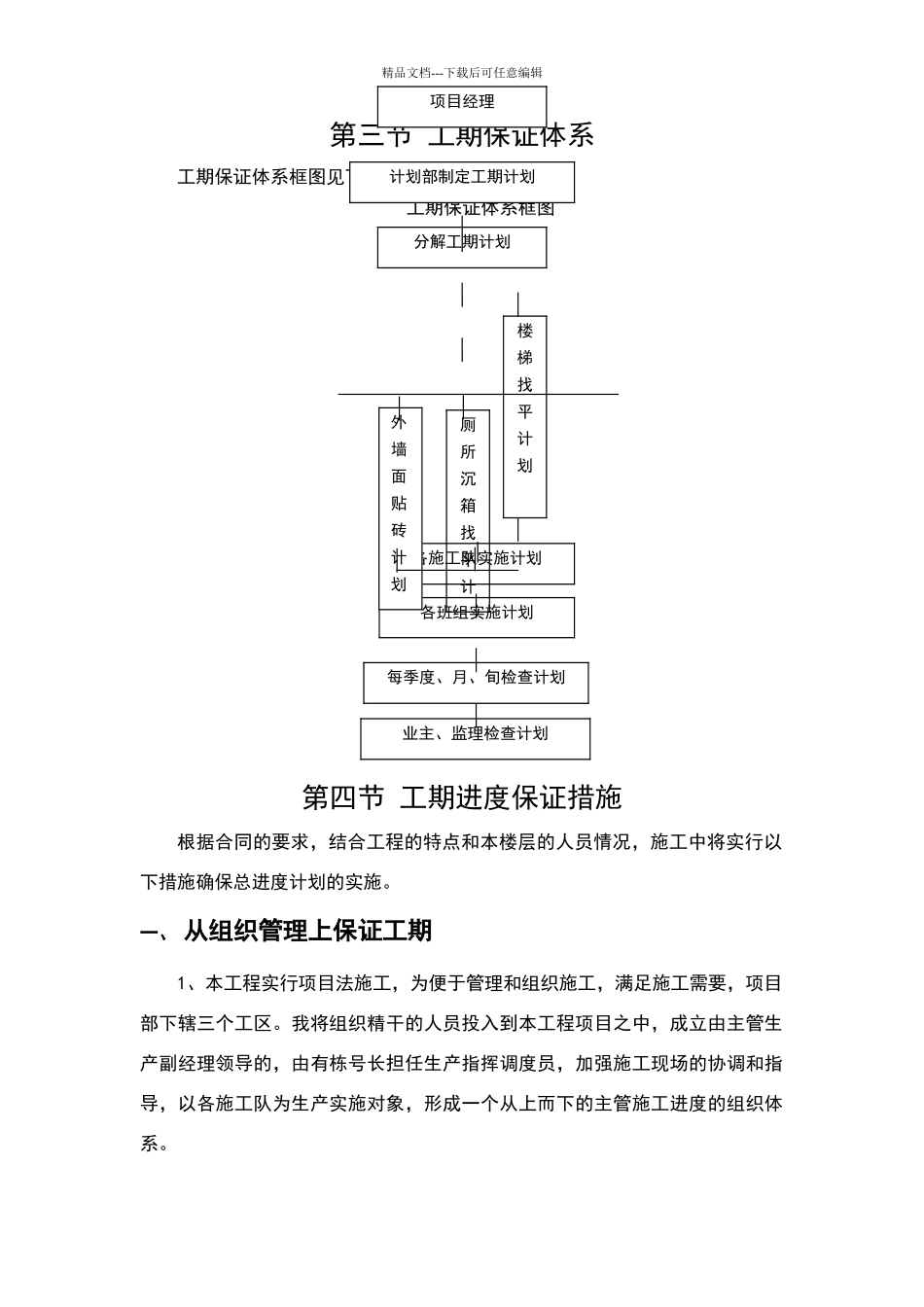

第二节 施工阶段划分与安排根据本工程所在的施工环境、施工内容、施工工期等方面的综合考虑,现将工程划分为三个施工阶段,具体如下:第一施工阶段完成三号楼19层以下外墙面贴砖工程2、第二施工阶段 完成三号楼24层以下厕所沉箱找平工程3、第三施工阶段完成三号楼33以下楼梯踏步找平工程精品文档---下载后可任意编辑第三节 工期保证体系工期保证体系框图见下图
工期保证体系框图第四节 工期进度保证措施根据合同的要求,结合工程的特点和本楼层的人员情况,施工中将实行以下措施确保总进度计划的实施
一、 从组织管理上保证工期 1、本工程实行项目法施工,为便于管理和组织施工,满足施工需要,项目部下辖三个工区
我将组织精干的人员投入到本工程项目之中,成立由主管生产副经理领导的,由有栋号长担任生产指挥调度员,加强施工现场的协调和指导,以各施工队为生产实施对象,形成一个从上而下的主管施工进度的组织体系
项目经理计划部制定工期计划各施工队实施计划各班组实施计划分解工期计划每季度、月、旬检查计划业主、监理检查计划外墙面贴砖计划厕所沉箱找平计划楼梯找平计划精品文档---下载后可任意编辑2、建立以项目为核心的责权制体系,定岗、定人、授权,各负其责

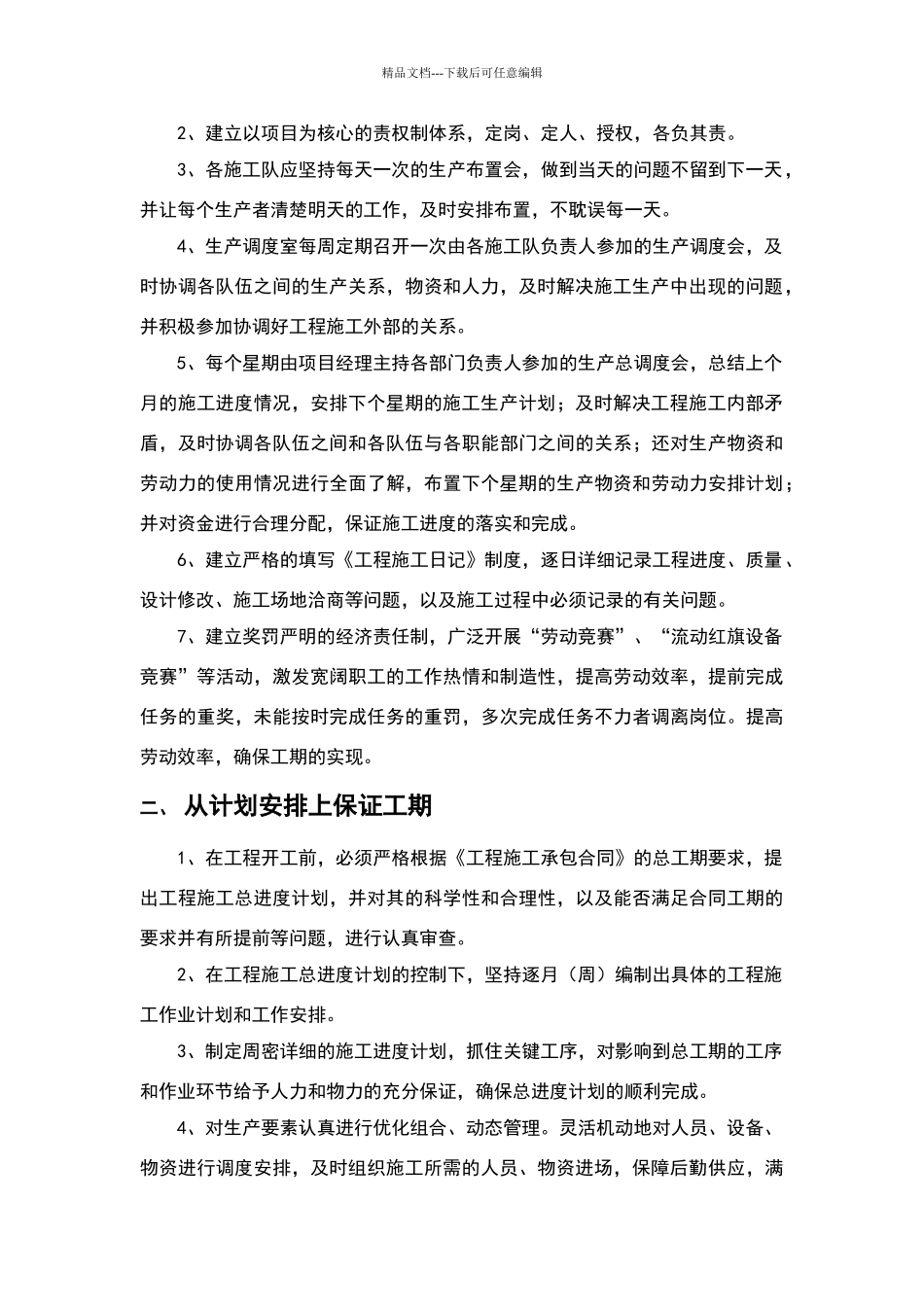

3、各施工队应坚持每天一次的生产布置会,做到当天的问题不留到下一天,并让每个生产者清楚明天的工作,及时安排布置,不耽误每一天
