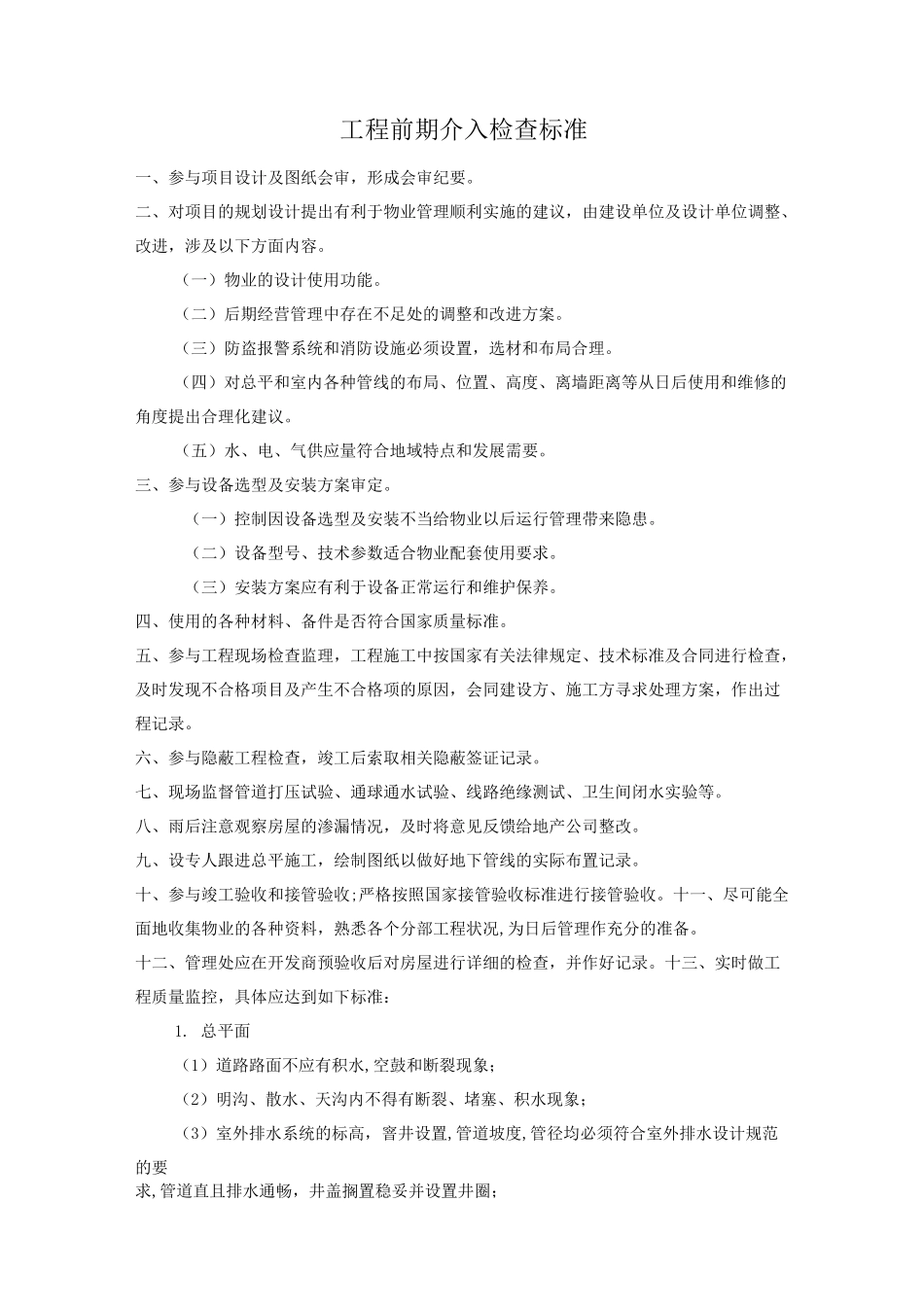

工程前期介入检查标准一、参与项目设计及图纸会审,形成会审纪要
二、对项目的规划设计提出有利于物业管理顺利实施的建议,由建设单位及设计单位调整、改进,涉及以下方面内容
(一)物业的设计使用功能
(二)后期经营管理中存在不足处的调整和改进方案
(三)防盗报警系统和消防设施必须设置,选材和布局合理
(四)对总平和室内各种管线的布局、位置、高度、离墙距离等从日后使用和维修的角度提出合理化建议
(五)水、电、气供应量符合地域特点和发展需要
三、参与设备选型及安装方案审定
(一)控制因设备选型及安装不当给物业以后运行管理带来隐患
(二)设备型号、技术参数适合物业配套使用要求
(三)安装方案应有利于设备正常运行和维护保养
四、使用的各种材料、备件是否符合国家质量标准
五、参与工程现场检查监理,工程施工中按国家有关法律规定、技术标准及合同进行检查,及时发现不合格项目及产生不合格项的原因,会同建设方、施工方寻求处理方案,作出过程记录
六、参与隐蔽工程检查,竣工后索取相关隐蔽签证记录
七、现场监督管道打压试验、通球通水试验、线路绝缘测试、卫生间闭水实验等
八、雨后注意观察房屋的渗漏情况,及时将意见反馈给地产公司整改
九、设专人跟进总平施工,绘制图纸以做好地下管线的实际布置记录
十、参与竣工验收和接管验收;严格按照国家接管验收标准进行接管验收
十一、尽可能全面地收集物业的各种资料,熟悉各个分部工程状况,为日后管理作充分的准备
十二、管理处应在开发商预验收后对房屋进行详细的检查,并作好记录
十三、实时做工程质量监控,具体应达到如下标准:1
总平面(1)道路路面不应有积水,空鼓和断裂现象;(2)明沟、散水、天沟内不得有断裂、堵塞、积水现象;(3)室外排水系统的标高,窨井设置,管道坡度,管径均必须符合室外排水设计规范的要求,管道直且排水通畅,井盖搁置稳妥并设置井圈;(4) 化粪池应按合理排污量设置,
