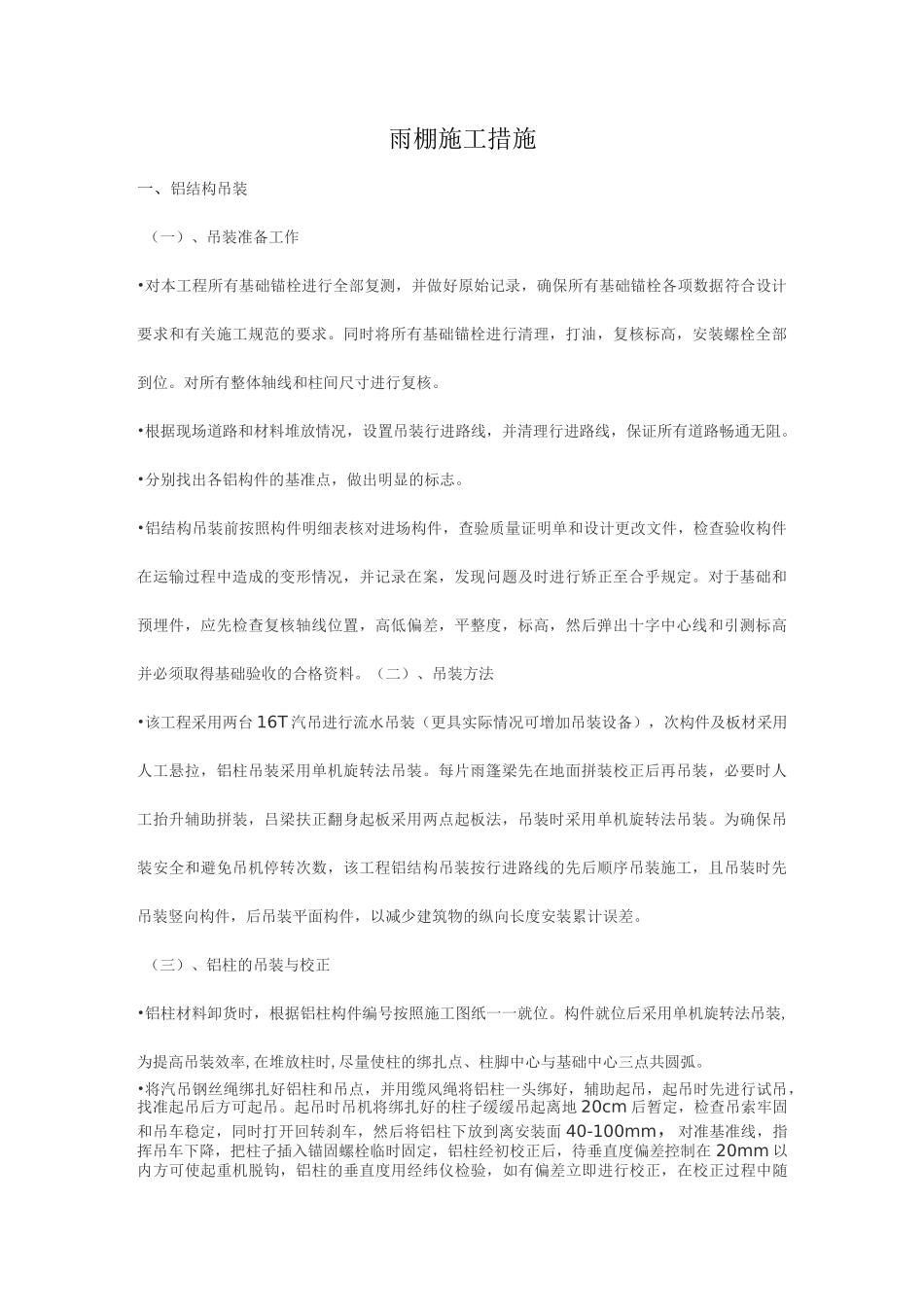

雨棚施工措施2018 年 4 月 29 日雨棚施工措施一、铝结构吊装(一)、吊装准备工作•对本工程所有基础锚栓进行全部复测,并做好原始记录,确保所有基础锚栓各项数据符合设计要求和有关施工规范的要求
同时将所有基础锚栓进行清理,打油,复核标高,安装螺栓全部到位
对所有整体轴线和柱间尺寸进行复核
•根据现场道路和材料堆放情况,设置吊装行进路线,并清理行进路线,保证所有道路畅通无阻
•分别找出各铝构件的基准点,做出明显的标志
•铝结构吊装前按照构件明细表核对进场构件,查验质量证明单和设计更改文件,检查验收构件在运输过程中造成的变形情况,并记录在案,发现问题及时进行矫正至合乎规定
对于基础和预埋件,应先检查复核轴线位置,高低偏差,平整度,标高,然后弹出十字中心线和引测标高并必须取得基础验收的合格资料

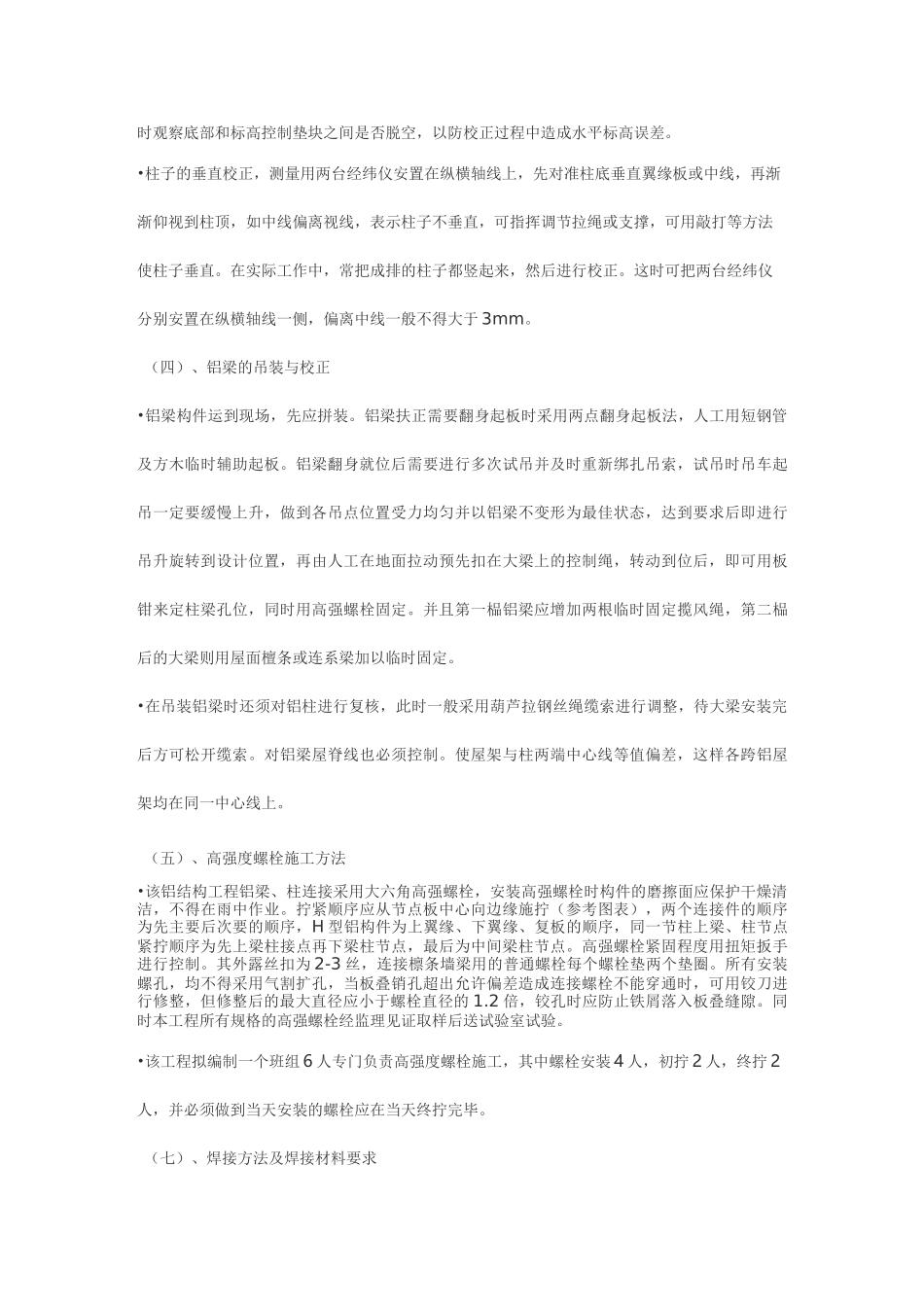

(二)、吊装方法•该工程采用两台 16T 汽吊进行流水吊装(更具实际情况可增加吊装设备),次构件及板材采用人工悬拉,铝柱吊装采用单机旋转法吊装
每片雨篷梁先在地面拼装校正后再吊装,必要时人工抬升辅助拼装,吕梁扶正翻身起板采用两点起板法,吊装时采用单机旋转法吊装
为确保吊装安全和避免吊机停转次数,该工程铝结构吊装按行进路线的先后顺序吊装施工,且吊装时先吊装竖向构件,后吊装平面构件,以减少建筑物的纵向长度安装累计误差
(三)、铝柱的吊装与校正•铝柱材料卸货时,根据铝柱构件编号按照施工图纸一一就位
构件就位后采用单机旋转法吊装,为提高吊装效率,在堆放柱时,尽量使柱的绑扎点、柱脚中心与基础中心三点共圆弧
•将汽吊钢丝绳绑扎好铝柱和吊点,并用缆风绳将铝柱一头绑好,辅助起吊,起吊时先进行试吊,找准起吊后方可起吊
起吊时吊机将绑扎好的柱子缓缓吊起离地 20cm 后暂定,检查吊索牢固和吊车稳定,同时打开回转刹车,然后将铝柱下放到离安装面 40-100mm,对准基准线,指挥吊车下降,把柱子插入锚固螺栓临
