抗滑桩(人工挖孔)施工方案

抗滑桩(人工挖孔)施工方案_第1页
1/6
抗滑桩(人工挖孔)施工方案_第2页
2/6
抗滑桩(人工挖孔)施工方案_第3页
3/6

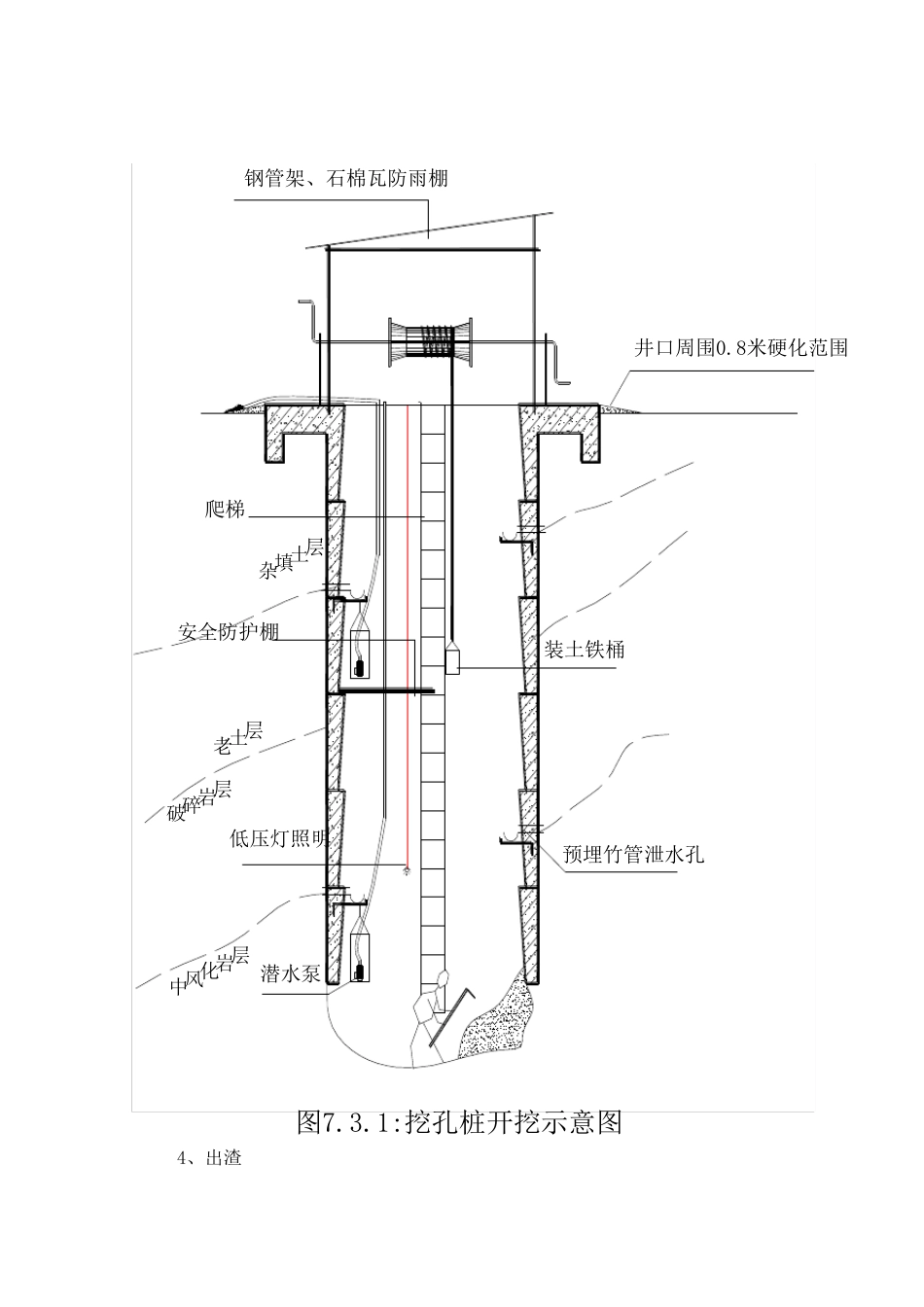

抗滑桩施工方案 桩孔以人工开挖为主,用摇摇绞车提升出碴,钢筋笼在钢筋加工厂下料,施工现场加工并绑焊成型、吊装入孔,砼由砼拌和站集中拌和,搅拌输送车运输。孔内无水时采用干灌、人工插入式振捣棒振捣。孔内有水时,采用水下灌注砼的方法施工。 1、测量定位 采用全站仪按设计桩位进行放样,保证桩位准确。并在桩位外设置纵、横向十字线控制桩,确保孔口平面位置与设计桩位偏差不大于 5 ㎝。待第一节护壁施工完成后将桩位控制线转移到护壁上,用红油漆标上标志,打入铁钉作为挖孔依据。放好轴线后,及时报告监理验线,复核后方可施工。 2、桩井开挖 (1)桩孔以人工开挖为主,开挖前应平整孔口,并做好施工区的地表截排水及防渗工作,雨季施工时,孔口应加筑适当 高 度 的围 堰 。 (2)安 装摇摇绞车提升设备 时,使 吊桶 的钢丝 绳 中心 与桩孔轴线位置一致 ,为挖土 时粗 略 控制中心 线。挖孔过 程 中,应经 常 检 查 桩孔尺 寸 、平面位置和竖 轴线倾 斜 情 况 ,如 有偏差应随 时纠 正 。 (3)人工自 上而 下逐 层 用镐 、锹 进行,挖土 次 序 为先 中间 部 分 ,后挖周 边 。每 挖深 1.0m 为一节,每 节开挖完成后尽 快 施工砼护壁。挖出的土 方采用手 推 车运到指 定的位置,不得 堆 放在滑坡 体 上,防止 诱 发 次 生 灾 害 。 (3)挖孔时挖成直 形 : 每 节一米 ,当 垂 直 度 、孔径 检 查 合 格 后,再 孔底 四周 挖成5cm 深 的企 口,以便 与下一节很 好连 接 。 (4)采用间 隔 方式开挖,每 次 间 隔 1~ 2 孔,按由浅 至 深 、由两 侧 向中间 的顺 序 施工。孔口做锁 口处 理,桩身 做护壁处 理。 (5)开挖风 化 岩 层 时,采用风 镐 凿 岩 挖掘 ,凿 岩 时应加大送风 量。当 遇 弱风 化 岩 层 和较 硬 基 岩 风 镐 难 于作业 时,采取 水钻 掘 进的方式作业 。挖孔达 到设计深 度 后,应进行孔底 处 理。必 须 做到孔底 表面无松 渣 、泥 、沉 淀 土 。如 地质 复杂 ,应钎 探 了 解 孔底 以下地质 情 况 是 否 能 满 足 设计要 求 ,否 则 应与监理、设计单 位研究 处 理。 3、锁 口和护壁 (1)锁 口和护壁均 采用C25 砼护壁,砼现场机 械 拌合 、孔内人工浇 捣。护壁每节高度与开挖进尺一致,桩孔挖掘...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

抗滑桩(人工挖孔)施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
