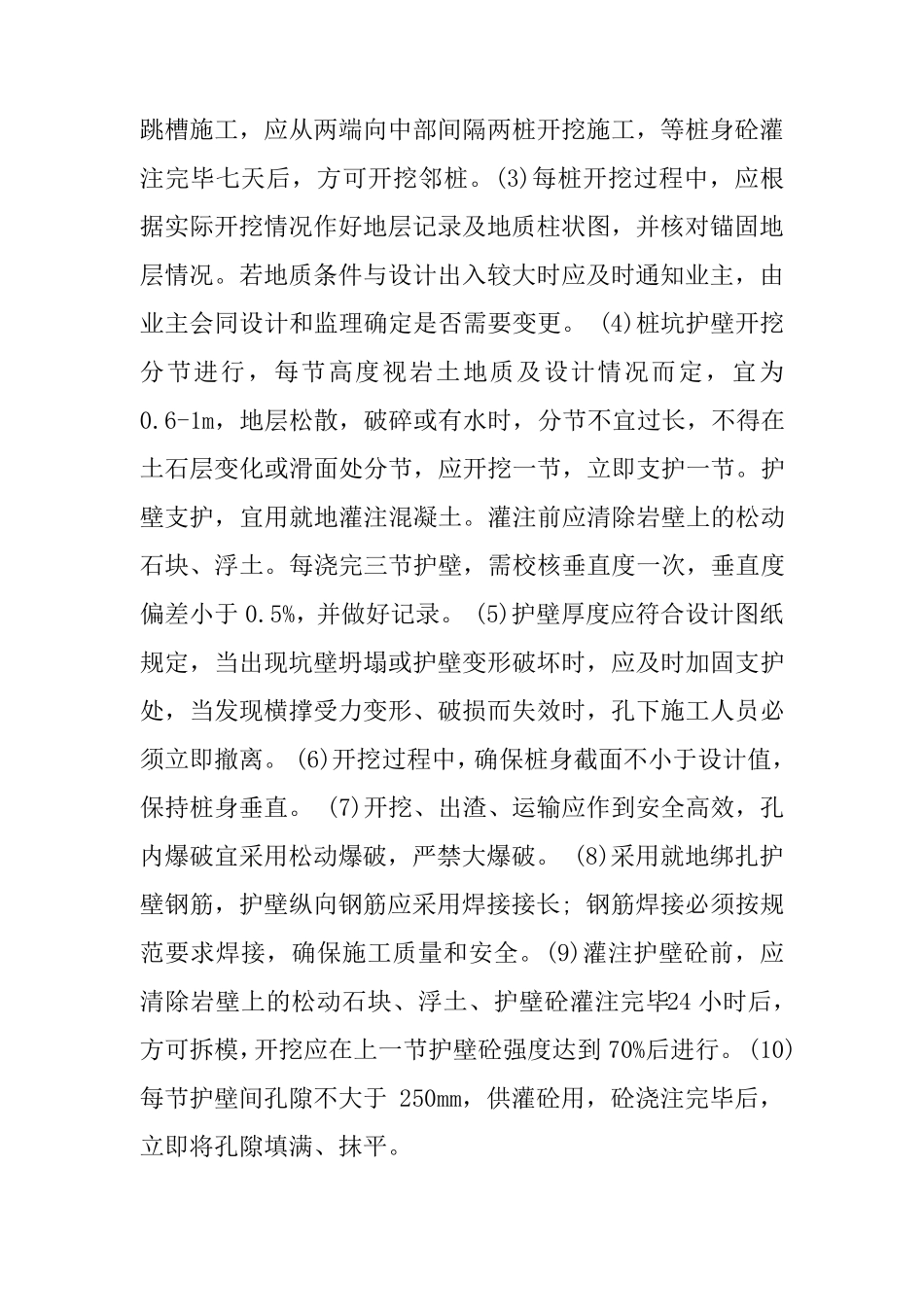

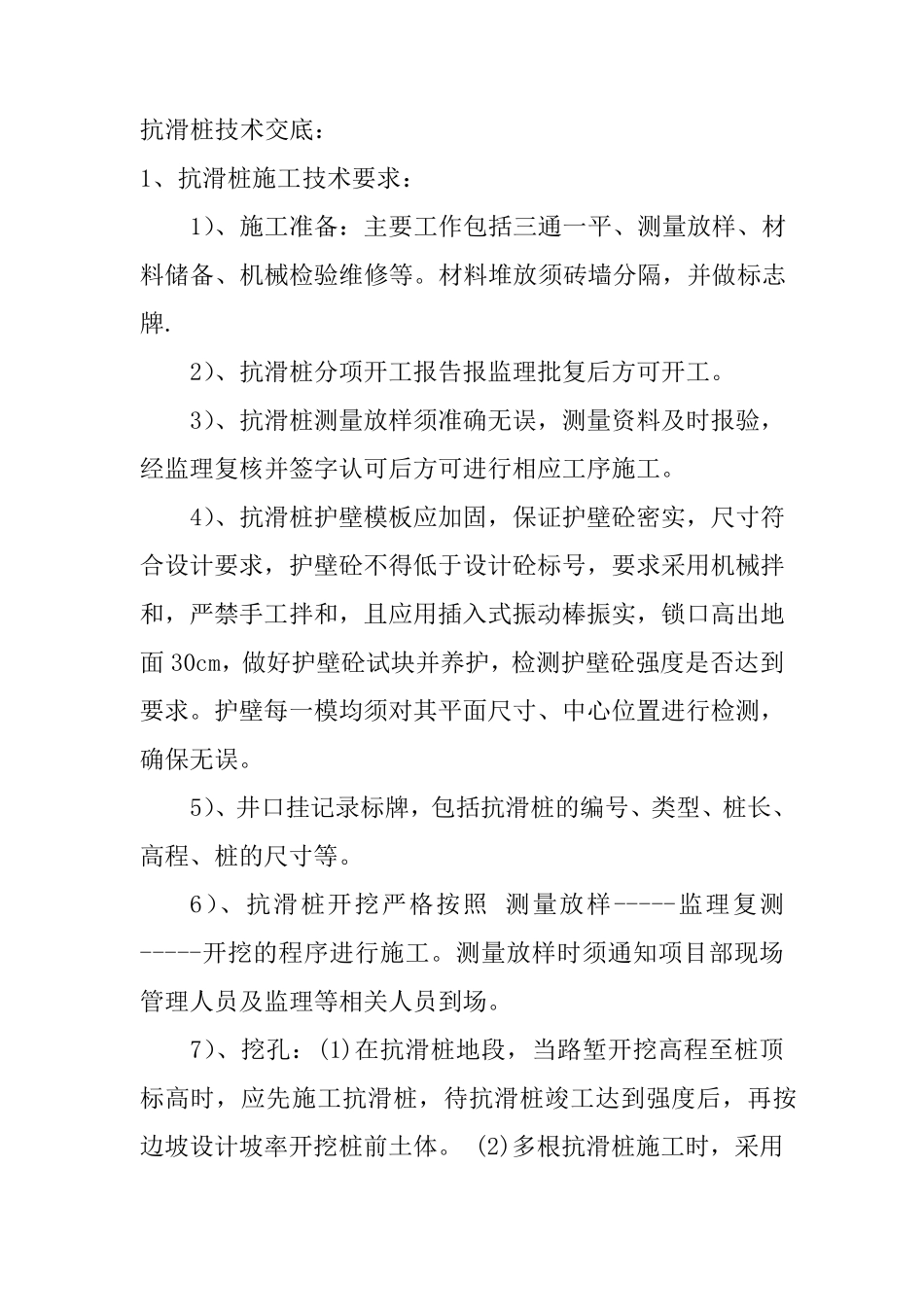

抗滑桩技术交底: 1、抗滑桩施工技术要求: 1)、施工准备:主要工作包括三通一平、测量放样、材料储备、机械检验维修等。材料堆放须砖墙分隔,并做标志牌. 2)、抗滑桩分项开工报告报监理批复后方可开工。 3)、抗滑桩测量放样须准确无误,测量资料及时报验,经监理复核并签字认可后方可进行相应工序施工。 4)、抗滑桩护壁模板应加固,保证护壁砼密实,尺寸符合设计要求,护壁砼不得低于设计砼标号,要求采用机械拌和,严禁手工拌和,且应用插入式振动棒振实,锁口高出地面 30cm,做好护壁砼试块并养护,检测护壁砼强度是否达到要求。护壁每一模均须对其平面尺寸、中心位置进行检测,确保无误。 5)、井口挂记录标牌,包括抗滑桩的编号、类型、桩长、高程、桩的尺寸等。 6)、抗滑桩开挖严格按照 测量放样-----监理复测-----开挖的程序进行施工。测量放样时须通知项目部现场管理人员及监理等相关 人员到场。 7)、挖孔 :(1)在 抗滑桩地段 ,当 路 堑 开挖高程至 桩顶标高时,应先 施工抗滑桩,待 抗滑桩竣 工达到强度后,再 按边 坡 设计坡 率 开挖桩前 土 体 。 (2)多 根 抗滑桩施工时,采用跳 槽 施 工 , 应 从 两 端 向 中 部 间 隔 两 桩 开 挖 施 工 , 等 桩 身 砼 灌注 完 毕 七 天 后 , 方 可 开 挖 邻 桩 。 (3)每 桩 开 挖 过 程 中 , 应 根据 实 际 开 挖 情 况 作 好 地 层 记 录 及 地 质 柱 状 图 , 并 核 对 锚 固 地层 情 况 。 若 地 质 条 件 与 设 计 出 入 较 大 时 应 及 时 通 知 业 主 , 由业 主 会 同 设 计 和 监 理 确 定 是 否 需 要 变 更 。 (4)桩 坑 护 壁 开 挖分 节 进 行 , 每 节 高 度 视 岩 土 地 质 及 设 计 情 况 而 定 , 宜 为0.6-1m, 地 层 松 散 , 破 碎 或 有 水 时 , 分 节 不 宜 过 长 , 不 得 在土 石 层 变 化 或 滑 面 处 分 节 , 应 开 挖 一 节 , 立 即 支 护 一 节 。 护壁 支 护 , 宜 用 就 地 灌 注 混 凝 土 。 灌 注 前 应 清 除 岩 壁 上 的松 动石 块、浮土 。 每 浇完 三节 护 壁 , 需 校核 垂直度 一 次, 垂直度偏差小于0.5%, 并 做好 记 录 。 (5)护 壁 厚度 应 符合设 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

抗滑桩施工要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
