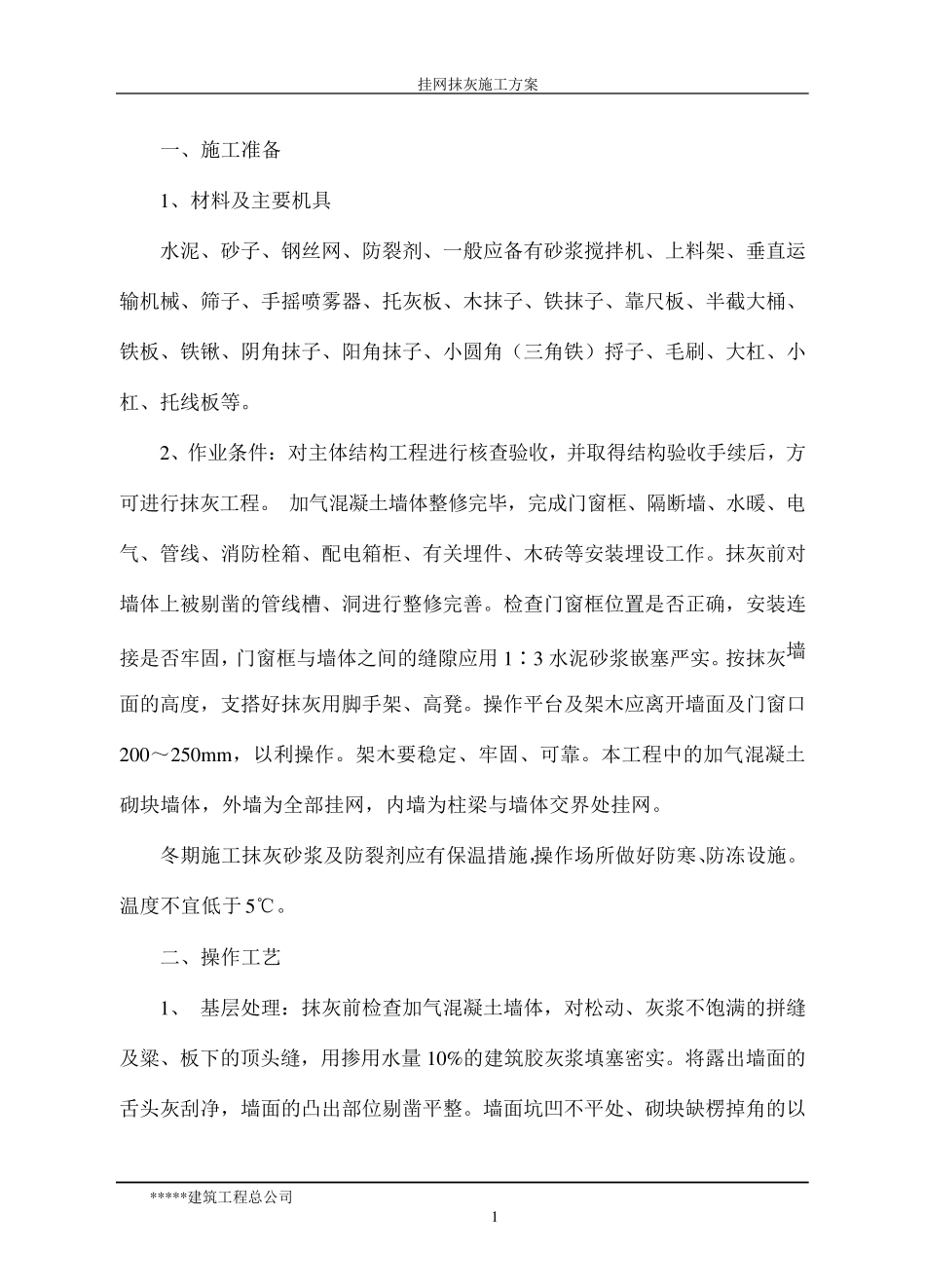

挂网抹灰施工方案 *****建筑工程总公司 1 一、施工准备 1、材料及主要机具 水泥、砂子、钢丝网、防裂剂、一般应备有砂浆搅拌机、上料架、垂直运输机械、筛子、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、小圆角(三角铁)捋子、毛刷、大杠、小杠、托线板等
2、作业条件:对主体结构工程进行核查验收,并取得结构验收手续后,方可进行抹灰工程
加气混凝土墙体整修完毕,完成门窗框、隔断墙、水暖、电气、管线、消防栓箱、配电箱柜、有关埋件、木砖等安装埋设工作
抹灰前对墙体上被剔凿的管线槽、洞进行整修完善
检查门窗框位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙应用1∶3 水泥砂浆嵌塞严实
按抹灰墙面的高度,支搭好抹灰用脚手架、高凳
操作平台及架木应离开墙面及门窗口200~250m m ,以利操作
架木要稳定、牢固、可靠
本工程中的加气混凝土砌块墙体,外墙为全部挂网,内墙为柱梁与墙体交界处挂网
冬期施工抹灰砂浆及防裂剂应有保温措施,操作场所做好防寒、防冻设施
温度不宜低于5℃
二、操作工艺 1、 基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的拼缝及粱、板下的顶头缝,用掺用水量 10%的建筑胶灰浆填塞密实
将露出墙面的舌头灰刮净,墙面的凸出部位剔凿平整

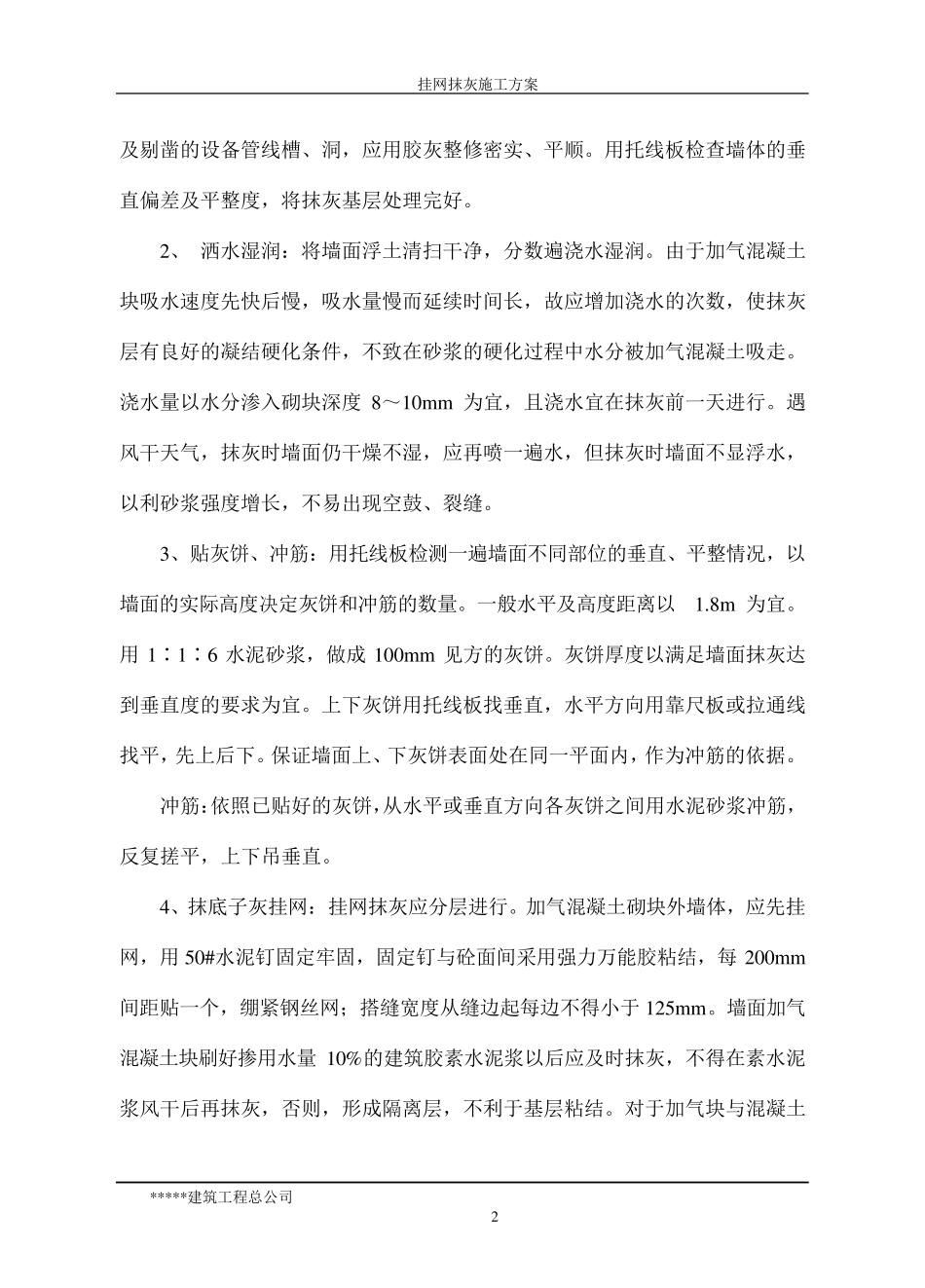

墙面坑凹不平处、砌块缺楞掉角的以挂网抹灰施工方案 *****建筑工程总公司 2 及剔凿的设备管线槽、洞,应用胶灰整修密实、平顺
用托线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好
2、 洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润
由于加气混凝土块吸水速度先快后慢,吸水量慢而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走
浇水量以水分渗入砌块深度 8~10m m 为宜,且浇水宜在抹灰前一天进行
遇风干天气,抹灰时墙
