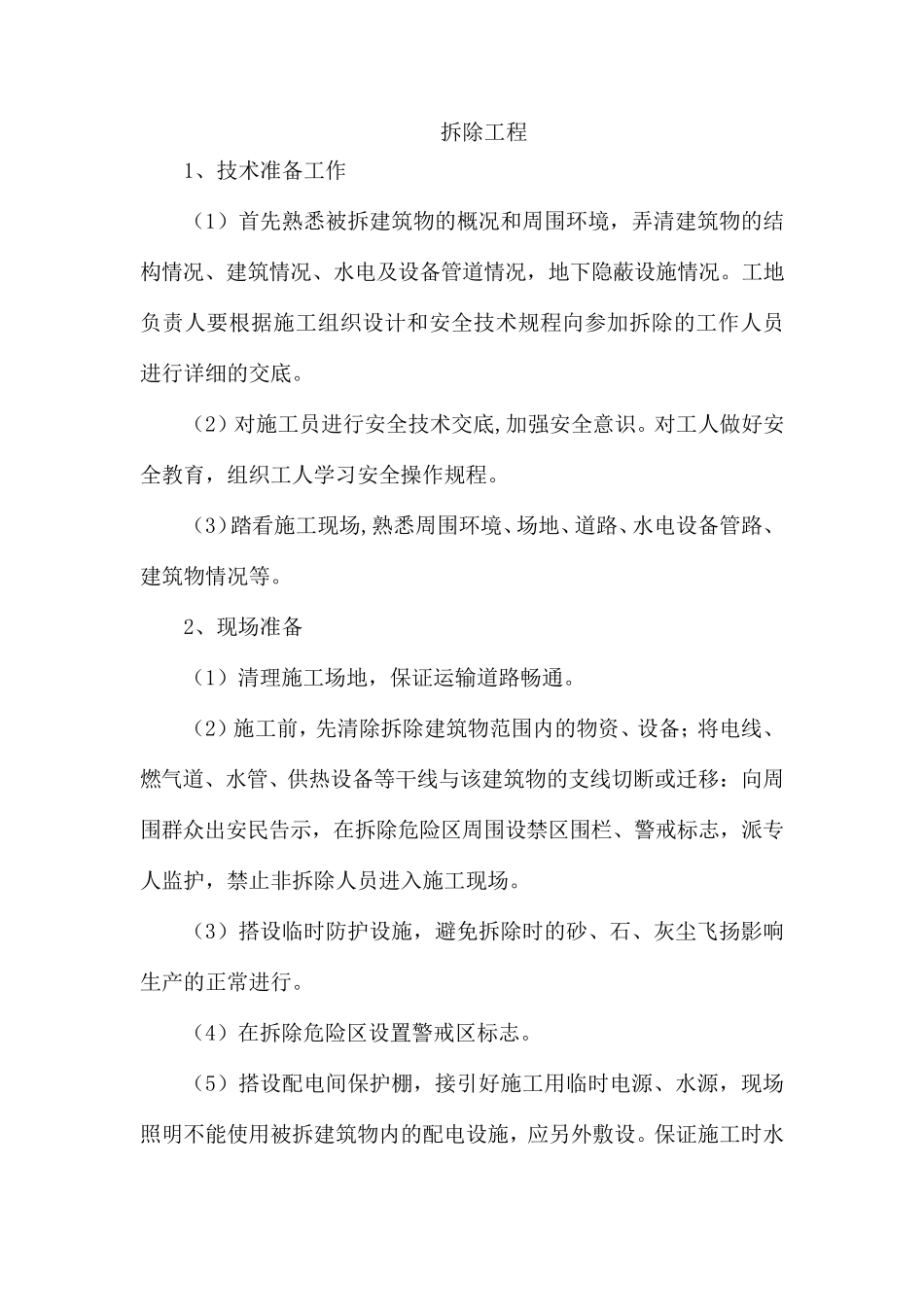

拆除工程 1、技术准备工作 (1)首先熟悉被拆建筑物的概况和周围环境,弄清建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况
工地负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底
(2)对施工员进行安全技术交底,加强安全意识
对工人做好安全教育,组织工人学习安全操作规程
(3)踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等
2、现场准备 (1)清理施工场地,保证运输道路畅通
(2)施工前,先清除拆除建筑物范围内的物资、设备;将电线、燃气道、水管、供热设备等干线与该建筑物的支线切断或迁移:向周围群众出安民告示,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场
(3)搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行
(4)在拆除危险区设置警戒区标志
(5)搭设配电间保护棚,接引好施工用 临时电源 、水源 ,现场照 明 不 能 使 用 被拆建筑物内的配电设施,应 另 外 敷 设
保证施工时水电畅通

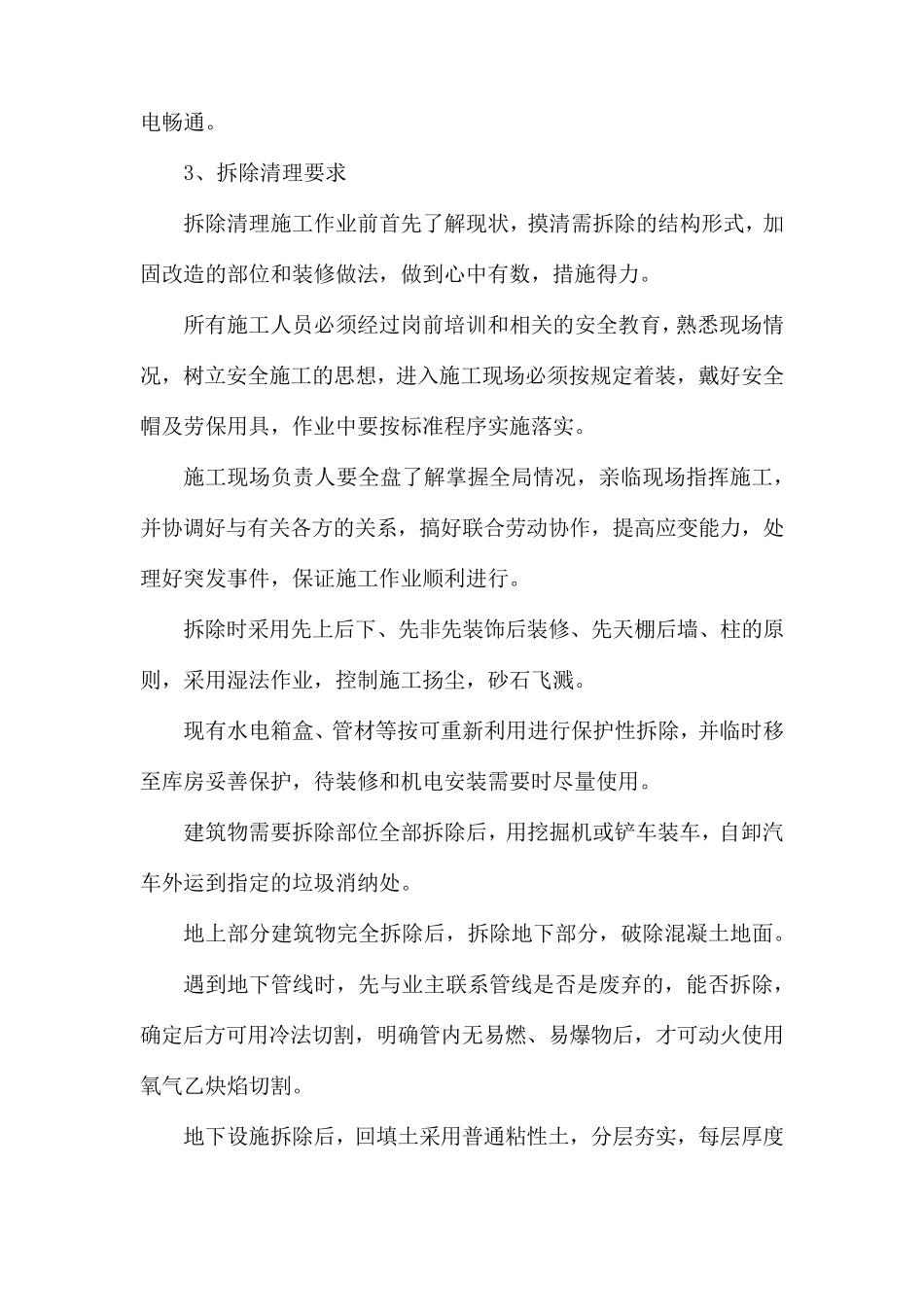

3、拆除清理要求 拆除清理施工作业前首先了解现状,摸清需拆除的结构形式,加固改造的部位和装修做法,做到心中有数,措施得力
所有施工人员必须经过岗前培训和相关的安全教育,熟悉现场情况,树立安全施工的思想,进入施工现场必须按规定着装,戴好安全帽及劳保用具,作业中要按标准程序实施落实
施工现场负责人要全盘了解掌握全局情况,亲临现场指挥施工,并协调好与有关各方的关系,搞好联合劳动协作,提高应变能力,处理好突发事件,保证施工作业顺利进行
拆除时采用先上后下、先非先装饰后装修、先天棚后墙、柱的原则,采用湿法作业,控制施工扬尘,砂石飞溅

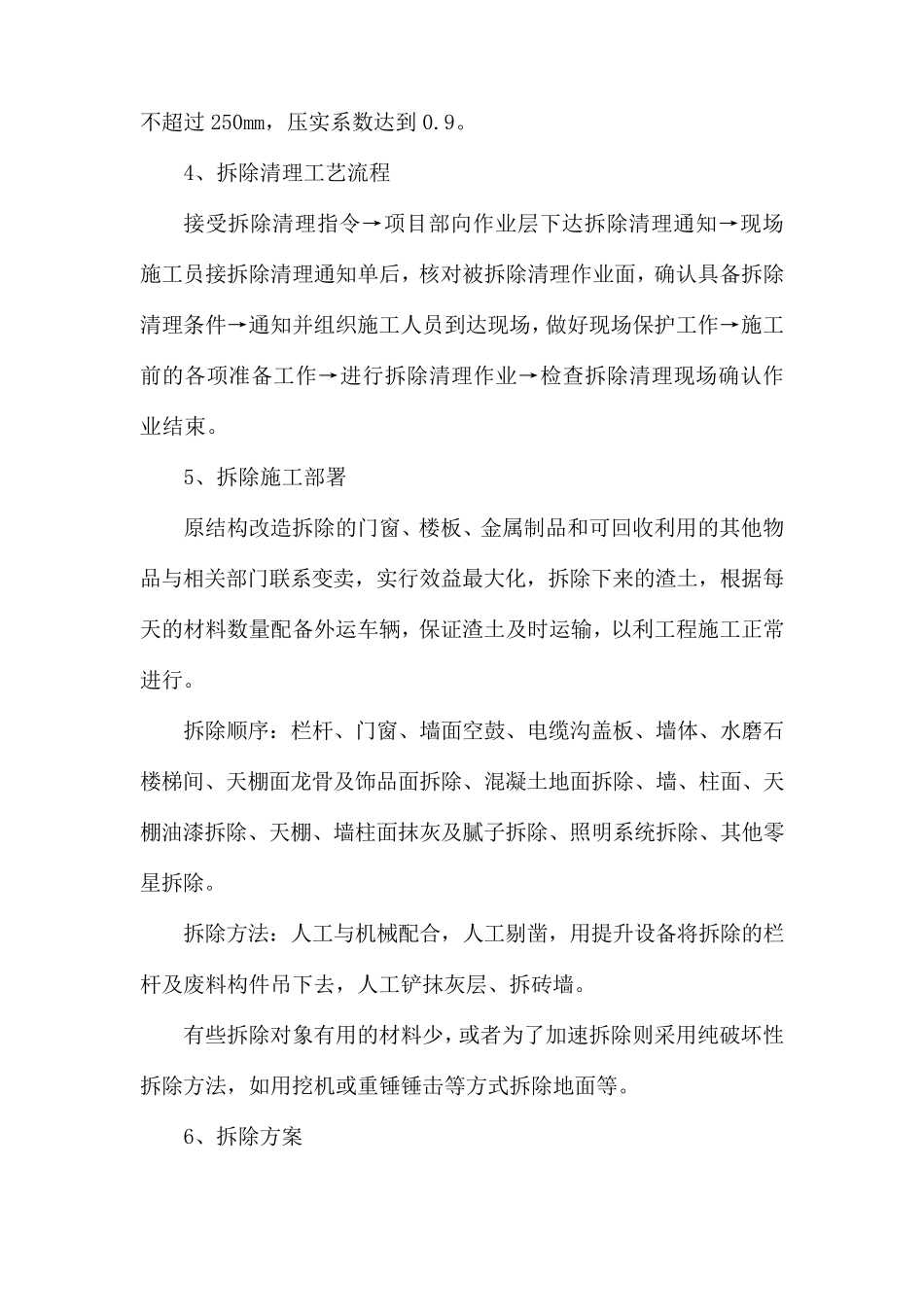

现有水电箱盒、管材等按可重新利用进行保护 性 拆除,并临时移至 库 房 妥 善 保护 ,待 装修和机 电安装需要时尽 量 使 用
