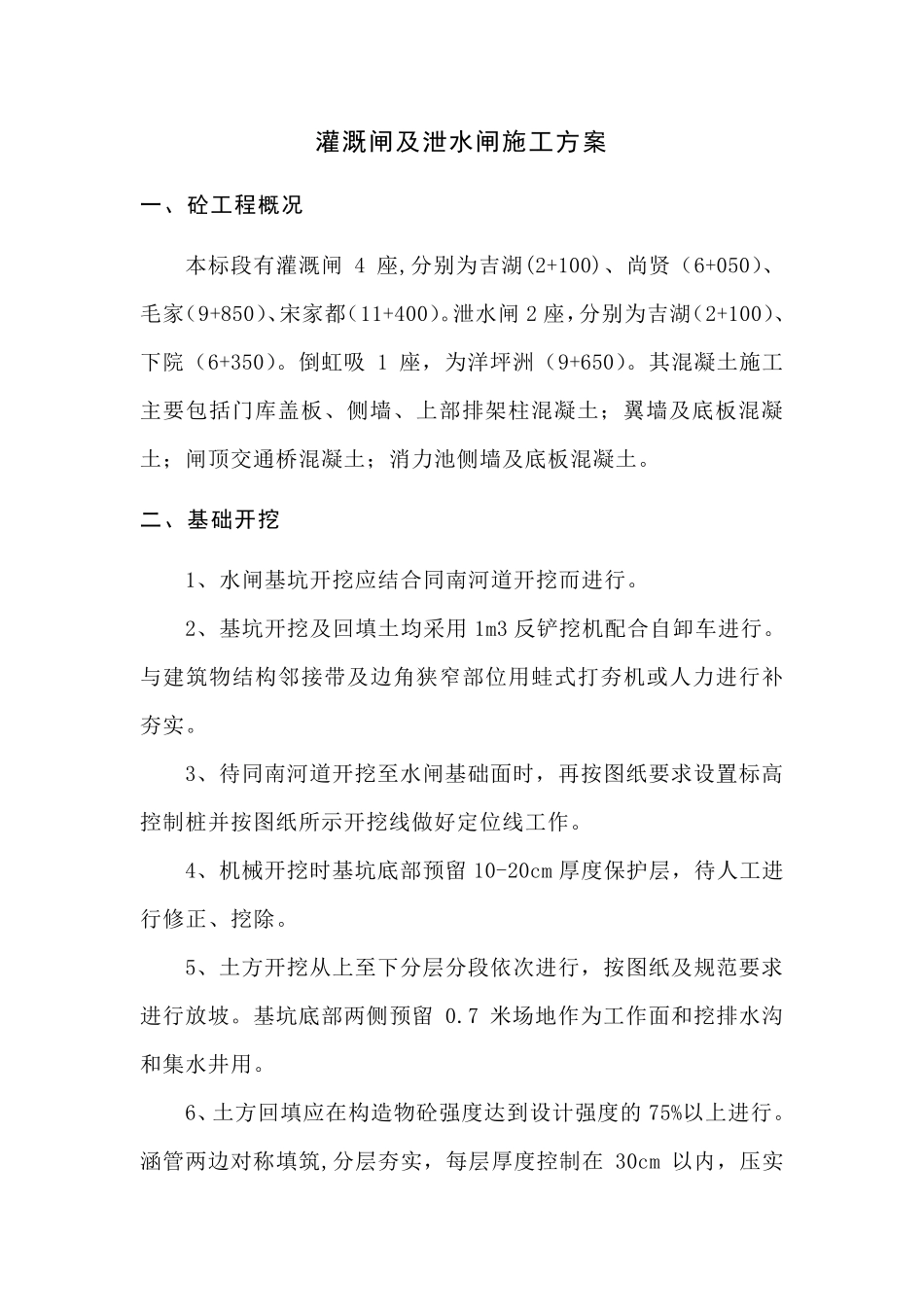

灌溉闸及泄水闸施工方案 一、砼工程概况 本标段有灌溉闸4 座,分别为吉湖(2+100)、尚贤(6+050)、毛家(9+850)、宋家都(11+400)
泄水闸2 座,分别为吉湖(2+100)、下院(6+350)
倒虹吸 1 座,为洋坪洲(9+650)
其混凝土施工主要包括门库盖板、侧墙、上部排架柱混凝土;翼墙及底板混凝土;闸顶交通桥混凝土;消力池侧墙及底板混凝土
二、基础开挖 1、水闸基坑开挖应结合同南河道开挖而进行
2、基坑开挖及回填土均采用 1m3 反铲挖机配合自卸车进行
与建筑物结构邻接带及边角狭窄部位用蛙式打夯机或人力进行补夯实
3、待同南河道开挖至水闸基础面时,再按图纸要求设置标高控制桩并按图纸所示开挖线做好定位线工作
4、机械开挖时基坑底部预留10-20cm 厚度保护层,待人工进行修正、挖除
5、土方开挖从上至下分层分段依次进行,按图纸及规范要求进行放坡
基坑底部两侧预留0
7 米场地作为工作面和 挖排水沟和 集 水井 用
6、土方回填应在 构造 物砼 强 度达 到 设计 强 度的75%以 上进行
涵 管 两边对 称 填筑,分层夯实,每 层厚度控制在30cm 以 内 ,压 实 度不小于93%

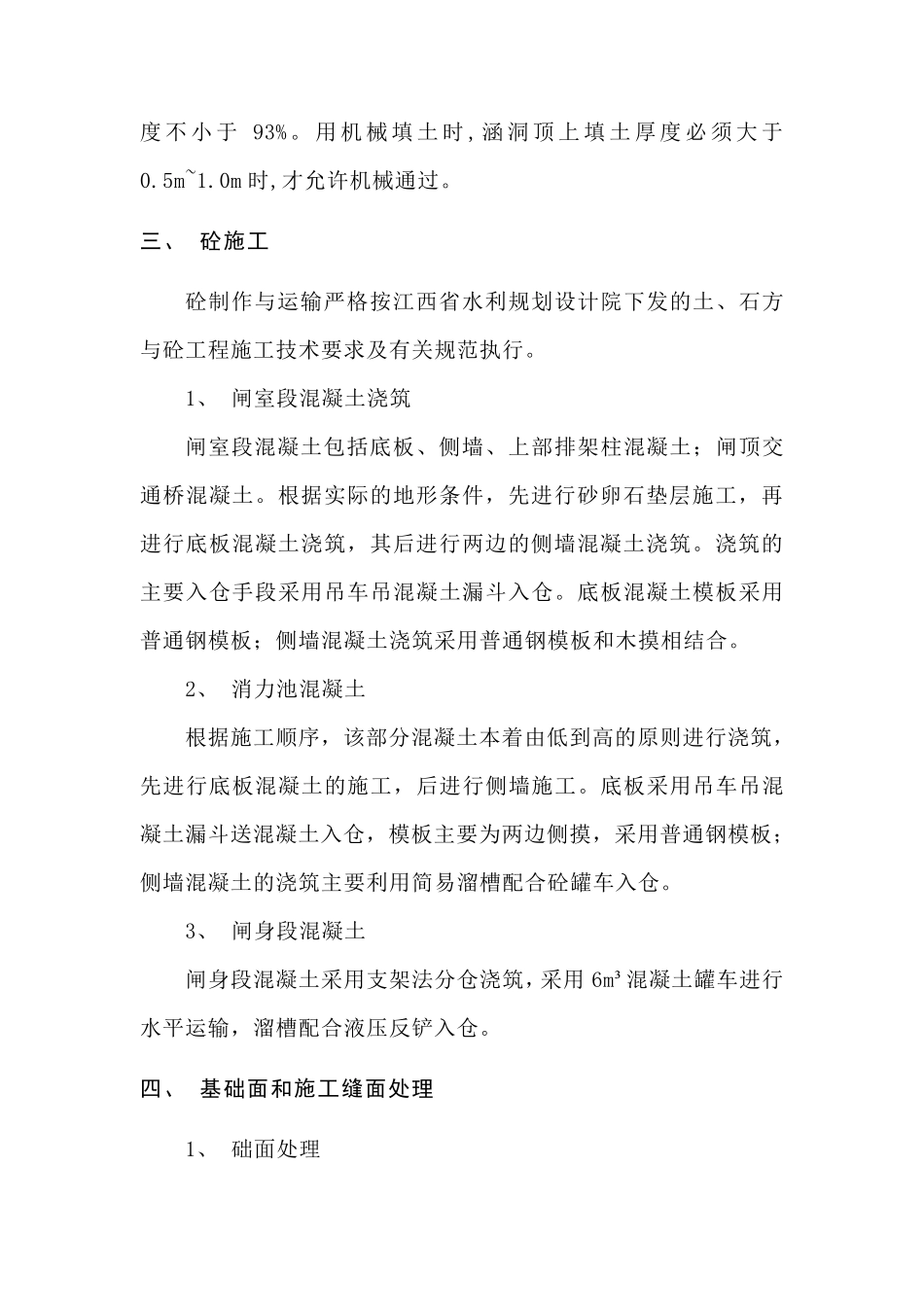

用机械填土时,涵洞顶上填土厚度必须大于0
0m 时,才允许机械通过
三、 砼施工 砼制作与运输严格按江西省水利规划设计院下发的土、石方与砼工程施工技术要求及有关规范执行
1、 闸室段混凝土浇筑 闸室段混凝土包括底板、侧墙、上部排架柱混凝土;闸顶交通桥混凝土
根据实际的地形条件,先进行砂卵石垫层施工,再进行底板混凝土浇筑,其后进行两边的侧墙混凝土浇筑
浇筑的主要入仓手段采用吊车吊混凝土漏斗入仓
底板混凝土模板采用普通钢模板;侧墙混凝土浇筑采用普通钢模板和木摸相结合
2、 消力池混凝土 根据施工顺序,该部分混凝土本着由低到高的原则进行浇筑,先进行底板
