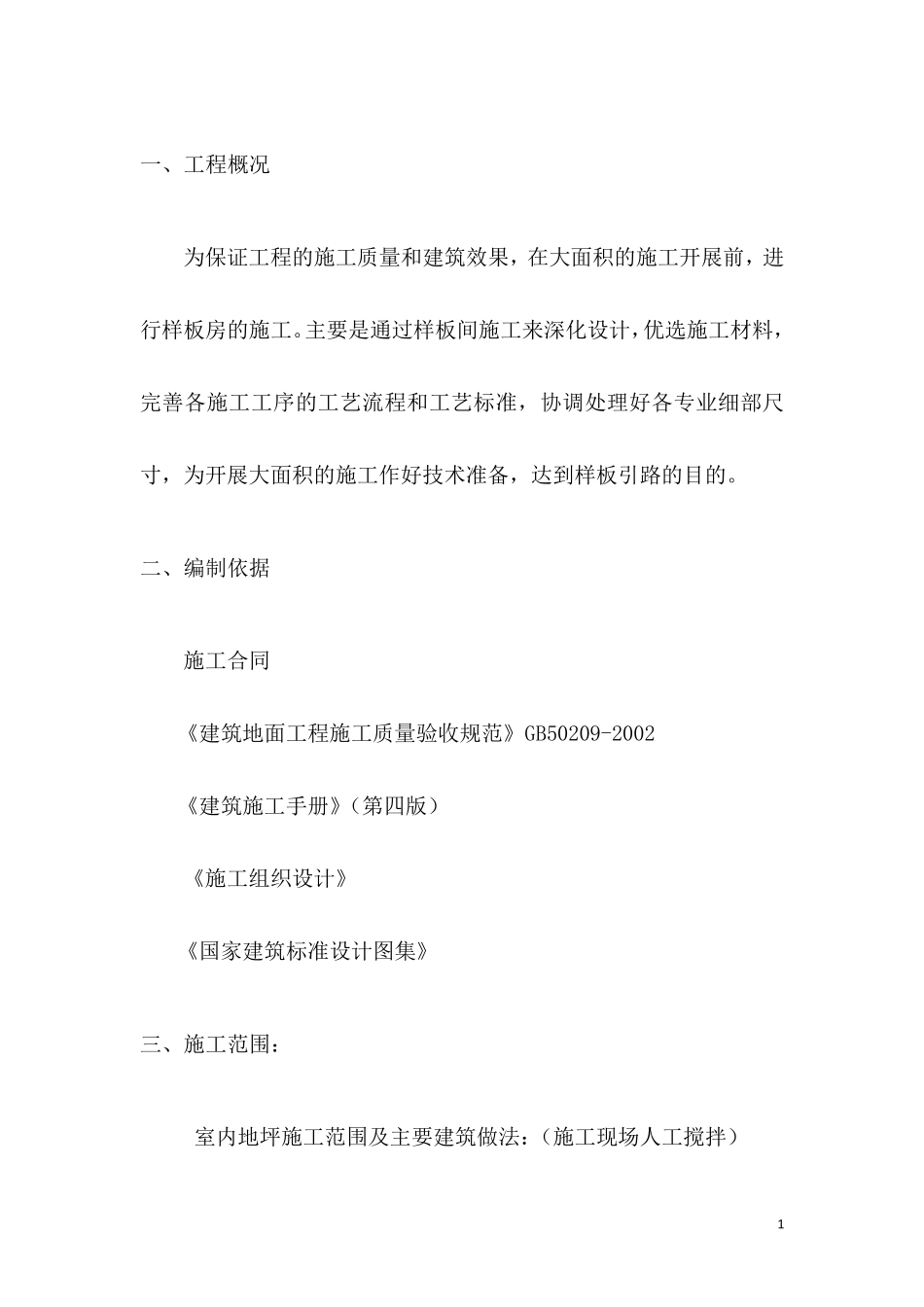

1 一、工程概况 为保证工程的施工质量和建筑效果,在大面积的施工开展前,进行样板房的施工
主要是通过样板间施工来深化设计,优选施工材料,完善各施工工序的工艺流程和工艺标准,协调处理好各专业细部尺寸,为开展大面积的施工作好技术准备,达到样板引路的目的

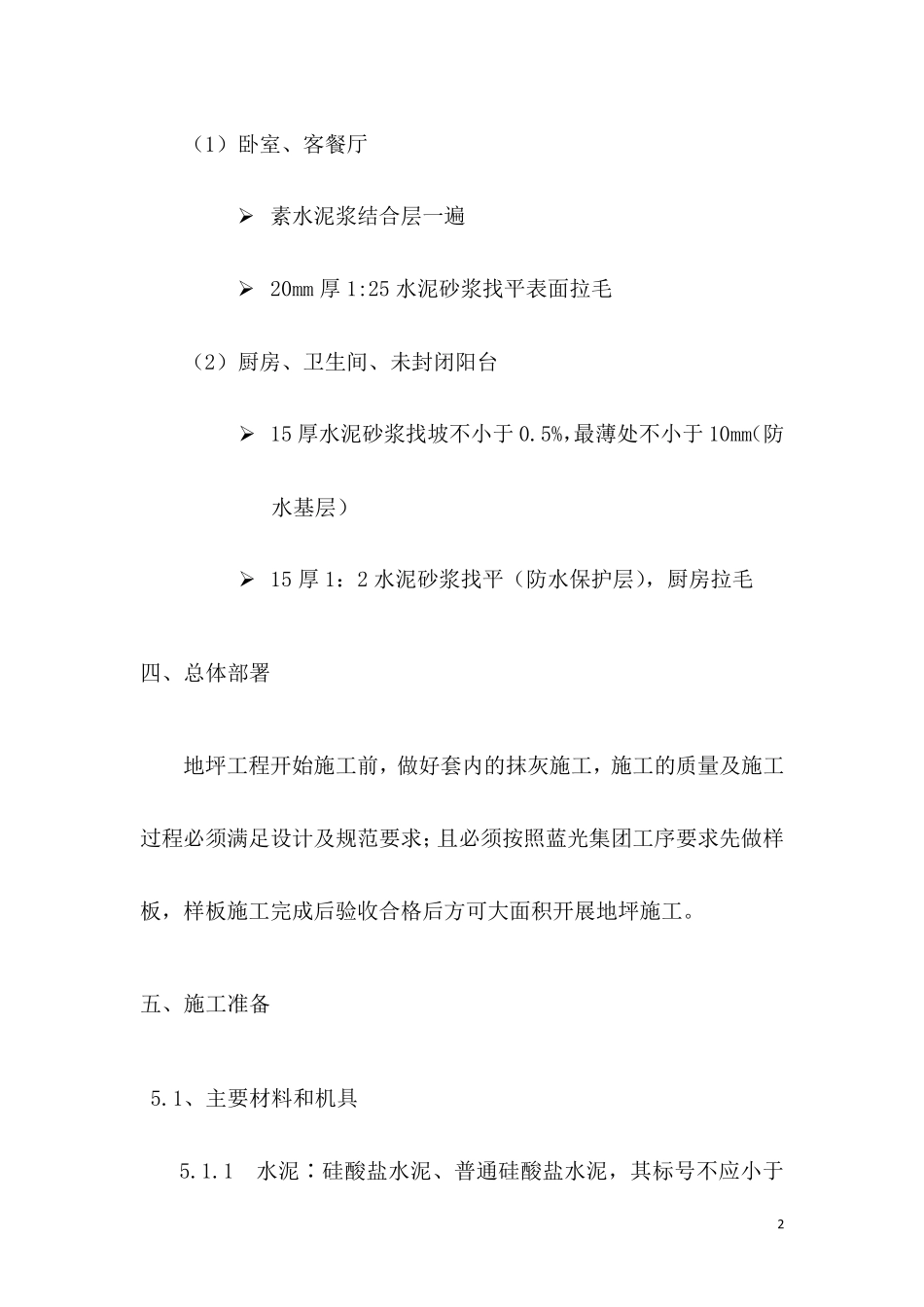

二、编制依据 施工合同 《建筑地面工程施工质量验收规范》GB50209-2002 《建筑施工手册》(第四版) 《施工组织设计》 《国家建筑标准设计图集》 三、施工范围: 室内地坪施工范围及主要建筑做法:(施工现场人工搅拌) 2 (1) 卧室、客餐厅 ➢ 素水泥浆结合层一遍 ➢ 20mm 厚1:25 水泥砂浆找平表面拉毛 (2) 厨房、卫生间、未封闭阳台 ➢ 15 厚水泥砂浆找坡不小于0
5%,最薄处不小于10mm(防水基层) ➢ 15 厚1:2 水泥砂浆找平(防水保护层),厨房拉毛 四、总体部署 地坪工程开始施工前,做好套内的抹灰施工,施工的质量及施工过程必须满足设计及规范要求;且必须按照蓝光集团工序要求先做样板,样板施工完成后验收合格后方可大面积开展地坪施工
五、施工准备 5
1、主要材料和机具 5

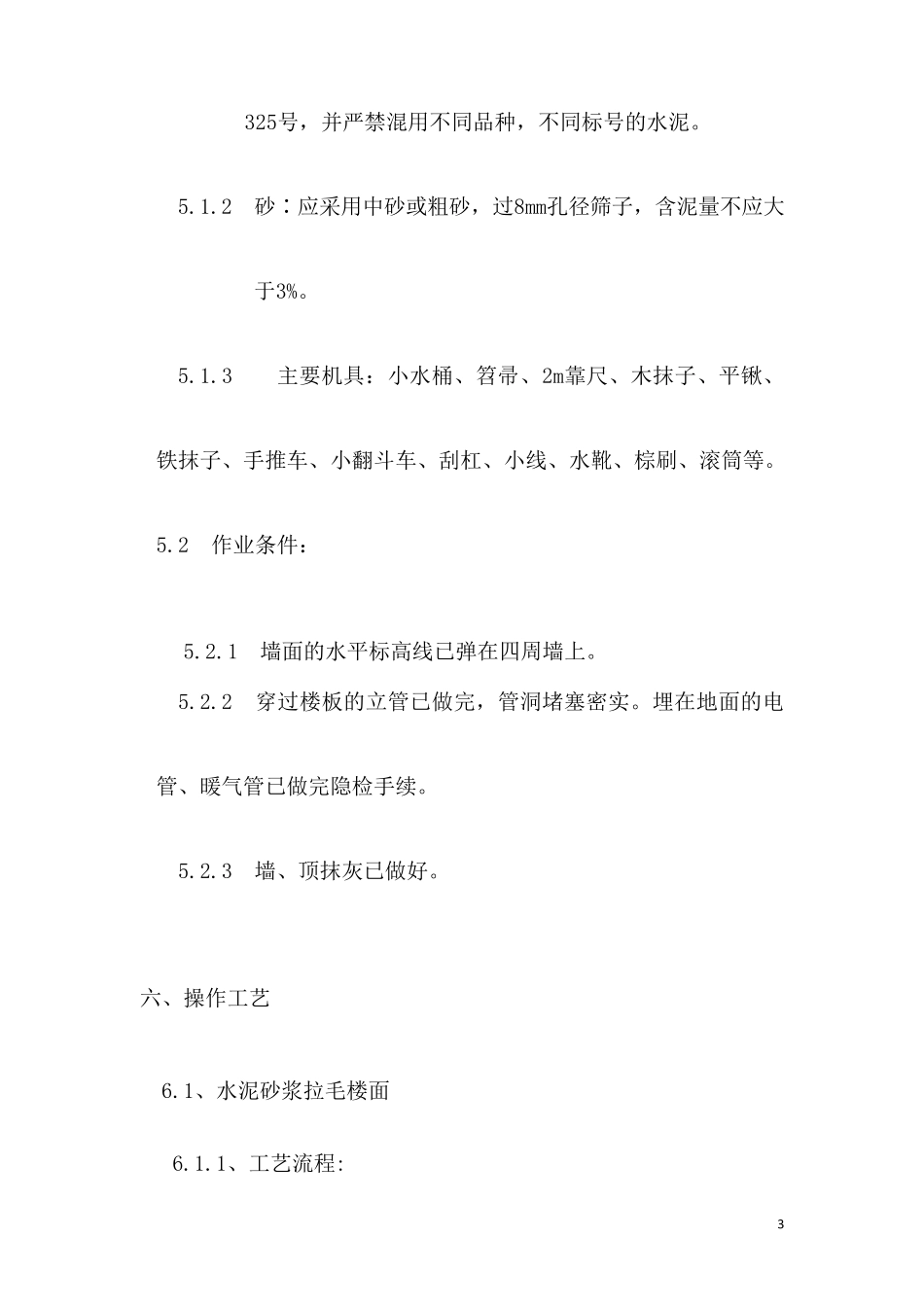

1 水泥∶硅酸盐水泥、普通硅酸盐水泥,其标号不应小于 3 325号,并严禁混用不同品种,不同标号的水泥
2 砂∶应采用中砂或粗砂,过8mm孔径筛子,含泥量不应大于3%
3 主要机具:小水桶、笤帚、2m靠尺、木抹子、平锹、铁抹子、手推车、小翻斗车、刮杠、小线、水靴、棕刷、滚筒等
2 作业条件: 5
1 墙面的水平标高线已弹在四周墙上
2 穿过楼板的立管已做完,管洞堵塞密实
埋在地面的电管、暖气管已做完隐检手续
3 墙、顶抹灰已做好
六、操作工艺 6
1、水泥砂浆拉毛楼面 6
1、工艺流程: 4 基层处理→找标高、弹线→抹灰饼和冲筋→洒水湿润→搅拌砂浆→刷素水泥浆结合层→
