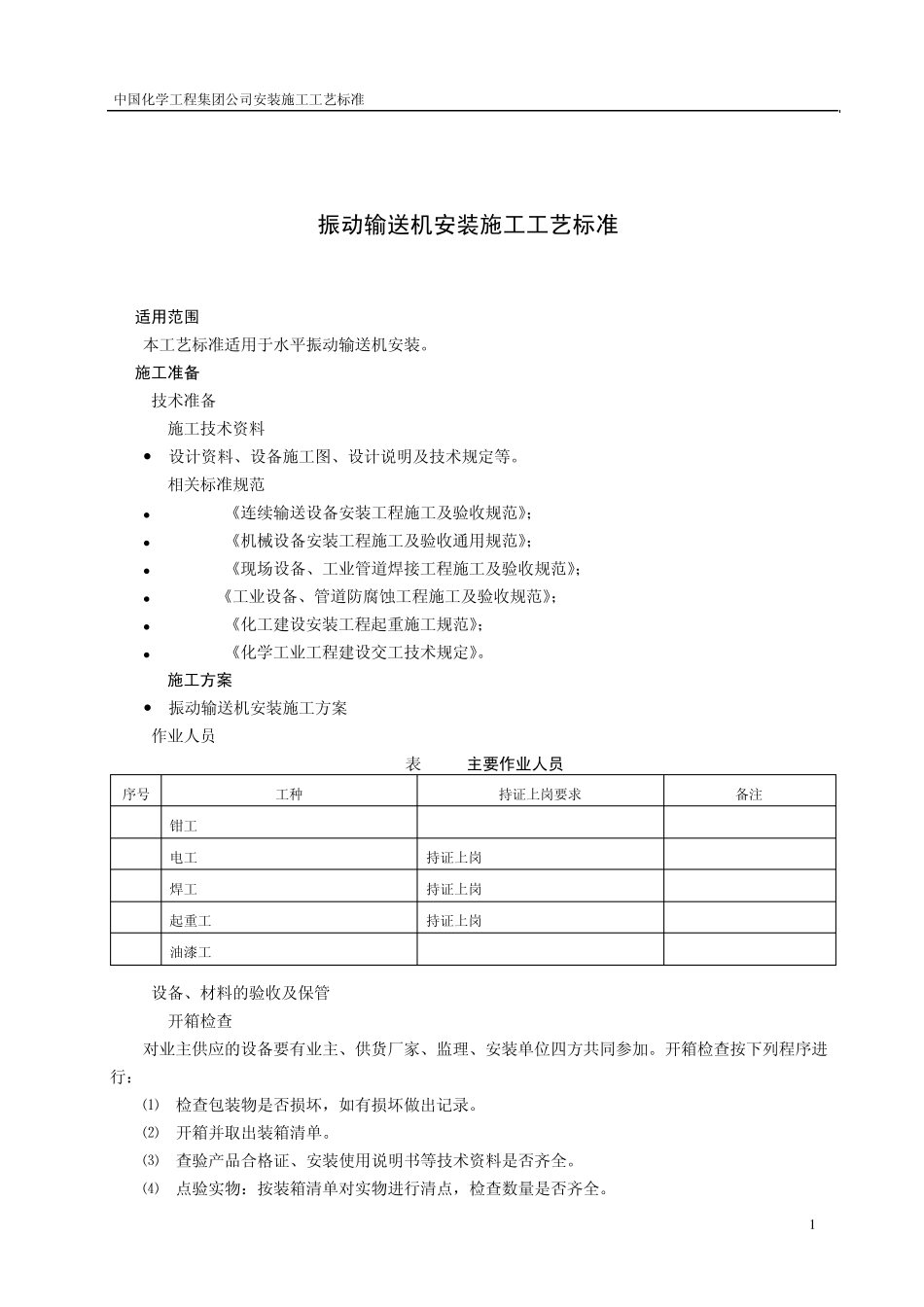

中国化学工程集团公司安装施工工艺标准 QB-CNCEC J21007-2006 1 振动输送机安装施工工艺标准 QB-CNCEC J21007-2006 1 适用范围 本工艺标准适用于水平振动输送机安装
2 施工准备 2
1 技术准备 2
1 施工技术资料 设计资料、设备施工图、设计说明及技术规定等
2 相关标准规范 GB50270《连续输送设备安装工程施工及验收规范》; GB50231《机械设备安装工程施工及验收通用规范》; GB50236《现场设备、工业管道焊接工程施工及验收规范》; HGJ229《工业设备、管道防腐蚀工程施工及验收规范》; HG20201《化工建设安装工程起重施工规范》; HG20237《化学工业工程建设交工技术规定》
3 施工方案 振动输送机安装施工方案 2
2 作业人员 表2
2 主要作业人员 序号 工种 持证上岗要求 备注 1 钳工 2 电工 持证上岗 3 焊工 持证上岗 4 起重工 持证上岗 5 油漆工 2
3 设备、材料的验收及保管 2
1 开箱检查 对业主供应的设备要有业主、供货厂家、监理、安装单位四方共同参加
开箱检查按下列程序进行: ⑴ 检查包装物是否损坏,如有损坏做出记录
⑵ 开箱并取出装箱清单
⑶ 查验产品合格证、安装使用说明书等技术资料是否齐全
⑷ 点验实物:按装箱清单对实物进行清点,检查数量是否齐全
中国化学工程集团公司施工工艺标准 Q B-CN CEC J21007-2006 2 ⑸ 参加开箱各方代表在开箱记录上签字
⑹ 设备入库保管
2 安装辅料准备 根据施工方案或预算准备安装辅料,一般应包括:焊条、氧气、乙炔、平垫铁、斜垫铁、油漆
4 主要施工机具 2
1 主要机械设备 吊车、叉车、电焊机

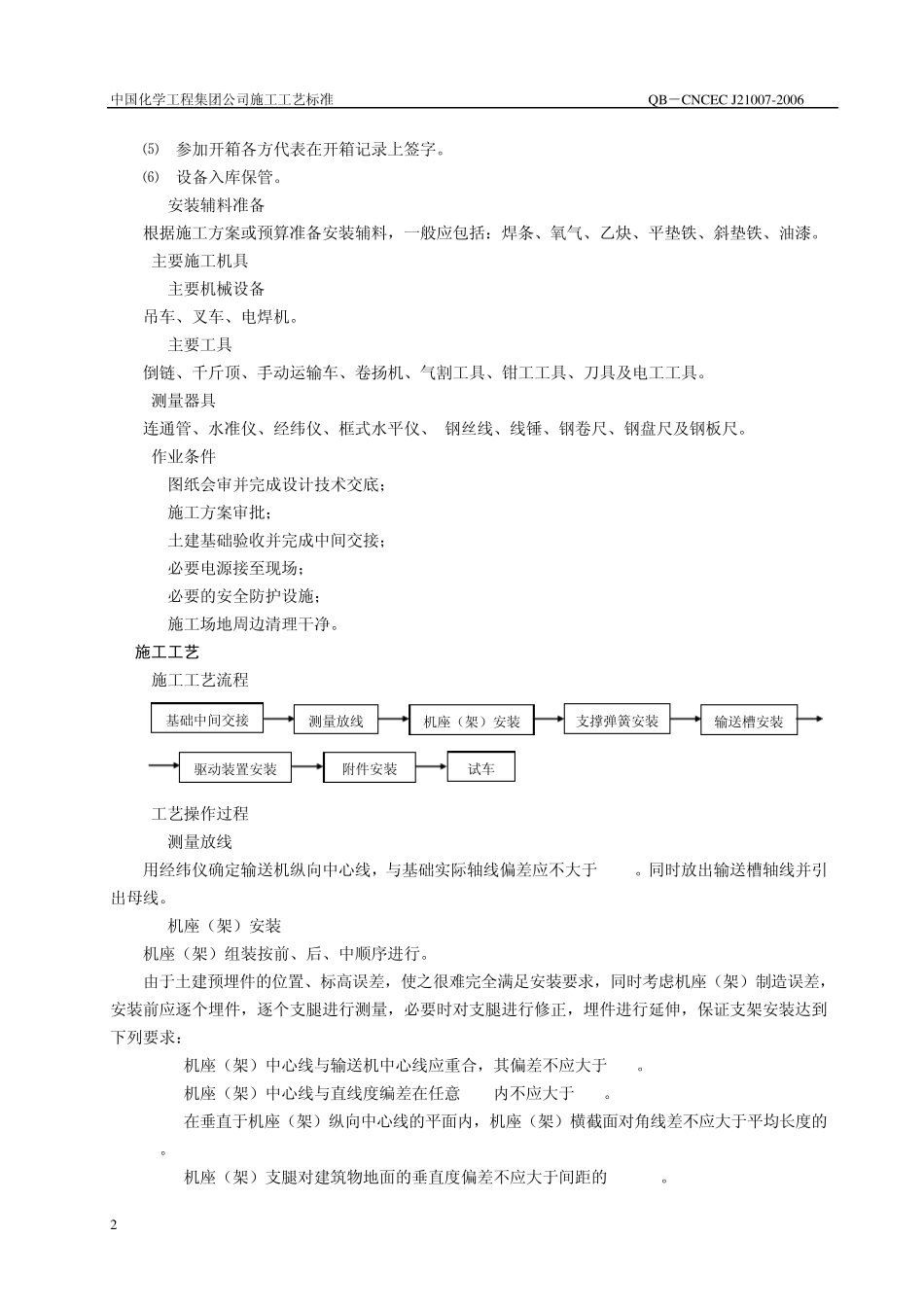

2 主要工具 倒链、千斤顶、手动
