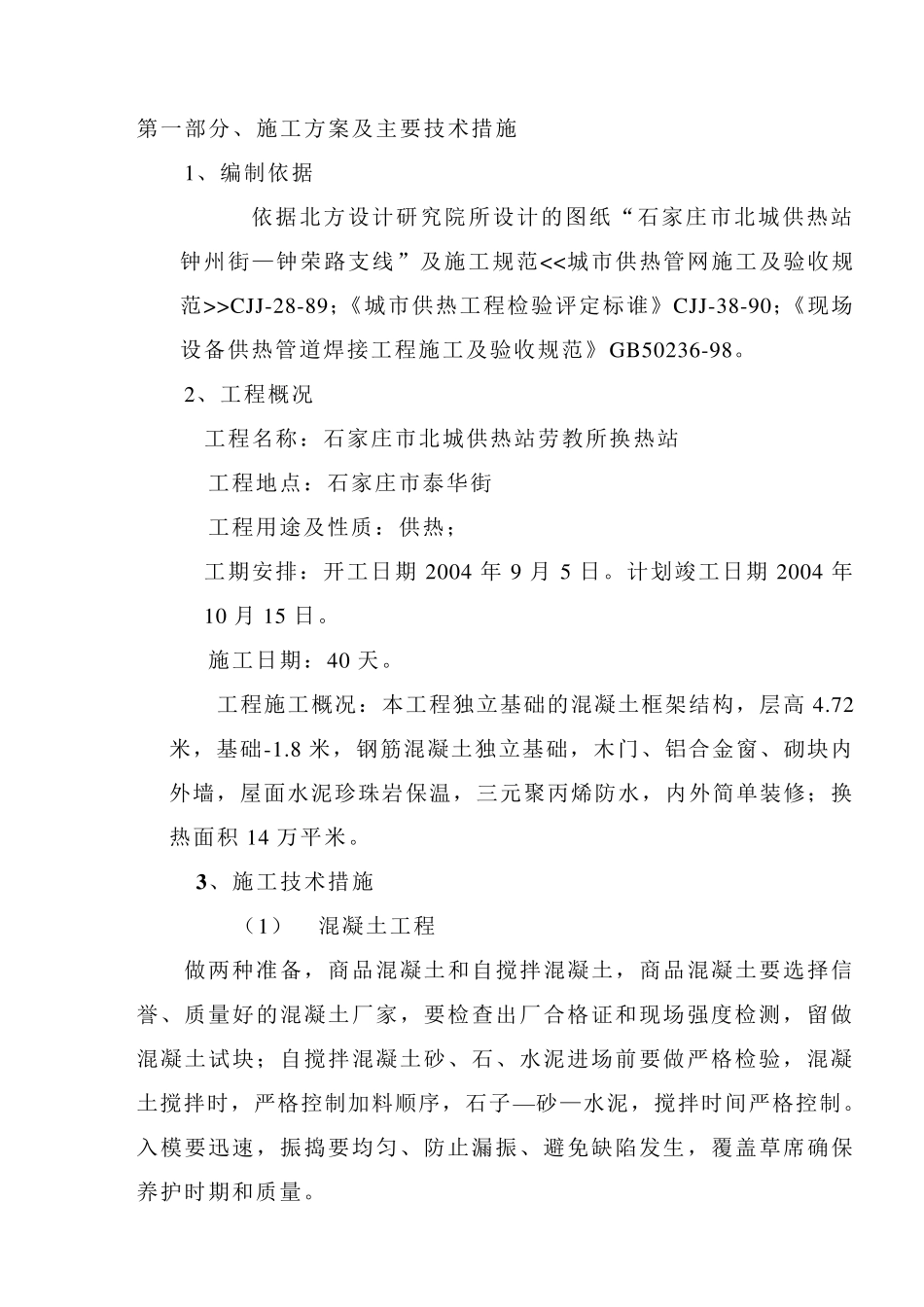

第一部分、施工方案及主要技术措施 1、编制依据 依据北方设计研究院所设计的图纸“石家庄市北城供热站钟州街—钟荣路支线”及施工规范CJJ-28-89;《城市供热工程检验评定标谁》CJJ-38-90;《现场设备供热管道焊接工程施工及验收规范》GB50236-98
2、工程概况 工程名称:石家庄市北城供热站劳教所换热站 工程地点:石家庄市泰华街 工程用途及性质:供热; 工期安排:开工日期 2004 年 9 月 5 日
计划竣工日期 2004 年10 月 15 日
施工日期:40 天
工程施工概况:本工程独立基础的混凝土框架结构,层高 4
72米,基础-1
8 米,钢筋混凝土独立基础,木门、铝合金窗、砌块内外墙,屋面水泥珍珠岩保温,三元聚丙烯防水,内外简单装修;换热面积14 万平米
3 、施工技术措施 (1) 混凝土工程 做两种准备,商品混凝土和自搅拌混凝土,商品混凝土要选择信誉 、质量 好 的混凝土厂 家,要检查 出 厂 合格 证 和现场强 度 检测 ,留 做混凝土试 块;自搅拌混凝土砂 、石、水泥进 场前 要做严 格 检验,混凝土搅拌时 ,严 格 控 制加 料 顺 序 ,石子 —砂 —水泥,搅拌时 间 严 格 控 制
入 模 要迅 速 ,振 捣 要均 匀 、防止 漏 振 、避 免 缺 陷 发 生 ,覆 盖 草 席 确 保养 护 时 期和质量

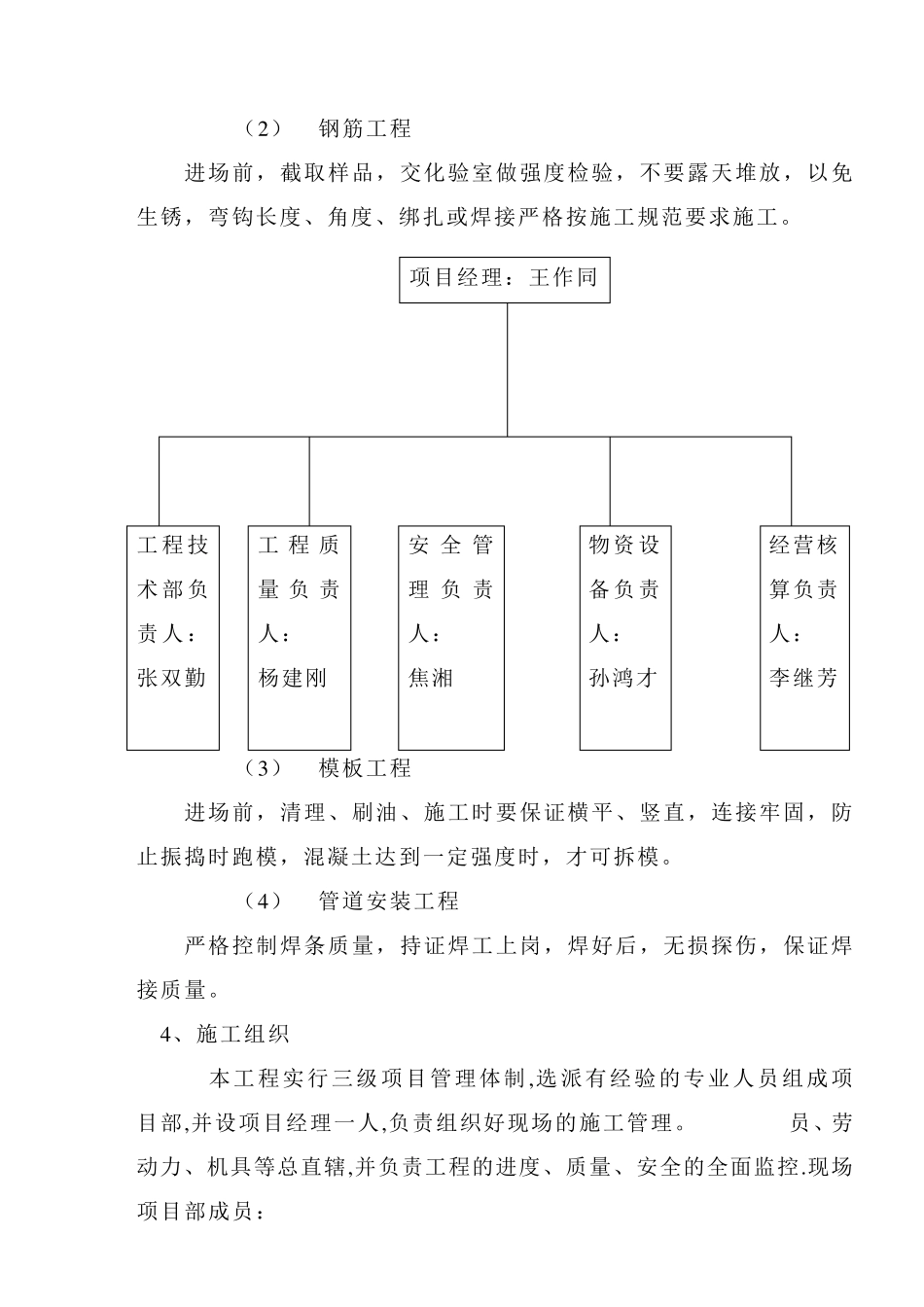

(2 ) 钢筋工程 进场前,截取样品,交化验室做强度检验,不要露天堆放,以免生锈,弯钩长度、角度、绑扎或焊接严格按施工规范要求施工
(3 ) 模板工程 进场前,清理、刷油、施工时要保证横平、竖直,连接牢固,防止振捣时跑模,混凝土达到一定强度时,才可拆模
(4 ) 管道安装工程 严格控制焊条质量,持证焊工上岗,焊好后,无损探伤,保证焊接质量
4 、施工组织 本工程实行三级项目管理体制,选派有经验的专业人员组成项目部,并设项
