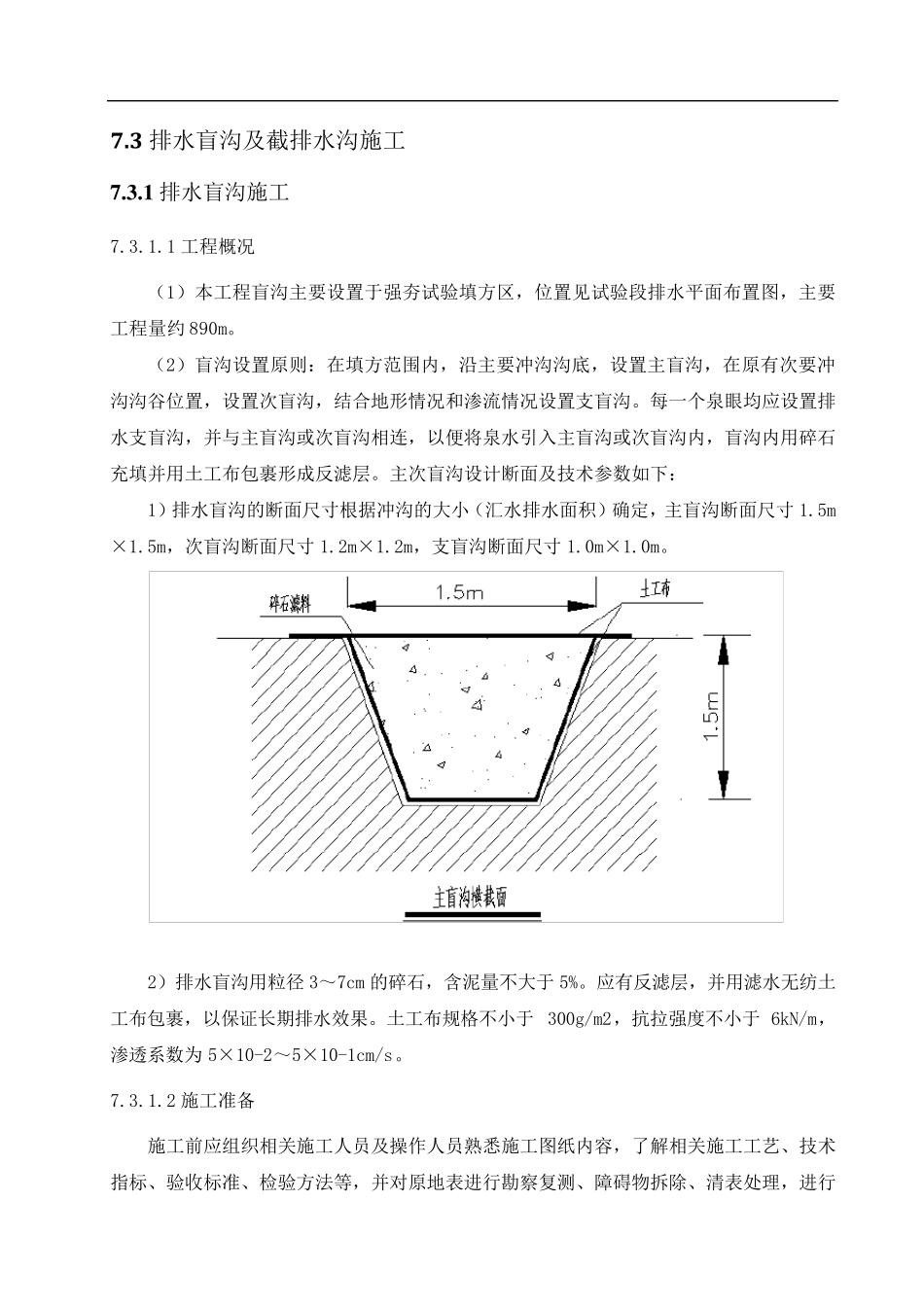

7.3 排水盲沟及截排水沟施工 7 .3 .1 排水盲沟施工 7.3.1.1 工程概况 (1)本工程盲沟主要设置于强夯试验填方区,位置见试验段排水平面布置图,主要工程量约890m。 (2)盲沟设置原则:在填方范围内,沿主要冲沟沟底,设置主盲沟,在原有次要冲沟沟谷位置,设置次盲沟,结合地形情况和渗流情况设置支盲沟。每一个泉眼均应设置排水支盲沟,并与主盲沟或次盲沟相连,以便将泉水引入主盲沟或次盲沟内,盲沟内用碎石充填并用土工布包裹形成反滤层。主次盲沟设计断面及技术参数如下: 1)排水盲沟的断面尺寸根据冲沟的大小(汇水排水面积)确定,主盲沟断面尺寸1.5m×1.5m,次盲沟断面尺寸1.2m×1.2m,支盲沟断面尺寸1.0m×1.0m。 2)排水盲沟用粒径 3~7cm 的碎石,含泥量不大于5%。应有反滤层,并用滤水无纺土工布包裹,以保证长期排水效果。土工布规格不小于300g/m2,抗拉强度不小于6kN/m,渗透系数为5×10-2~5×10-1cm/s。 7.3.1.2 施工准备 施工前应组织相关施工人员及操作人员熟悉施工图纸内容,了解相关施工工艺、技术指标、验收标准、检验方法等,并对原地表进行勘察复测 、障 碍 物 拆 除 、清 表处 理 ,进行 施工前的技术交底工作。 对设计盲沟沿地势测设高程,推算出出水口在边坡排水沟的高程是否满足设计要求:主盲沟、次盲沟和支盲沟的纵向坡度0.2%,盲沟应引入填筑体外坡脚排水沟,出水口底面标高应高出盲沟外最高水位20cm。 盲沟施工前应进行实地测设及放样,出水口标高应满足设计要求,与现有排水系统应有足够落差。如果实测发现有设计沟底比现有排水系统低的,应提供实测数据,报请监理及业主,明确处理方案后再施工。 根据施工范围、工程量及工程进度要求,配备足够的施工机械,操作班组及管理人员及时到位,并对清表前及清表后进行10×10 米方格网测设,报请监理及业主确认。 7.3.1.3 碎石盲沟施工方案 测量放样:根据排水施工平面定位布置图,由测量员进行施工测量放线。在地面上分别定出排水沟的开挖边线,增设施工平面,高程控制桩,并根据沟槽设计及土质情况计算出开槽宽度和深度。 开挖沟槽:测量放线后,开始挖沟槽。挖深由测量人员检测高程控制。采用以机械(挖掘机)为主、人工为辅施工。 开槽时应同时采取防水、排水措施,避免槽底受水浸泡 。应尽 量缩 短 开槽的暴 露 时间 。开槽后如不 能 立 即 进行下 一 道 工序 ,应保 留10— 30cm 的深度不 挖,待 下 道...
