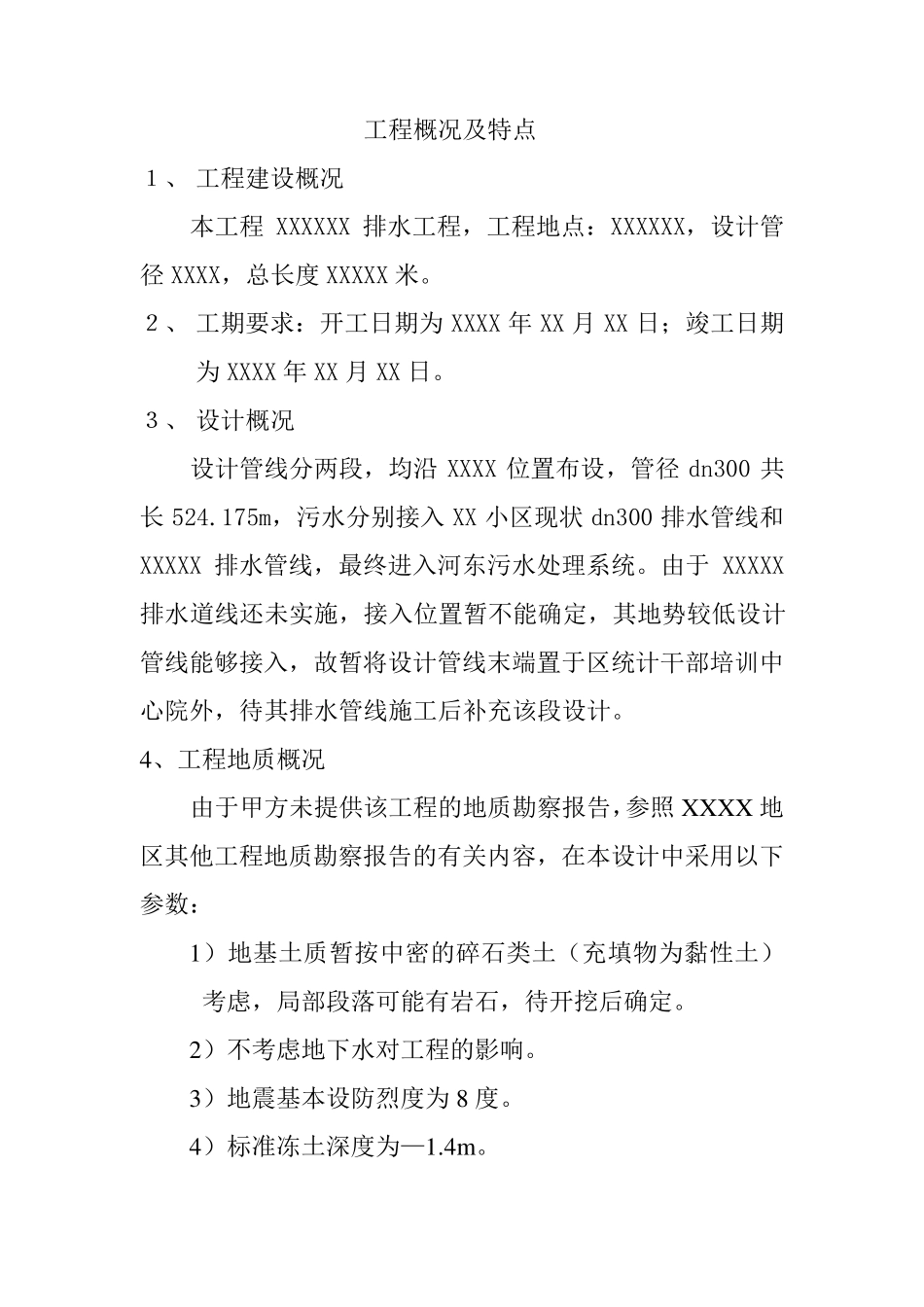

工 程 概 况 及 特 点 1 、 工 程 建 设 概 况 本 工 程XXXXXX 排 水 工 程 , 工 程 地 点 : XXXXXX, 设 计 管径 XXXX, 总 长 度 XXXXX 米 。 2 、 工 期 要 求 : 开 工 日 期 为 XXXX 年 XX 月 XX 日 ; 竣 工 日 期为 XXXX 年 XX 月 XX 日 。 3 、 设 计 概 况 设 计 管 线 分 两 段 , 均 沿XXXX 位 置 布 设 , 管 径dn300 共长 524.175m, 污 水 分 别 接 入 XX 小 区 现 状 dn300 排 水 管 线 和XXXXX 排 水 管 线 , 最 终 进 入 河 东 污 水 处 理 系 统 。 由 于XXXXX排 水 道 线 还 未 实 施 , 接 入 位 置 暂 不 能 确 定 , 其 地 势 较 低 设 计管 线 能 够 接 入 , 故 暂 将 设 计 管 线 末 端 置 于 区 统 计 干 部 培 训 中心 院 外 , 待 其 排 水 管 线 施 工 后 补 充 该 段 设 计 。 4、 工 程 地 质 概 况 由 于 甲 方 未 提 供 该 工 程 的 地 质 勘 察 报 告 ,参 照 XXXX 地区 其 他 工 程 地 质 勘 察 报 告 的 有 关 内 容 , 在 本 设 计 中 采 用 以 下参 数 : 1) 地 基 土 质 暂 按 中 密 的 碎 石类土 (充 填物为 黏性土 )考虑, 局部 段 落可能 有 岩石, 待 开 挖后 确 定 。 2) 不 考虑地 下 水 对工 程 的 影响。 3) 地 震基 本 设 防烈度 为 8 度 。 4) 标准冻土 深度 为 —1.4m。 5、现状设施概况 现状道路下有给水、热力等管线,施工时注意避让。 6、设计内容 (1) 管线平面设计 PA 段设计管线沿XXXX 北路XXXXX 道路中心线位置布设,管径dn300,长202.993m,支管PAZ 沿道路中心线位置布设,管径dn300,长80m。污水接入XX 小区现状dn300 排水管线。 PB 段设计管线沿XX 北路XXXX 道路中心线位置面设,管径dn300,长231.182m。污水接入XXXX 排水管线。 (2)管线纵断面设计 PA 段设计管线纵坡为1.3—5.0%;PAZ 段设计管线纵坡为1.3%。PB 段设计管线纵坡为1.0—5.0%。 7、管材 dn300 管道采用高密度聚乙烯双壁波纹管(HDPE,S2≥8KN/m2)管材应符合国家标准(GB/T)19472.1—2004 规定,管材性能要求见 06MS201—2—28/29。 8、管道基础...
