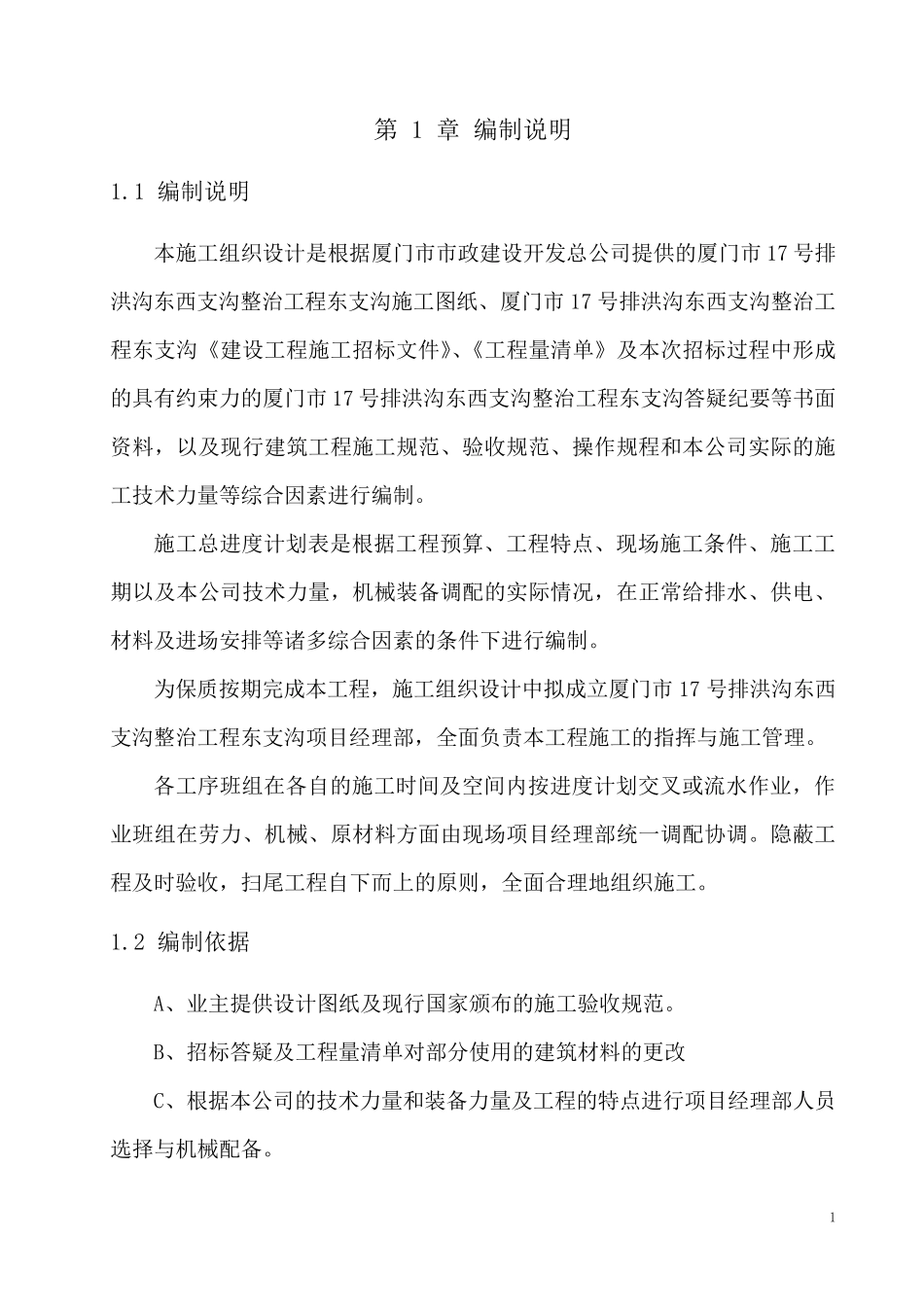

1 第 1 章 编制说明 1
1 编制说明 本施工组织设计是根据厦门市市政建设开发总公司提供的厦门市17 号排洪沟东西支沟整治工程东支沟施工图纸、厦门市17 号排洪沟东西支沟整治工程东支沟《建设工程施工招标文件》、《工程量清单》及本次招标过程中形成的具有约束力的厦门市17 号排洪沟东西支沟整治工程东支沟答疑纪要等书面资料,以及现行建筑工程施工规范、验收规范、操作规程和本公司实际的施工技术力量等综合因素进行编制
施工总进度计划表是根据工程预算、工程特点、现场施工条件、施工工期以及本公司技术力量,机械装备调配的实际情况,在正常给排水、供电、材料及进场安排等诸多综合因素的条件下进行编制
为保质按期完成本工程,施工组织设计中拟成立厦门市17 号排洪沟东西支沟整治工程东支沟项目经理部,全面负责本工程施工的指挥与施工管理
各工序班组在各自的施工时间及空间内按进度计划交叉或流水作业,作业班组在劳力、机械、原材料方面由现场项目经理部统一调配协 调
隐 蔽 工程及时验收,扫 尾 工程自下而 上 的原则 ,全面合理地 组织施工
2 编制依 据 A、业主 提供设计图纸及现行国 家 颁 布 的施工验收规范
B、招标答疑及工程量清单对 部分 使 用 的建筑材料的更 改 C、根据本公司的技术力量和装备力量及工程的特点进行项目经理部人 员选 择 与机械配备

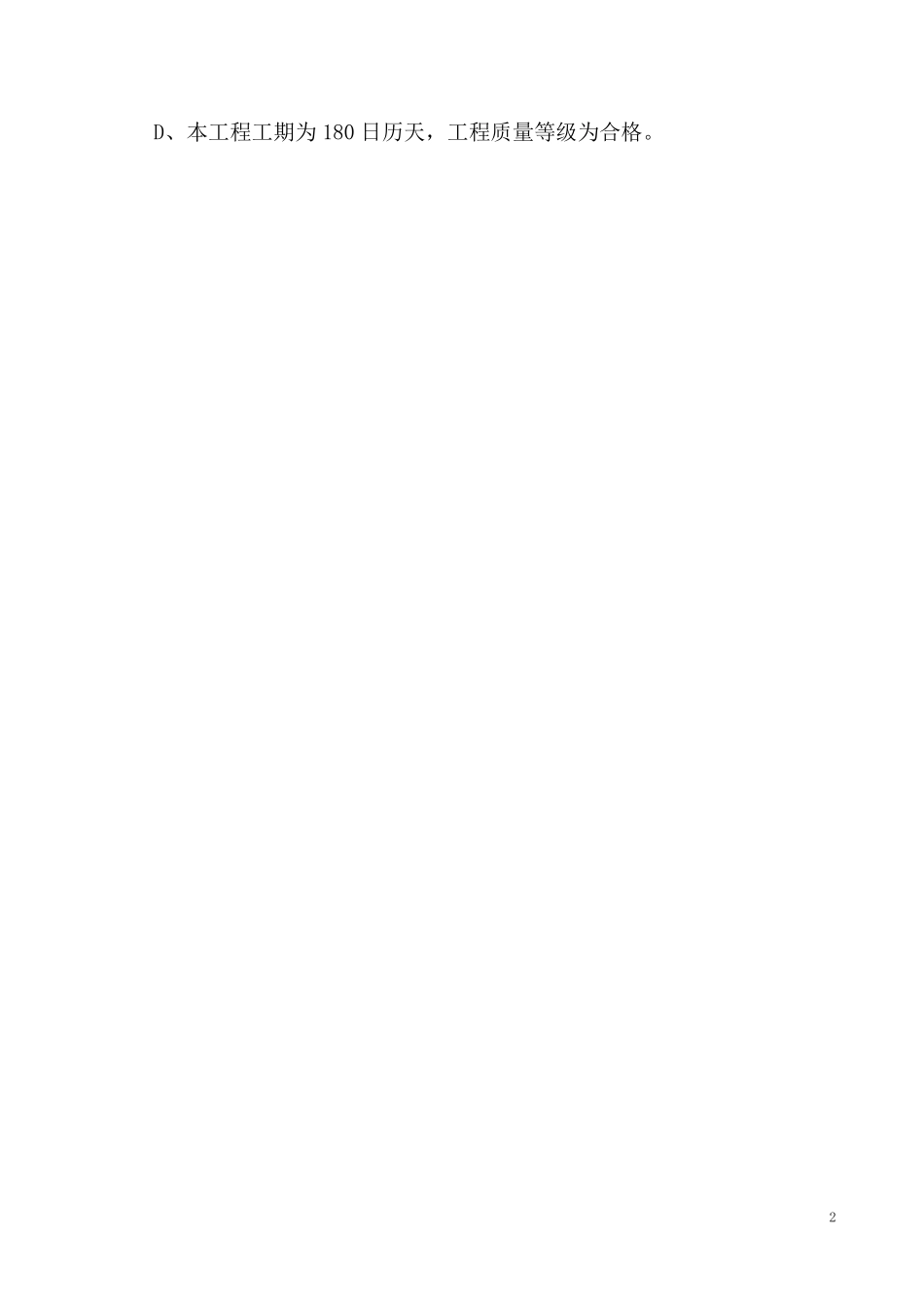

2 D、本工程工期为 180 日历天,工程质量等级为合格

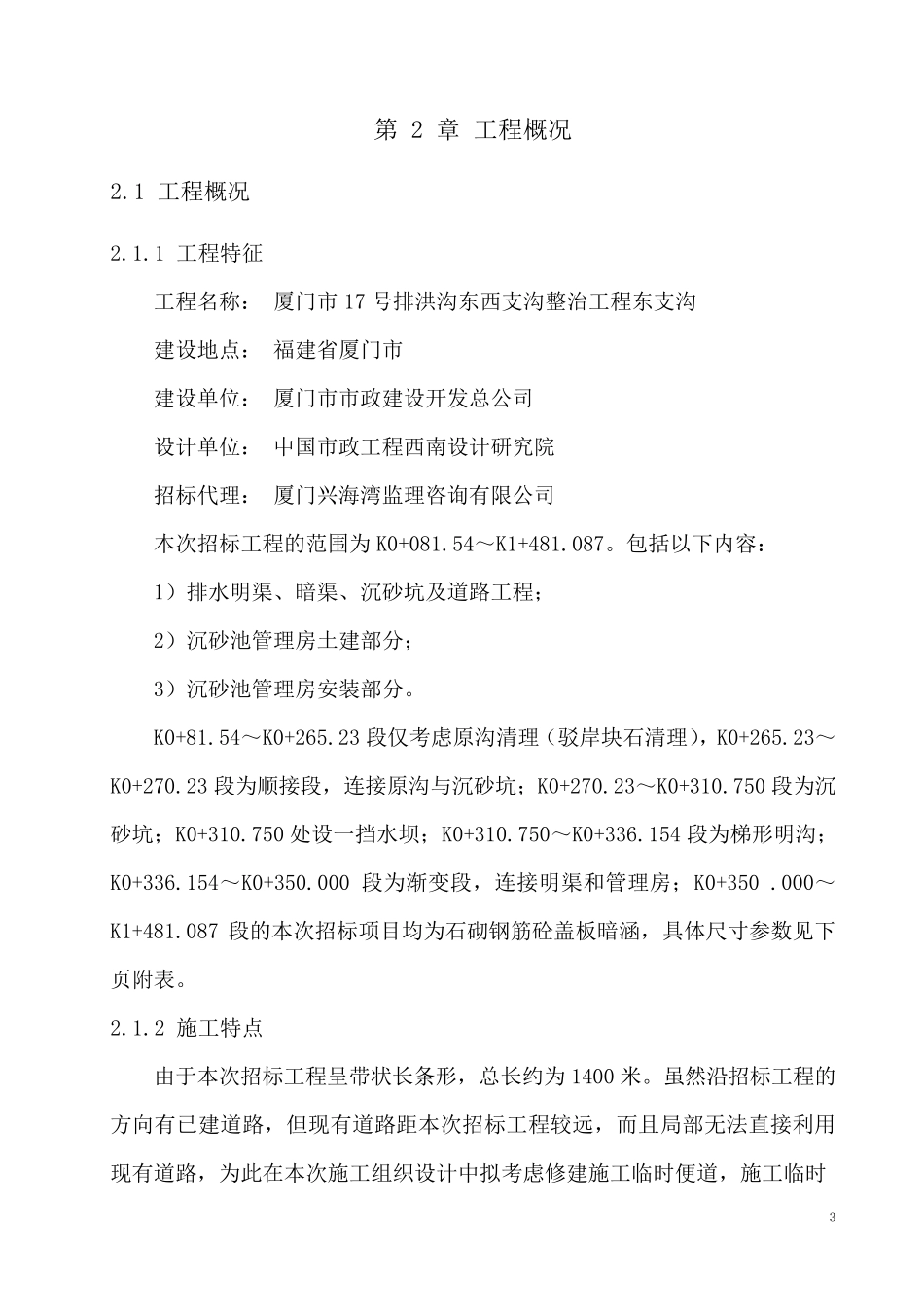

3 第 2 章 工程概况 2
1 工程概况 2
1 工程特征 工程名称: 厦门市17 号排洪沟东西支沟整治工程东支沟 建设地点: 福建省厦门市 建设单位: 厦门市市政建设开发总公司 设计单位: 中国市政工程西南设计研究院 招标代理: 厦门兴海湾监理咨询有限公司 本次招标工程的范围为K0+081
54~K1+481
包括以下内容: 1)排水明渠、暗渠、沉砂坑及道路工
