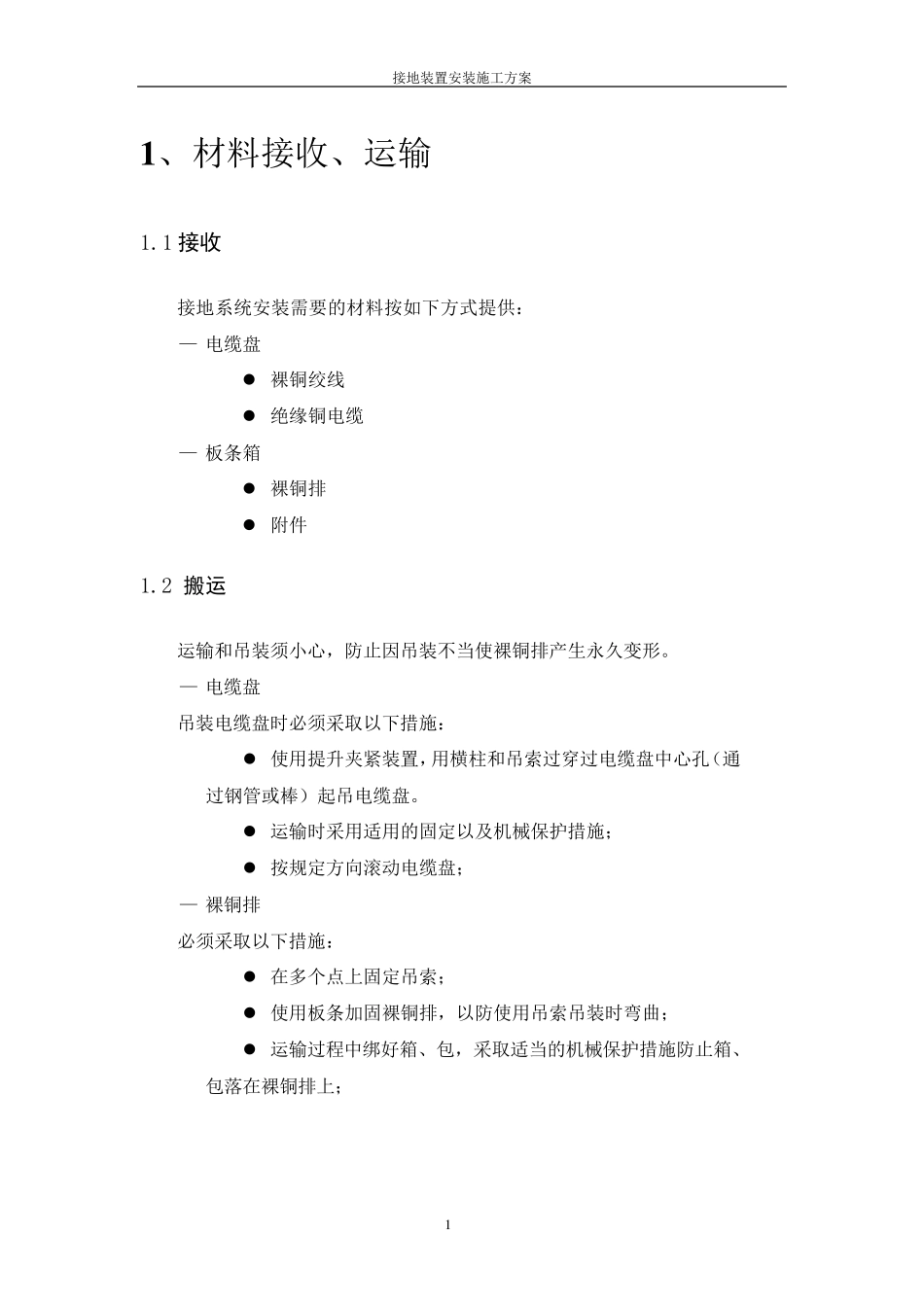

接地装置安装施工方案 编制: 审核: 接地装置安装施工方案 1 1 、 材料接收、运输 1.1 接收 接地系统安装需要的材料按如下方式提供: — 电缆盘 裸铜绞线 绝缘铜电缆 — 板条箱 裸铜排 附件 1.2 搬运 运输和吊装须小心,防止因吊装不当使裸铜排产生永久变形。 — 电缆盘 吊装电缆盘时必须采取以下措施: 使用提升夹紧装置,用横柱和吊索过穿过电缆盘中心孔(通过钢管或棒)起吊电缆盘。 运输时采用适用的固定以及机械保护措施; 按规定方向滚动电缆盘; — 裸铜排 必须采取以下措施: 在多个点上固定吊索; 使用板条加固裸铜排,以防使用吊索吊装时弯曲; 运输过程中绑好箱、包,采取适当的机械保护措施防止箱、包落在裸铜排上; 接地装置安装施工方案 2 2 、 施工程序 2.1、施工准备 — 作业人员的资质要求: 施工人员须经过安装培训及安全交底。 特殊工种必须持证上岗。 作业组长是现场接地安装活动的组织者,都必须熟悉所从事其专业的工作以完成各种安装任务。 — 作业机械、工具、仪器、仪表要求: 电钻等电动工具性能稳定,能满足现场使用。 仪器、仪表等要经校验合格,并在有效期内使用。 — 作业技术交底的安排 图纸交底:就图纸对施工人员进行讲解,各部分接地的位置及要求,安装方法及注意事项,使作业人员能看懂图纸。 现场交底:按照施工图在现场讲解接地线的走向,安装方法及步骤。 对于变更的图纸要及时通知施工人员,并特别交代变更内容,变更后的安装方法。 坚决做到先交底,后施工的程序。 — 作业材料的质量要求 作业材料的材质和型号、规格均要与设计要求相一致,并能满足现场实际使用。 作业材料均要有出厂合格证,并经现场验收、检验合格后方可使用。 — 作业环境的质量要求 土建基础 施工完毕 并交付 使用,现场清 洁 。 具有满足现场施工时使用的临 时电源 。 尽 可能避 免 交叉 作业。接地装置安装施工方案 3 2.2、施工步骤 地线尽量从已有的孔中穿过墙壁和地板(阻火墙等)。 现场授权修改以外任何问题必须通过设计澄清处理。 — 划线 根据图纸,用适当的工具(墨水笔、尺、卷尺、水平尺)画出接地装置走线,检查划线的水平度和垂直度; 根据图纸,在墙上、顶棚上、钢结构上和地板上画出裸铜排的中心线;并划出用来固定裸铜线和裸...
