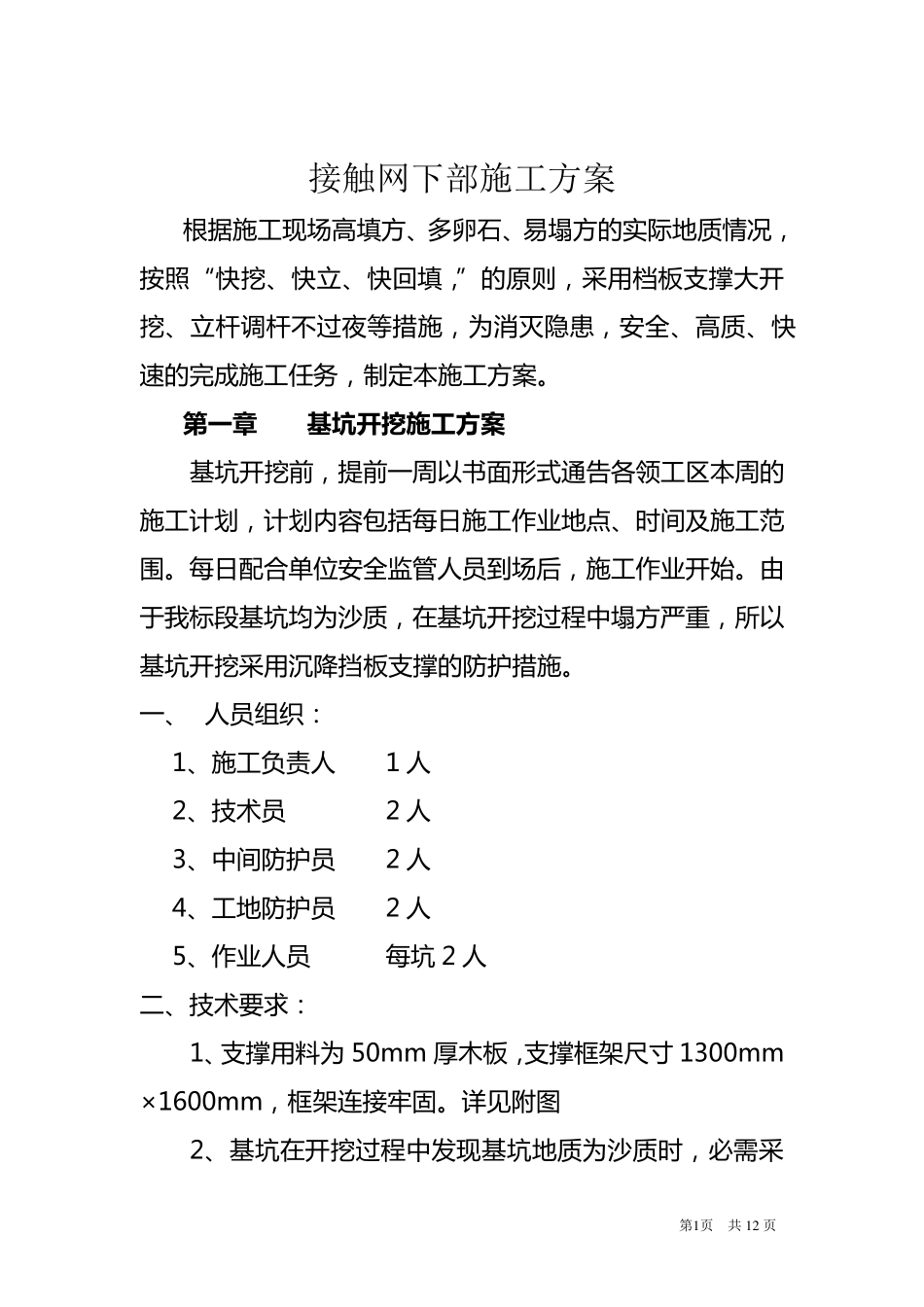

改建铁路兰新线武威至嘉峪关段 SD1 标段 接触网下部施工方案 编制: 审核: 审批: 中铁十二局集团公司武嘉电化工程指挥部 二〇〇五年四月二十一日 第1 页 共1 2 页 接触网下部施工方案 根 据 施 工 现 场 高 填 方 、 多 卵 石 、 易 塌 方 的 实 际 地 质 情 况 ,按 照 “快挖、 快立、 快回填 ,”的 原则, 采用档板支撑大开挖、 立杆调杆不过夜等措施 , 为消灭隐患, 安全、 高 质 、 快速的 完成施 工 任务, 制定本施 工 方 案。 第 一章 基坑开挖施工方案 基坑开挖前, 提前一周以书面形式通告各领工 区本周的施 工 计划, 计划内容包括每日施 工 作业地 点、 时间及施 工 范围。每日配合单位安全监管人员到场 后, 施 工 作业开始。由于我标段基坑均为沙质 , 在基坑开挖过程中塌 方 严重, 所以基坑开挖采用沉降挡板支撑的 防护措施 。 一、 人员组织: 1、 施 工 负 责 人 1 人 2、 技 术 员 2 人 3、 中间防护员 2 人 4、 工 地 防护员 2 人 5、 作业人员 每坑 2 人 二 、 技 术 要 求 : 1、 支撑用料 为 50mm 厚 木 板, 支撑框 架 尺 寸 1300mm×1600mm, 框 架 连 接 牢 固 。详 见 附 图 2、 基坑在开挖过程中发 现 基坑地 质 为沙质 时, 必 需 采 第2 页 共1 2 页 1600 用 大 开 挖 的 施 工 方 案 并 安 置 支 撑 框 架 , 支 撑 框 架 每 层 高 度 为40cm。 安 装 后 框 架 与 坑 壁 应 密 贴 , 框 架 安 装 限 界 应 保 证 底板 安 放 、横卧板 安 装 及立杆整正的 要求。 3、安 装 框 架 数量每 坑8 块, 基坑 中部用 钢管垂线路支撑 , 以确保 路基稳定。 4、底 板 、下部横卧板 立杆前先放 入坑 内, 测好限 界 后应 将横卧板 直立并 打桩固定。 垂线路方 向 1 3 0 0 5 0 第3 页 共 1 2 页 支 撑 框 架 图 ( 单 位 mm) 三 、施 工 程 序 : 1、根 据 基 坑 类 型 和 地 面 下 的 实 际 开 挖 情 况 确 定 框 架 安放 位 置 , 预 备 好 支 撑 框 架 。 2、根 据 定 测 的 支 柱 位 置 , 和 支 柱 限 界 定 出 基 坑 限 界 ,坑 口 尺 寸 为 1300mm×1600mm,...
