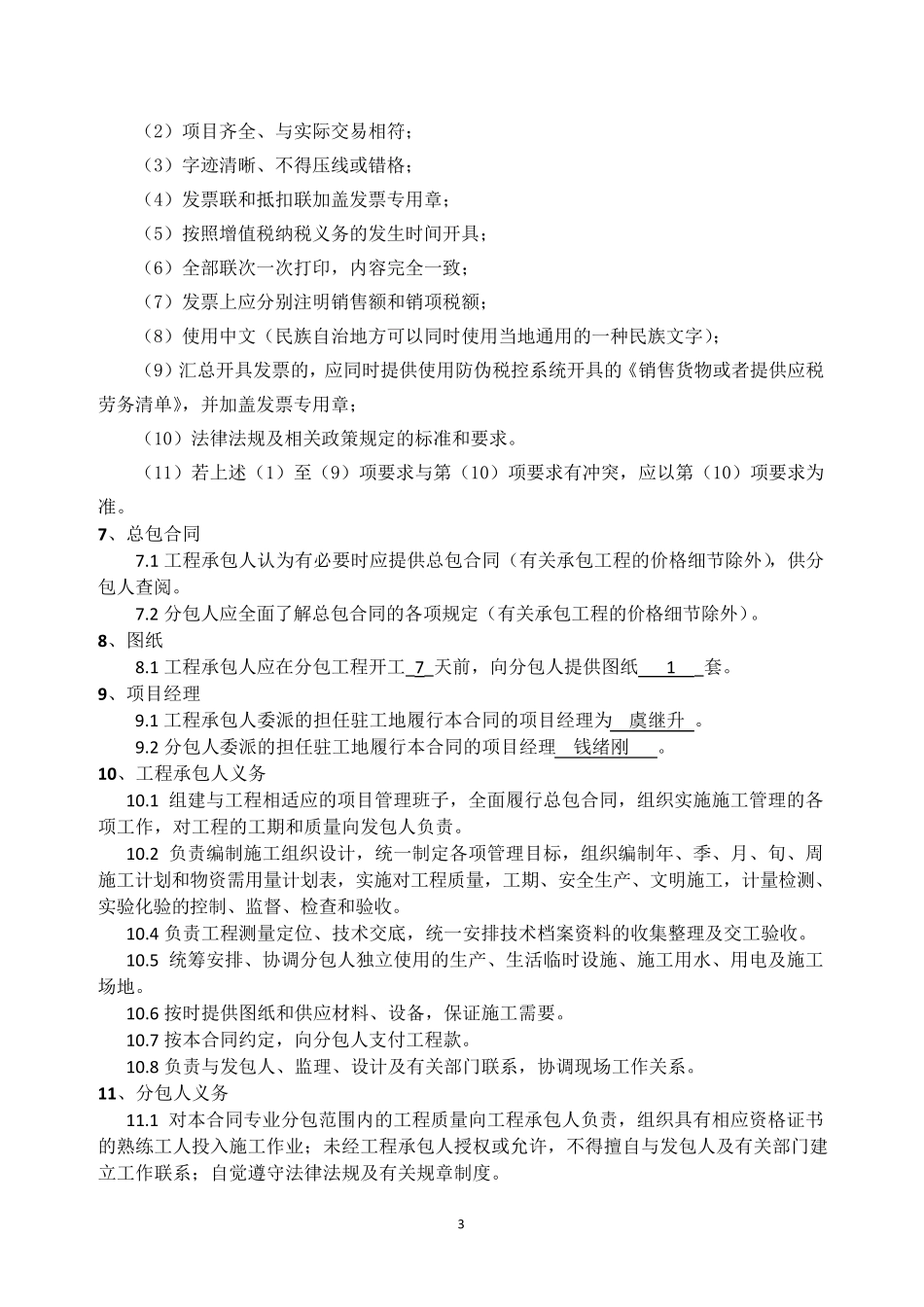

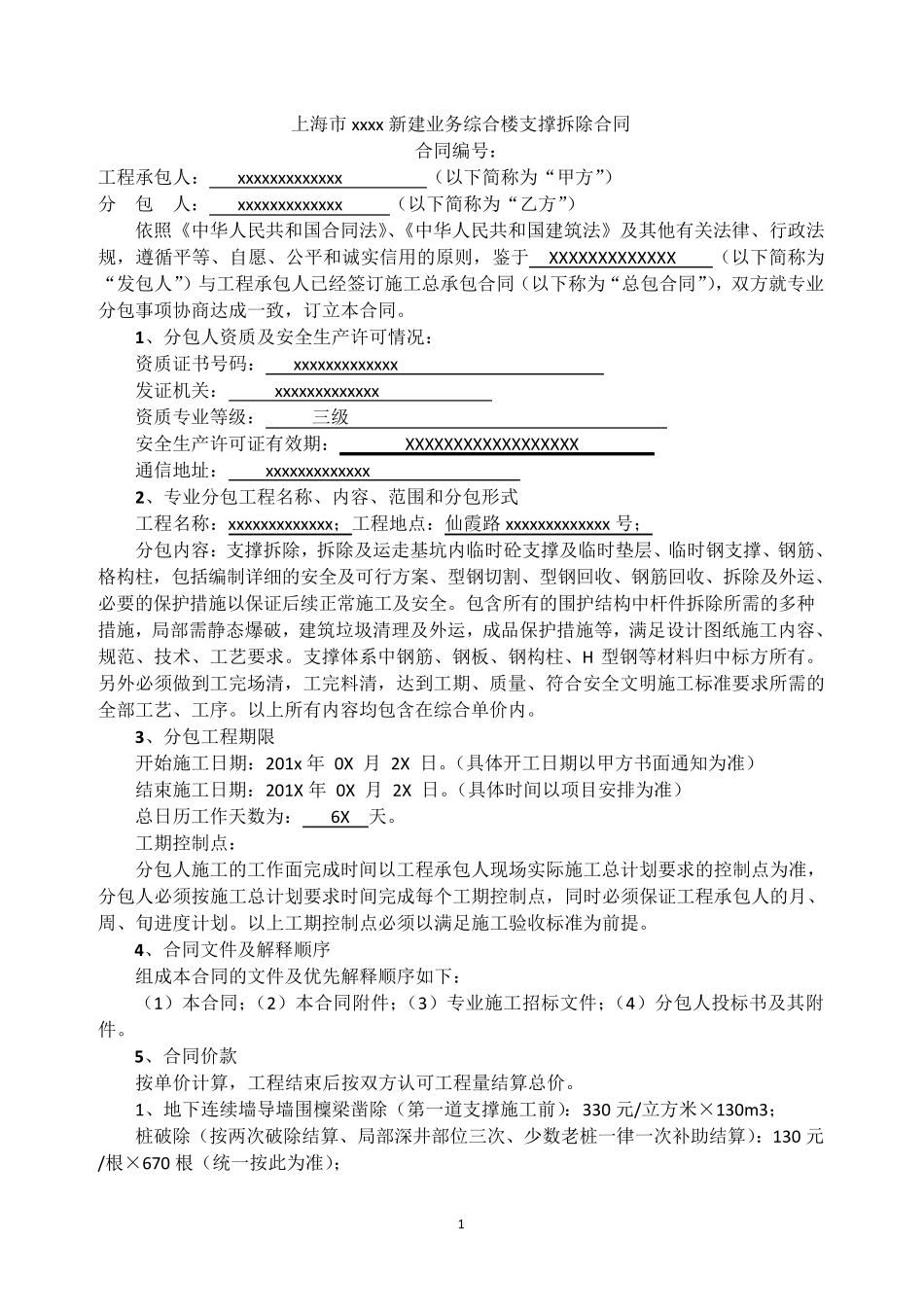

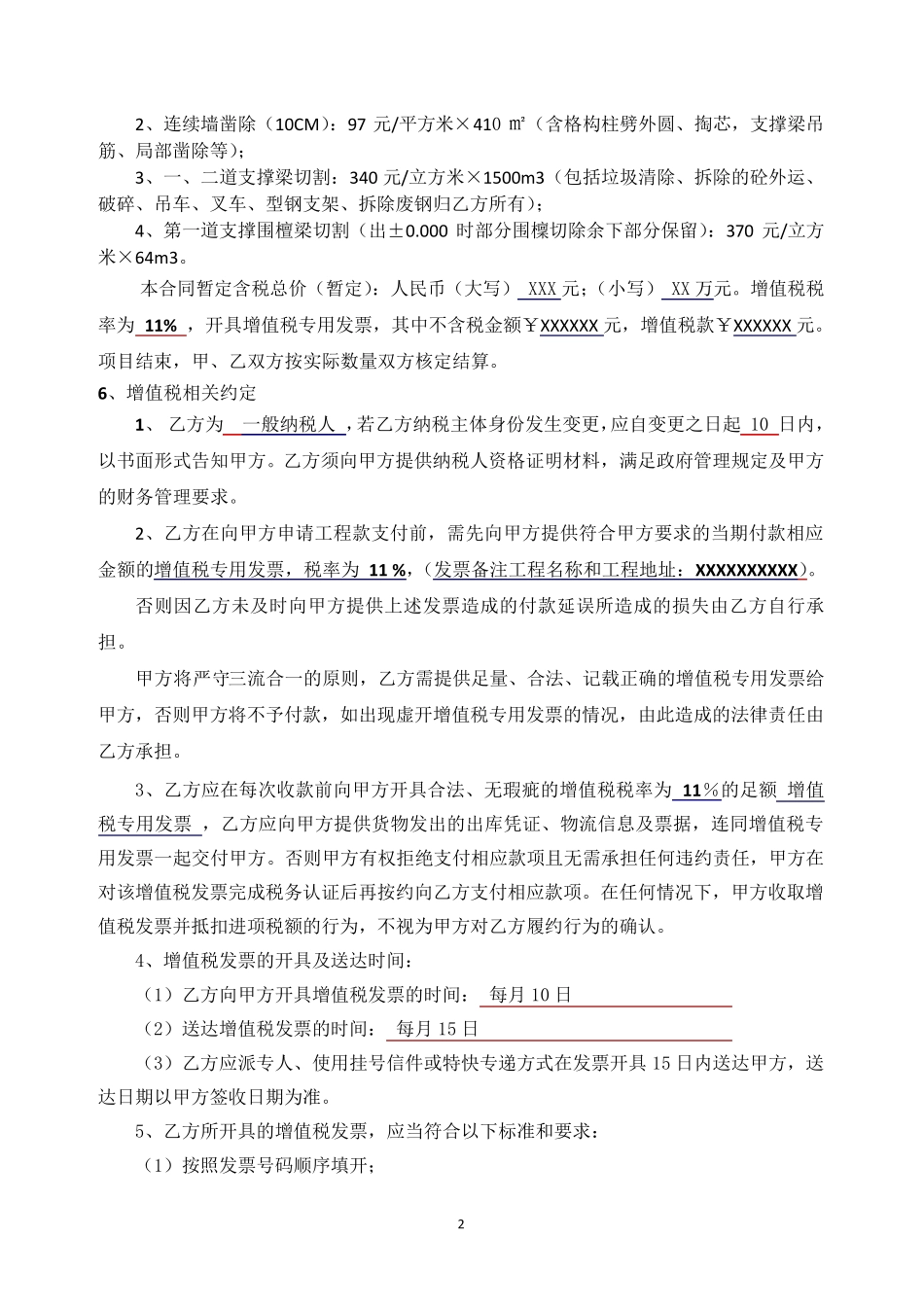

1 上海市 xxxx新建业务综合楼支撑拆除合同 合同编号: 工程承包人: xxxxxxxxxxxxx (以下简称为“甲方”) 分 包 人: xxxxxxxxxxxxx (以下简称为“乙方”) 依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,鉴于 XXXXXXXXXXXXX (以下简称为“发包人”)与工程承包人已经签订施工总承包合同(以下称为“总包合同”),双方就专业分包事项协商达成一致,订立本合同。 1、分包人资质及安全生产许可情况: 资质证书号码: xxxxxxxxxxxxx 发证机关: xxxxxxxxxxxxx 资质专业等级: 三级 安全生产许可证有效期: XXXXXXXXXXXXXXXXXX 通信地址: xxxxxxxxxxxxx 2、专业分包工程名称、内容、范围和分包形式 工程名称:xxxxxxxxxxxxx;工程地点:仙霞路xxxxxxxxxxxxx号; 分包内容:支撑拆除,拆除及运走基坑内临时砼支撑及临时垫层、临时钢支撑、钢筋、格构柱,包括编制详细的安全及可行方案、型钢切割、型钢回收、钢筋回收、拆除及外运、必要的保护措施以保证后续正常施工及安全。包含所有的围护结构中杆件拆除所需的多种措施,局部需静态爆破,建筑垃圾清理及外运,成品保护措施等,满足设计图纸施工内容、规范、技术、工艺要求。支撑体系中钢筋、钢板、钢构柱、H 型钢等材料归中标方所有。另外必须做到工完场清,工完料清,达到工期、质量、符合安全文明施工标准要求所需的全部工艺、工序。以上所有内容均包含在综合单价内。 3、分包工程期限 开始施工日期:201x年 0X 月 2X 日。(具体开工日期以甲方书面通知为准) 结束施工日期:201X 年 0X 月 2X 日。(具体时间以项目安排为准) 总日历工作天数为: 6X 天。 工期控制点: 分包人施工的工作面完成时间以工程承包人现场实际施工总计划要求的控制点为准,分包人必须按施工总计划要求时间完成每个工期控制点,同时必须保证工程承包人的月、周、旬进度计划。以上工期控制点必须以满足施工验收标准为前提。 4、合同文件及解释顺序 组成本合同的文件及优先解释顺序如下: (1)本合同;(2)本合同附件;(3)专业施工招标文件;(4)分包人投标书及其附件。 5、合同价款 按单价计算,工程结束后按双方认可工程量结算总价。 1、地下连续墙导墙围檁梁凿除(第一道支撑施工前):330 元/立方米×130m3; 桩破除(按两次破除结算、局部深井部位三次、少数老桩一律一次补...
