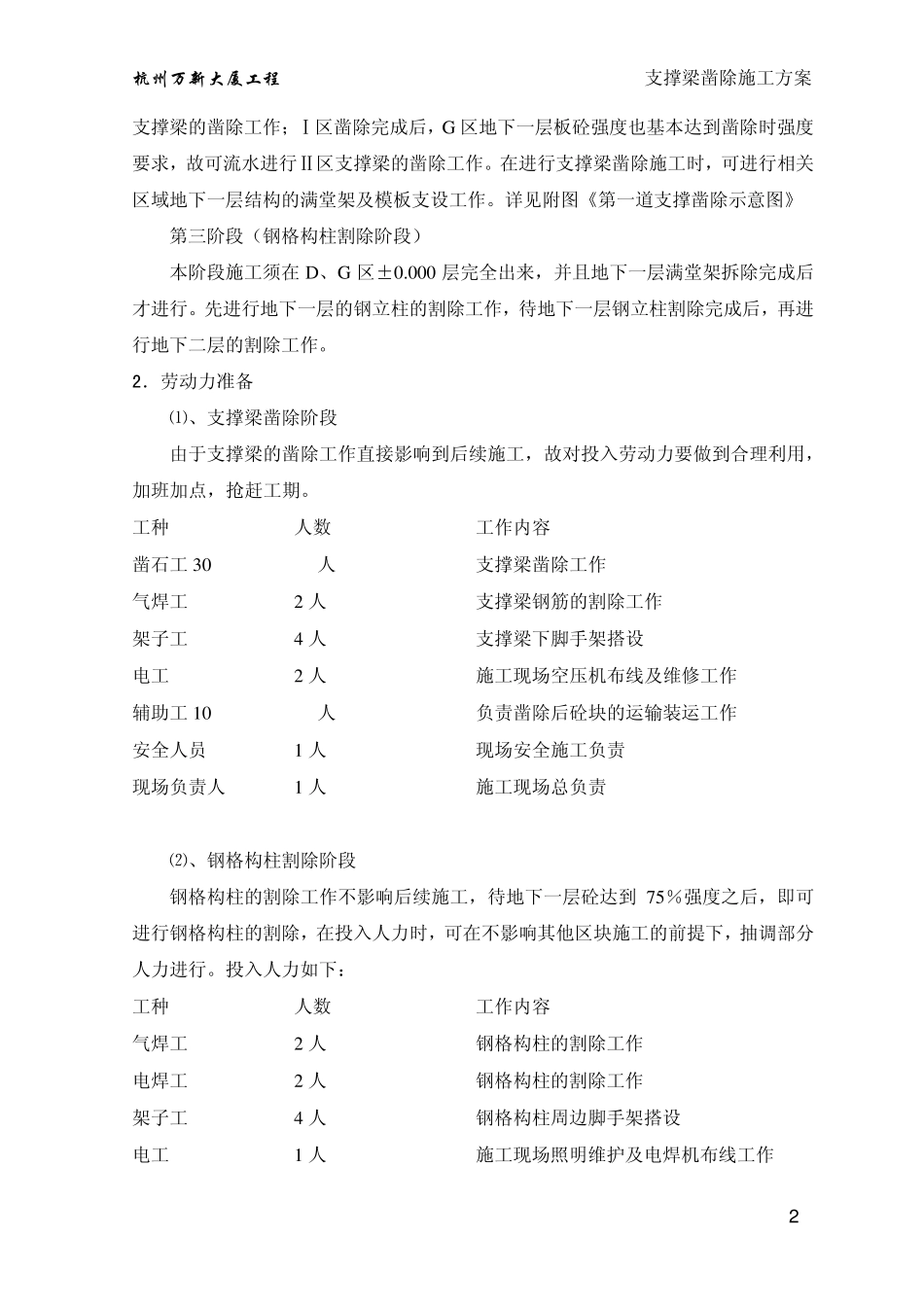

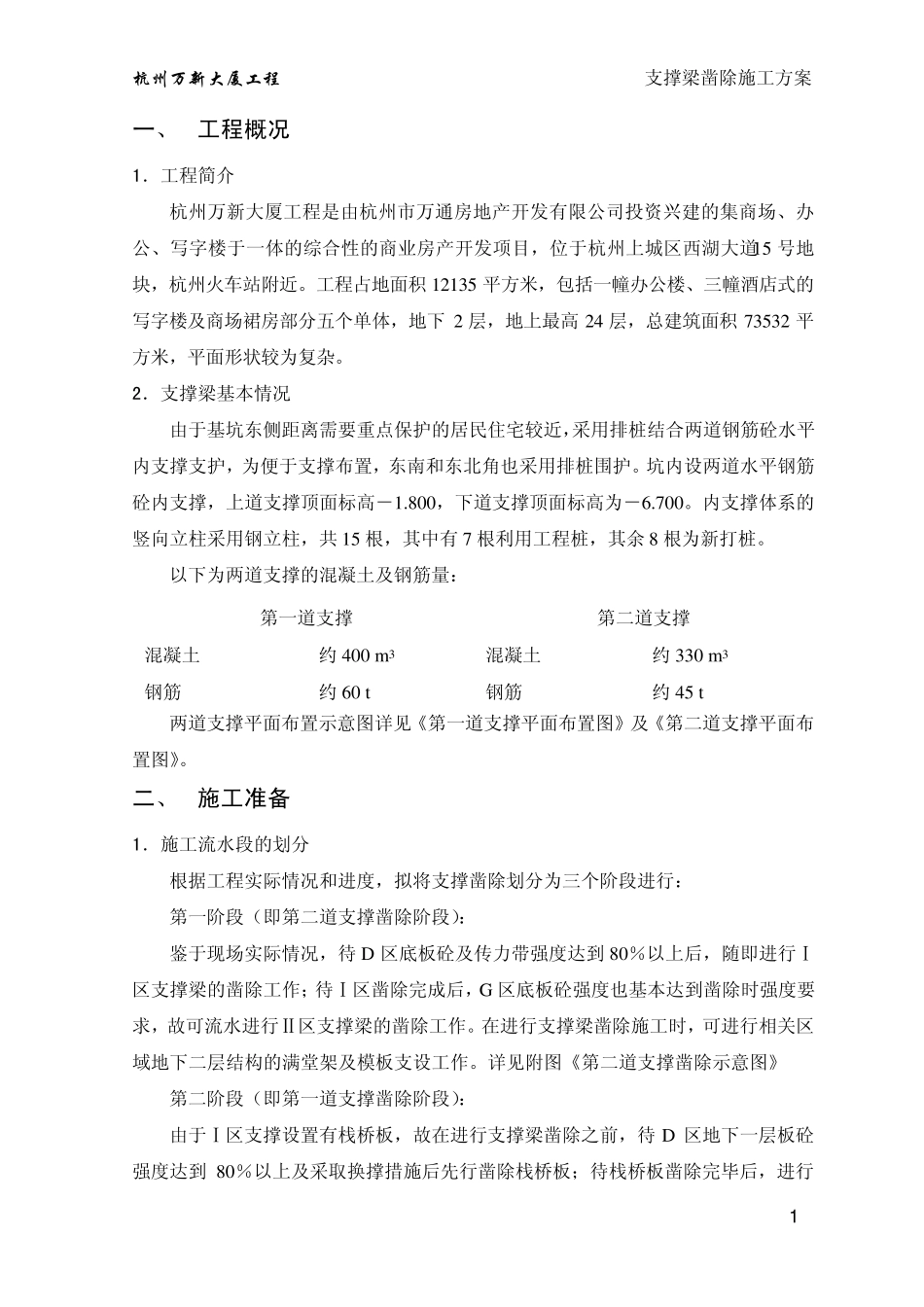

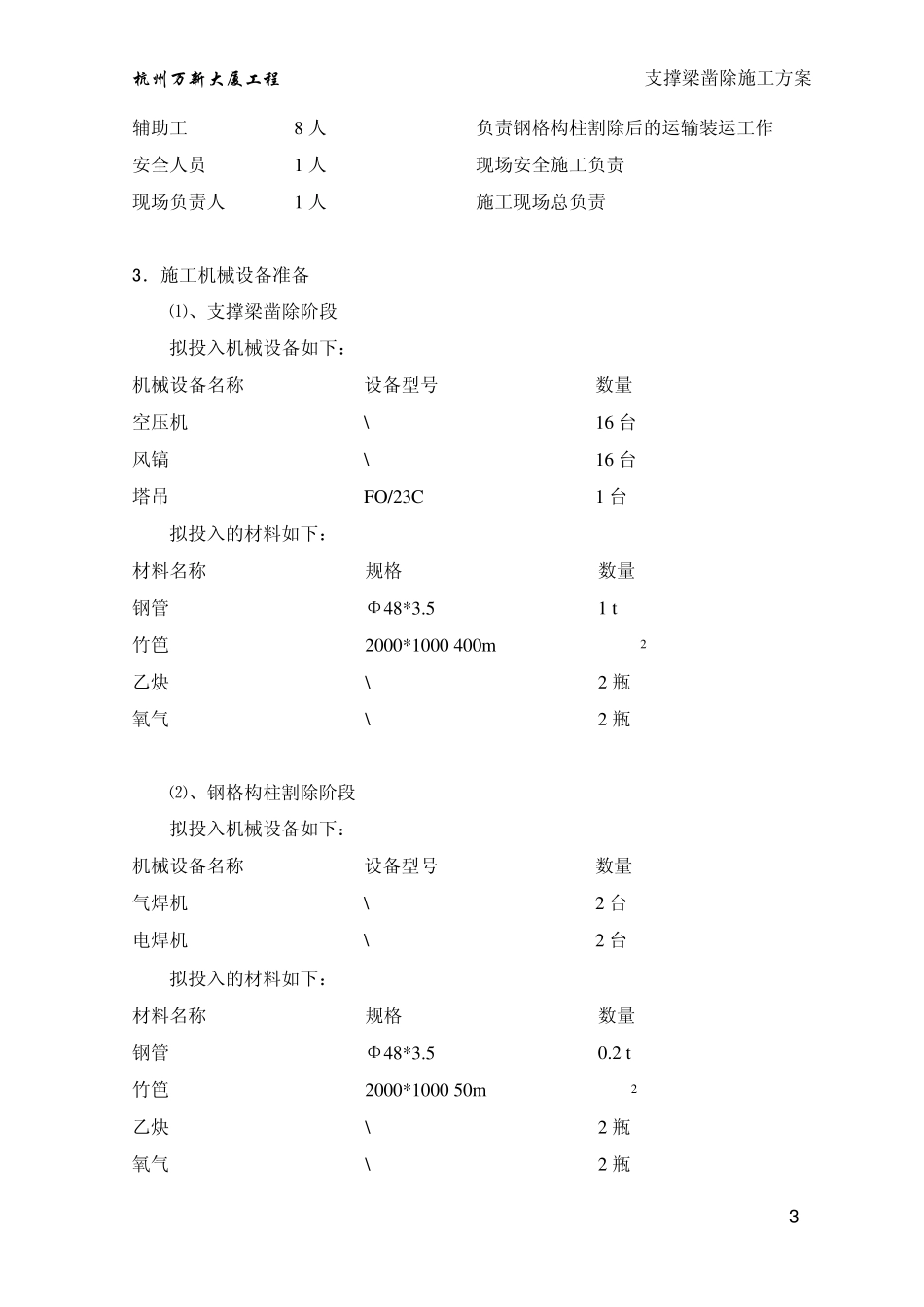

杭州万新大厦工程 支 撑 梁 凿 除 施 工 方 案 一、 工程概况 1. 工 程 简 介 杭 州 万 新 大 厦 工 程 是 由 杭 州 市 万 通 房 地 产 开 发 有 限 公 司 投 资 兴 建 的 集 商 场 、 办公 、 写 字 楼 于 一 体 的 综 合 性 的 商 业 房 产 开 发 项 目 , 位 于 杭 州 上 城 区 西 湖 大 道 15 号 地块 , 杭 州 火 车 站 附 近 。 工 程 占 地 面 积 12135 平 方 米 , 包 括 一 幢 办 公 楼 、 三 幢 酒 店 式 的写 字 楼 及 商 场 裙 房 部 分 五 个 单 体 , 地 下2 层 , 地 上 最 高24 层 , 总 建 筑 面 积73532 平方 米 , 平 面 形 状 较 为 复 杂 。 2. 支 撑 梁 基 本 情 况 由 于 基 坑 东 侧 距 离 需 要 重 点 保 护 的 居 民 住 宅 较 近 ,采 用 排 桩 结 合 两 道 钢 筋 砼水平内支 撑 支 护 , 为 便于 支 撑 布置, 东 南和东 北角也采 用 排 桩 围护 。 坑 内设两 道 水平 钢 筋砼内支 撑 , 上 道 支 撑 顶面 标高 -1.800, 下 道 支 撑 顶面 标高 为 -6.700。 内支 撑 体 系的竖向立柱采 用 钢 立柱, 共15 根, 其中有 7 根利用 工 程 桩 , 其余8 根为 新 打桩 。 以下 为 两 道 支 撑 的 混凝土及 钢 筋 量: 第一 道 支 撑 第二道 支 撑 混凝土 约400 m3混凝土 约330 m3钢 筋 约60 t 钢 筋 约45 t 两 道 支 撑 平 面 布置示意图详见《第一 道 支 撑 平 面 布置图》及 《第二道 支 撑 平 面 布置图》。 二、 施工准备 1. 施 工 流水段的 划分 根据工 程 实际情 况 和进度, 拟将支 撑 凿 除 划分 为 三 个 阶段进行: 第一 阶段(即第二道 支 撑 凿 除 阶段): 鉴于 现场 实际情 况 , 待D 区 底板砼及 传力带强度达到80%以上 后, 随即进行Ⅰ区 支 撑 梁 的 凿 除 工 作;待Ⅰ区 凿 除 完成后, G 区 底板砼强度也基 本 达到凿 除 时强度要求, 故可流水进行Ⅱ区 支 撑 梁 的 凿 除 工 作。 在进行支 撑 梁 凿 除 施 工 时, 可进行相关区域地 下 二层 结 构的 满堂架及 模板支 设工 作...
