准备工作弹线悬吊筋镀锌彩钢板铺排校正试拼精品文档---下载后可任意编辑干净室装饰施工技术工艺装饰工程主要工种施工方法〔1〕净化工程主要施工技术措施整个净化工程的施工,主要按以下步骤进行:A.找平放线,钢结构施工;B.水电气、风管道等隐蔽工程按要求施工;C.各种吊顶内管线的制作安装,天花板送风装置安装; D.气体与管道施工,电气线管施工;E.净化机组就位,风管与附件安装,空调水管施工,自动控制柜与管线安装;F.吊顶,墙面装饰施工;封顶板;G.各种门,灯具等安装;H.地砖施工;I .内部清理—调试
在每一个施工环节中要特别重视场地与设施的清洁工作
〔2〕天花吊顶 由于天花孔洞数量多,必须根据现场的实际尺寸对天花图修正,对每块需预制留孔的板块进行有规律的编号后,由厂家进行带预留孔的板材的生产,每个预留孔四周均以铝合金条密封
施工工艺流程: 1
1 施工准备 材料要求各种材料级别、规格以及零配件应符合设计要求
各种材料应有产品质检合格证书和有关技术资料,配件齐备
板材编号完整清楚
所有用料运输进场不得随意乱扔、乱撞,防止踏踩,堆放应平正,防止材料变形、损坏、污染、缺损
作业条件首先应熟识图纸、所用材料、施工工具、施工工序、现场情况等
对〔埋〕吊杆〔件〕应符合设计要求
对上工序安装的管线应进行工艺质量验收;所预留出口、风口高度符合吊顶设计标高 ,如发现漏、误的要及时修正
1精品文档---下载后可任意编辑1

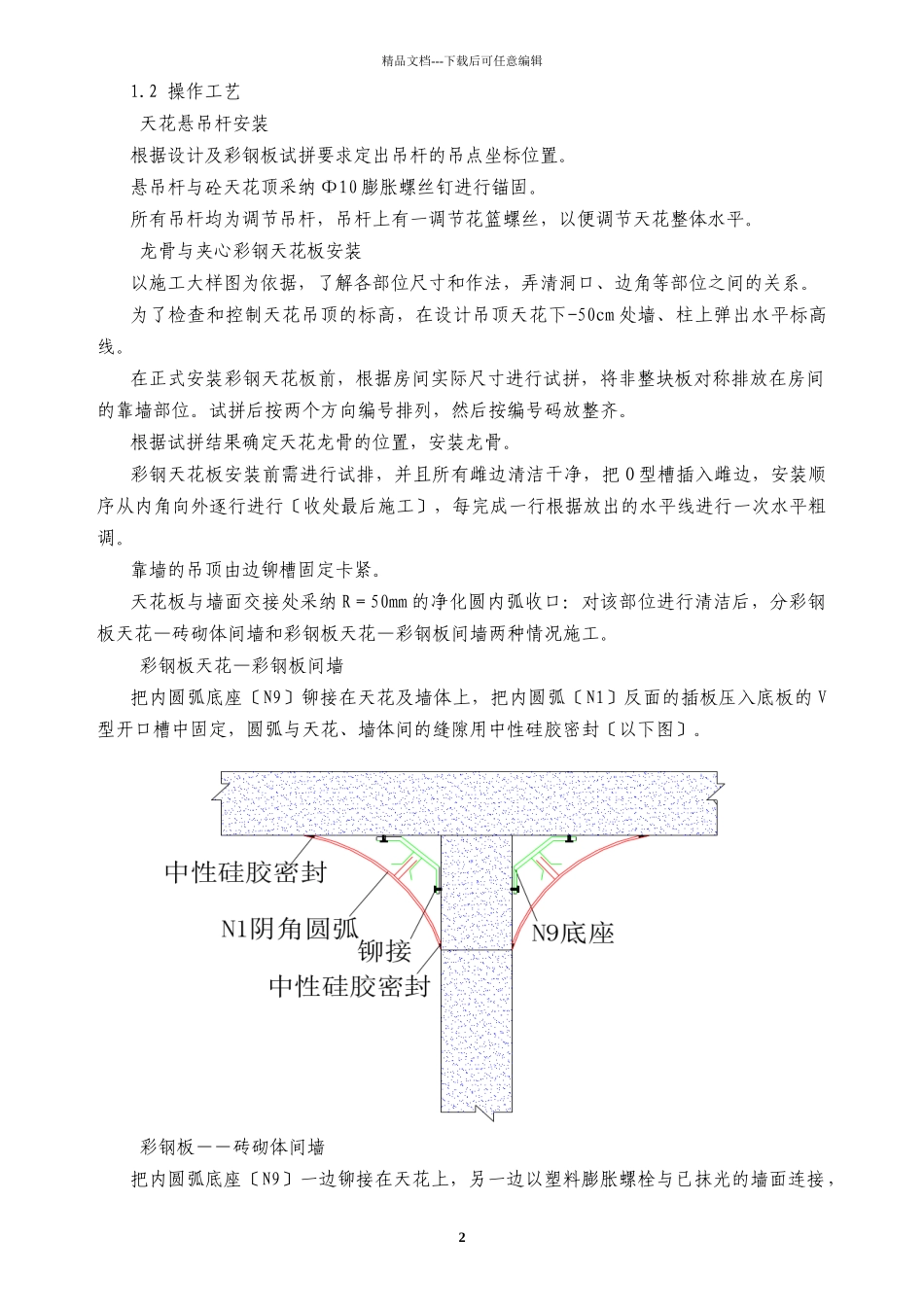

2 操作工艺 天花悬吊杆安装根据设计及彩钢板试拼要求定出吊杆的吊点坐标位置
悬吊杆与砼天花顶采纳 Φ10 膨胀螺丝钉进行锚固
所有吊杆均为调节吊杆,吊杆上有一调节花篮螺丝,以便调节天花整体水平
龙骨与夹心彩钢天花板安装以施工大样图为依据,了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系

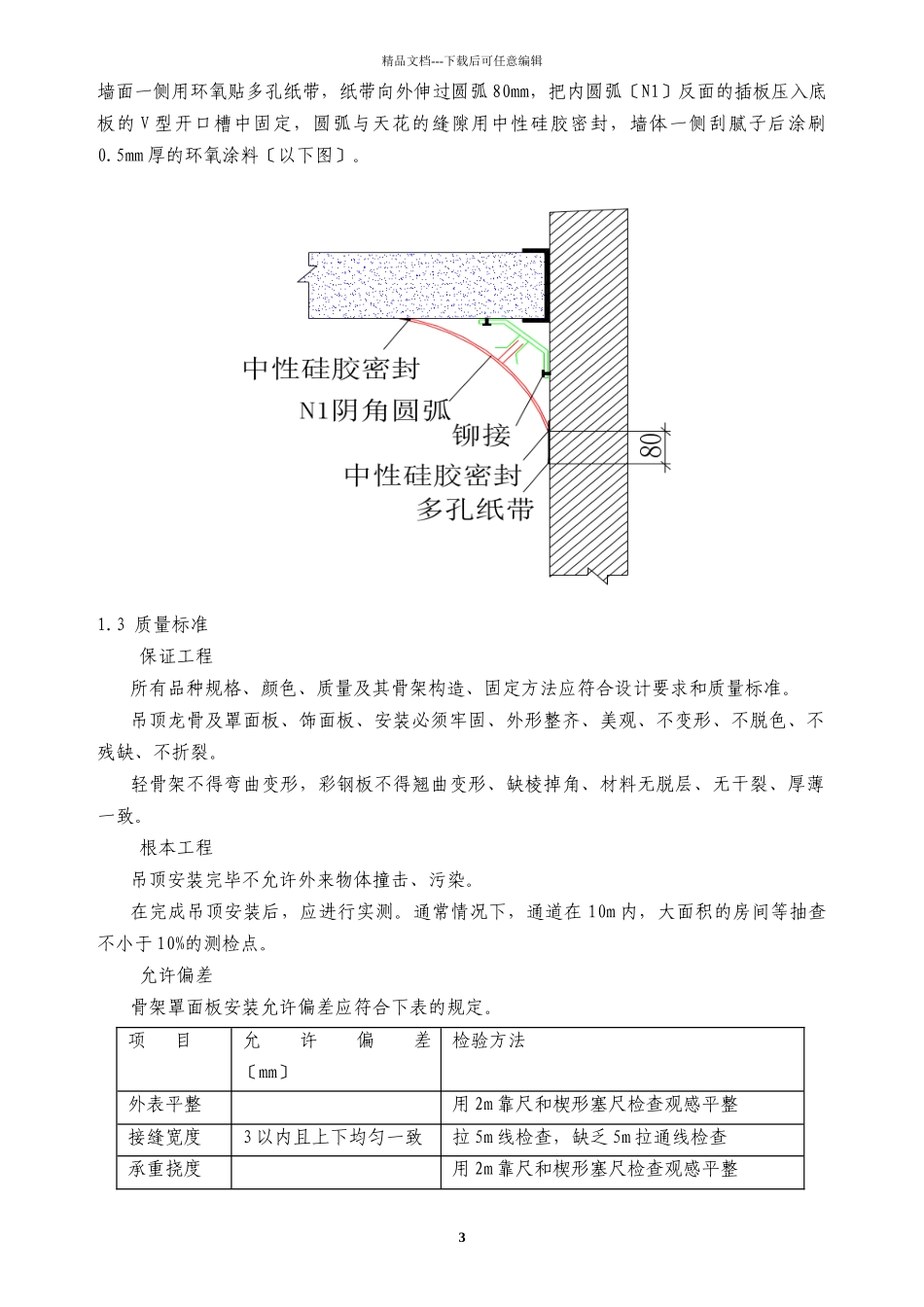

为了检查和控制天花吊顶的标高,在设计吊顶天花下-50cm 处墙、柱上弹出水平标高线
