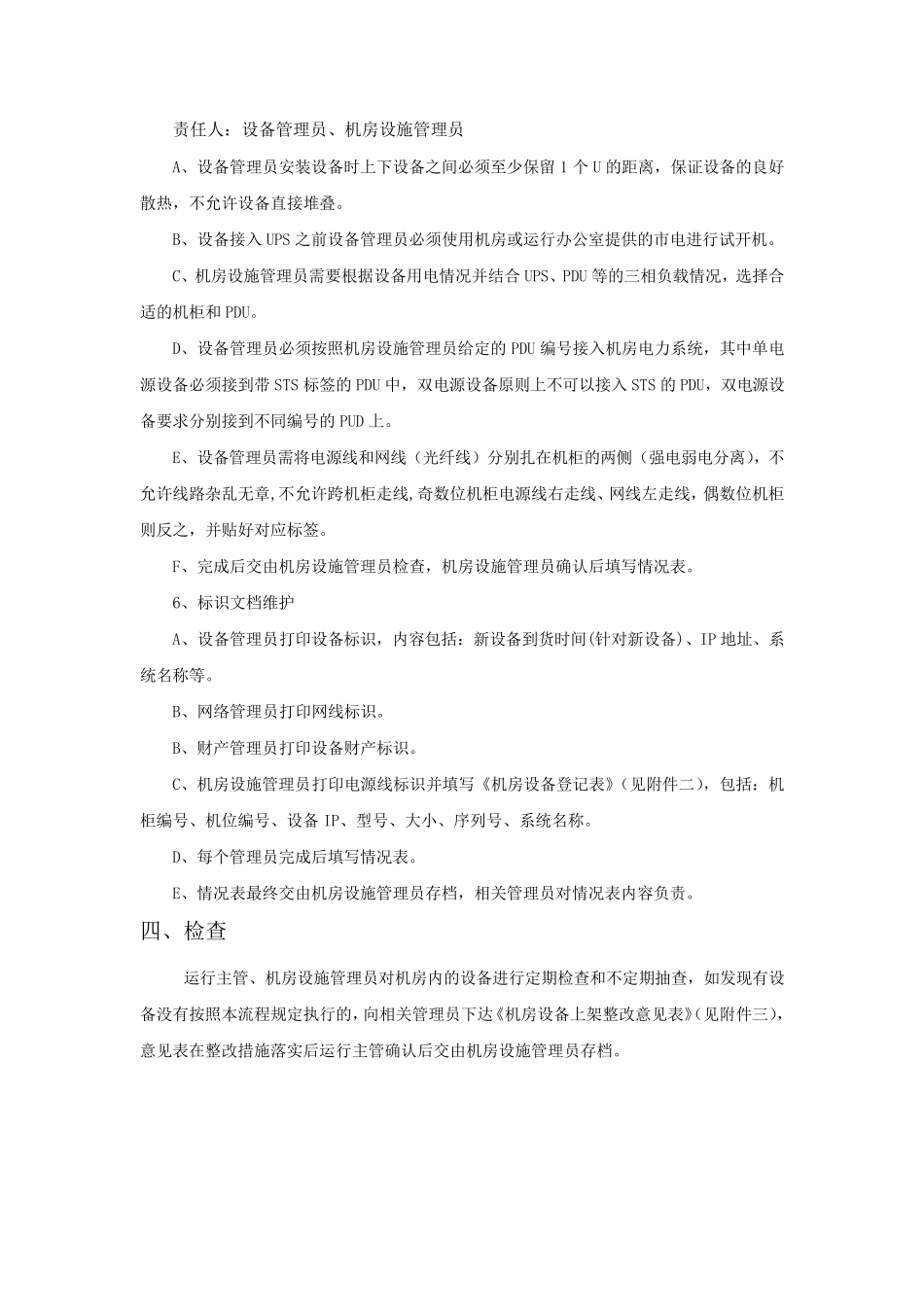

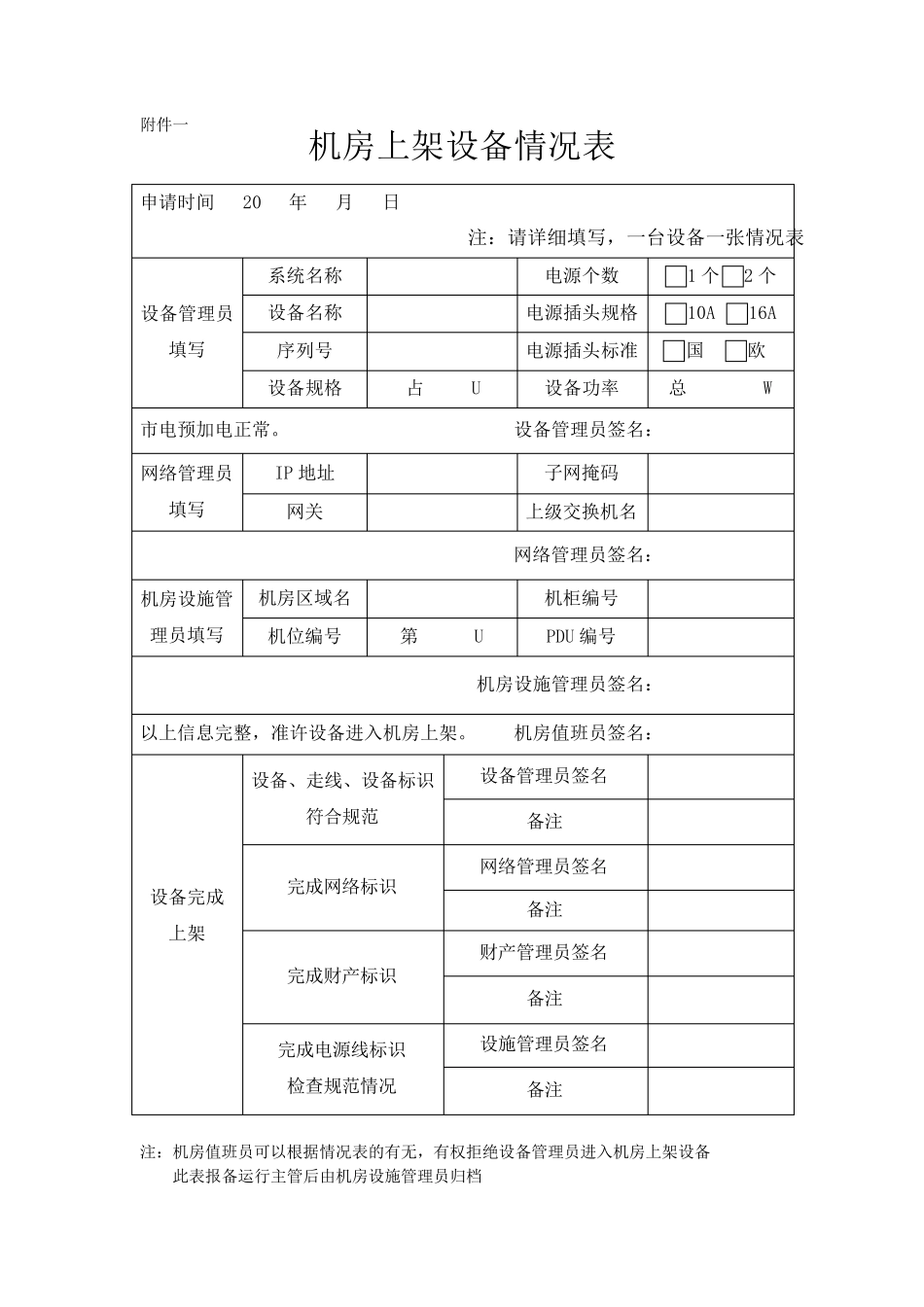

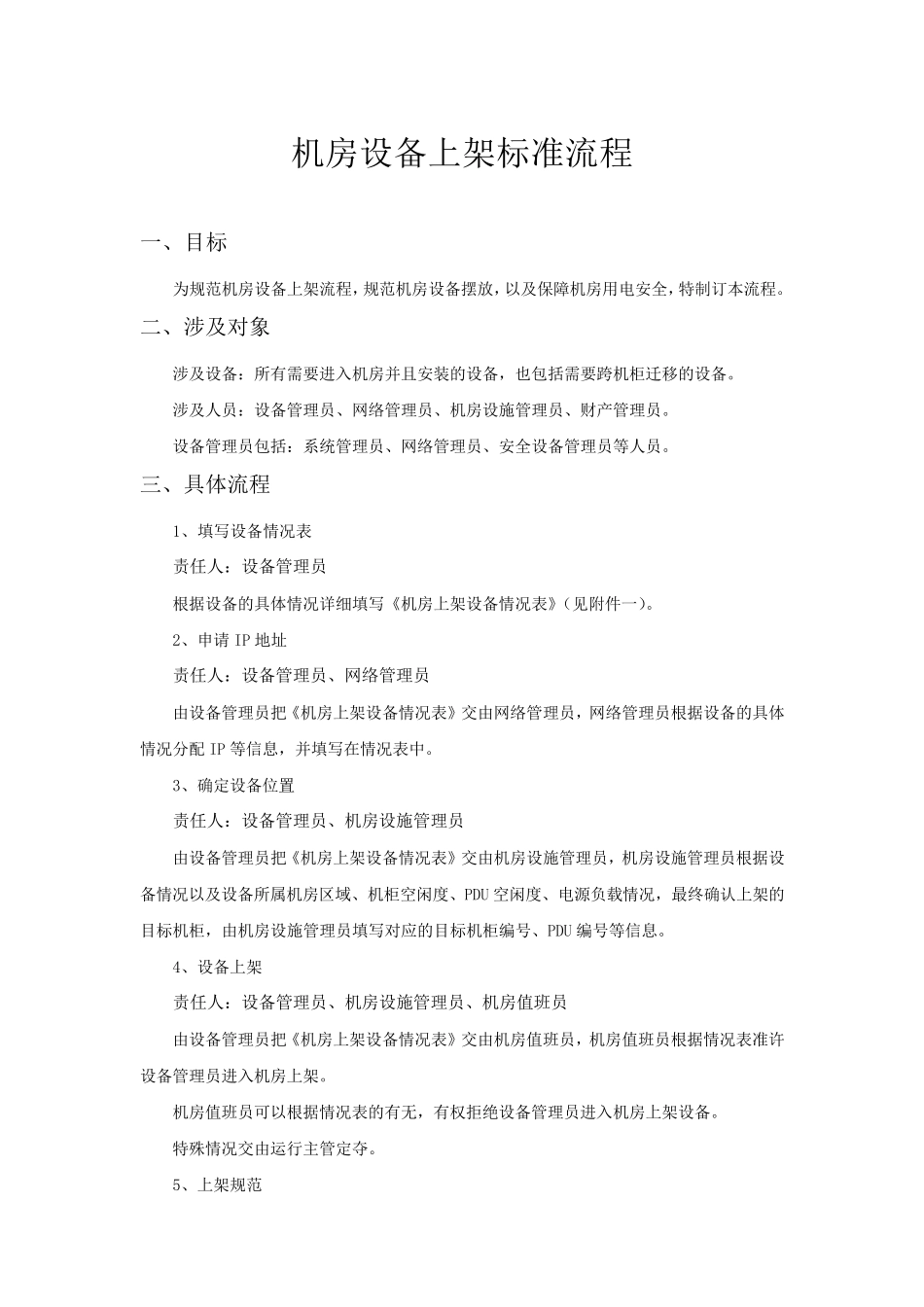

机房设备上架标准流程 一、目标 为规范机房设备上架流程,规范机房设备摆放,以及保障机房用电安全,特制订本流程。 二、涉及对象 涉及设备:所有需要进入机房并且安装的设备,也包括需要跨机柜迁移的设备。 涉及人员:设备管理员、网络管理员、机房设施管理员、财产管理员。 设备管理员包括:系统管理员、网络管理员、安全设备管理员等人员。 三、具体流程 1、填写设备情况表 责任人:设备管理员 根据设备的具体情况详细填写《机房上架设备情况表》(见附件一)。 2、申请 IP 地址 责任人:设备管理员、网络管理员 由设备管理员把《机房上架设备情况表》交由网络管理员,网络管理员根据设备的具体情况分配 IP 等信息,并填写在情况表中。 3、确定设备位置 责任人:设备管理员、机房设施管理员 由设备管理员把《机房上架设备情况表》交由机房设施管理员,机房设施管理员根据设备情况以及设备所属机房区域、机柜空闲度、PDU 空闲度、电源负载情况,最终确认上架的目标机柜,由机房设施管理员填写对应的目标机柜编号、PDU 编号等信息。 4、设备上架 责任人:设备管理员、机房设施管理员、机房值班员 由设备管理员把《机房上架设备情况表》交由机房值班员,机房值班员根据情况表准许设备管理员进入机房上架。 机房值班员可以根据情况表的有无,有权拒绝设备管理员进入机房上架设备。 特殊情况交由运行主管定夺。 5、上架规范 责任人:设备管理员、机房设施管理员 A、设备管理员安装设备时上下设备之间必须至少保留 1 个 U 的距离,保证设备的良好散热,不允许设备直接堆叠。 B、设备接入 UPS 之前设备管理员必须使用机房或运行办公室提供的市电进行试开机。 C、机房设施管理员需要根据设备用电情况并结合 UPS、PDU 等的三相负载情况,选择合适的机柜和 PDU。 D、设备管理员必须按照机房设施管理员给定的 PDU 编号接入机房电力系统,其中单电源设备必须接到带 STS 标签的 PDU 中,双电源设备原则上不可以接入 STS 的 PDU,双电源设备要求分别接到不同编号的 PUD 上。 E、设备管理员需将电源线和网线(光纤线)分别扎在机柜的两侧(强电弱电分离),不允许线路杂乱无章,不允许跨机柜走线,奇数位机柜电源线右走线、网线左走线,偶数位机柜则反之,并贴好对应标签。 F、完成后交由机房设施管理员检查,机房设施管理员确认后填写情况表。 6、标识文档维护 A、设备管理员打印设备标识,内容包括:...
