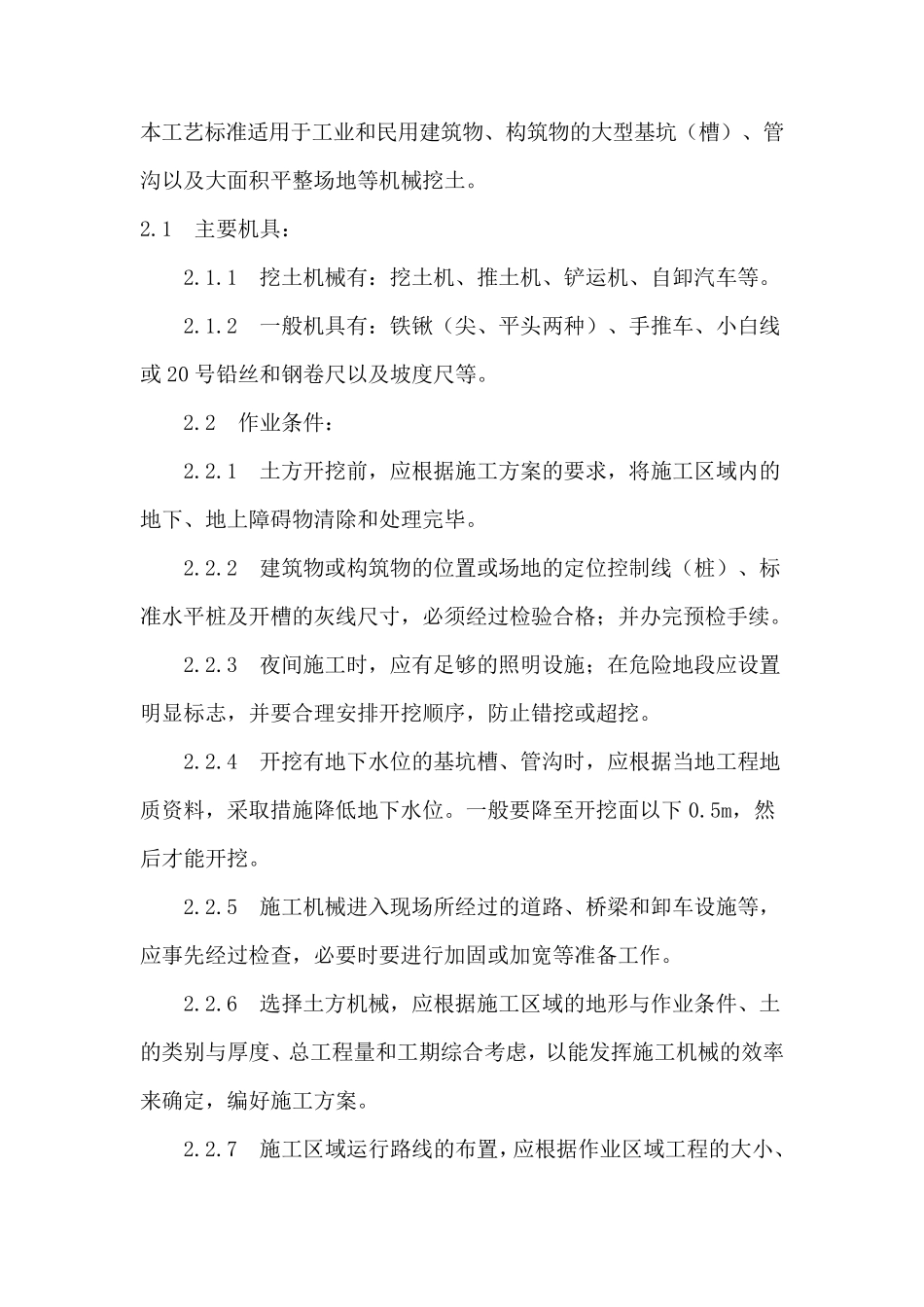

本工艺标准适用于工业和民用建筑物、构筑物的大型基坑(槽)、管沟以及大面积平整场地等机械挖土
1 主要机具: 2
1 挖土机械有:挖土机、推土机、铲运机、自卸汽车等
2 一般机具有:铁锹(尖、平头两种)、手推车、小白线或 20 号铅丝和钢卷尺以及坡度尺等
2 作业条件: 2
1 土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕
2 建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续
3 夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖
4 开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位
一般要降至开挖面以下 0
5m,然后才能开挖
5 施工机械进入 现 场所 经过的道 路 、桥 梁 和卸车设施等,应事 先 经过检查 ,必要时要进行 加 固 或加 宽 等准备 工作
6 选 择 土方机械,应根据施工区域的地形 与 作业条件、土的类 别 与 厚 度、总 工程量 和工期 综 合考 虑 ,以能发 挥 施工机械的效 率来 确 定,编 好 施工方案

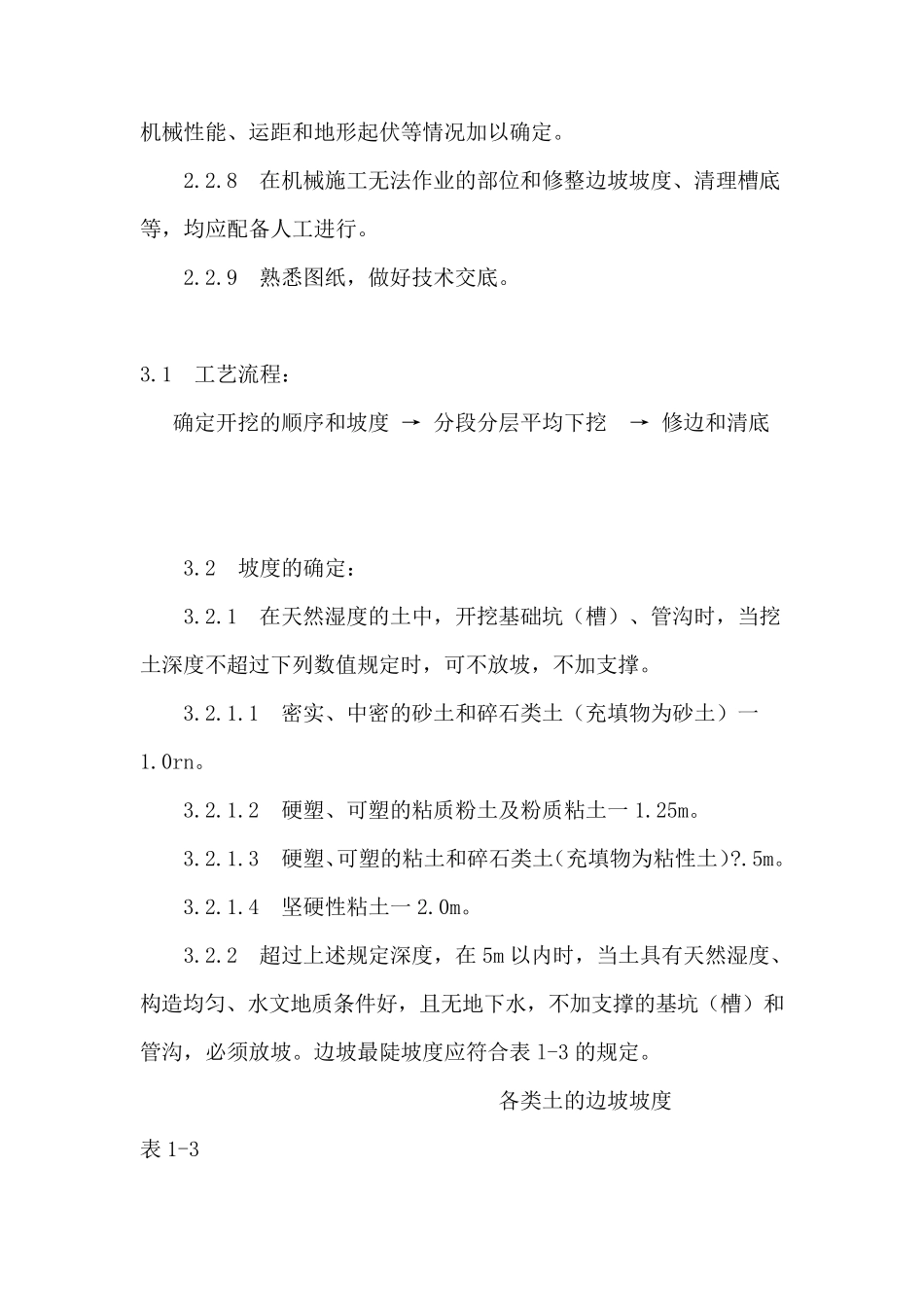

7 施工区域运行 路 线的布 置,应根据作业区域工程的大小、 机械性能、运距和地形起伏等情况加以确定
8 在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行
9 熟悉图纸,做好技术交底
1 工艺流程: 确定开挖的顺序和坡度 → 分段分层平均下挖 → 修边和清底 3
2 坡度的确定: 3
1 在天然湿度的土中,开挖基础坑(槽)、管沟时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑

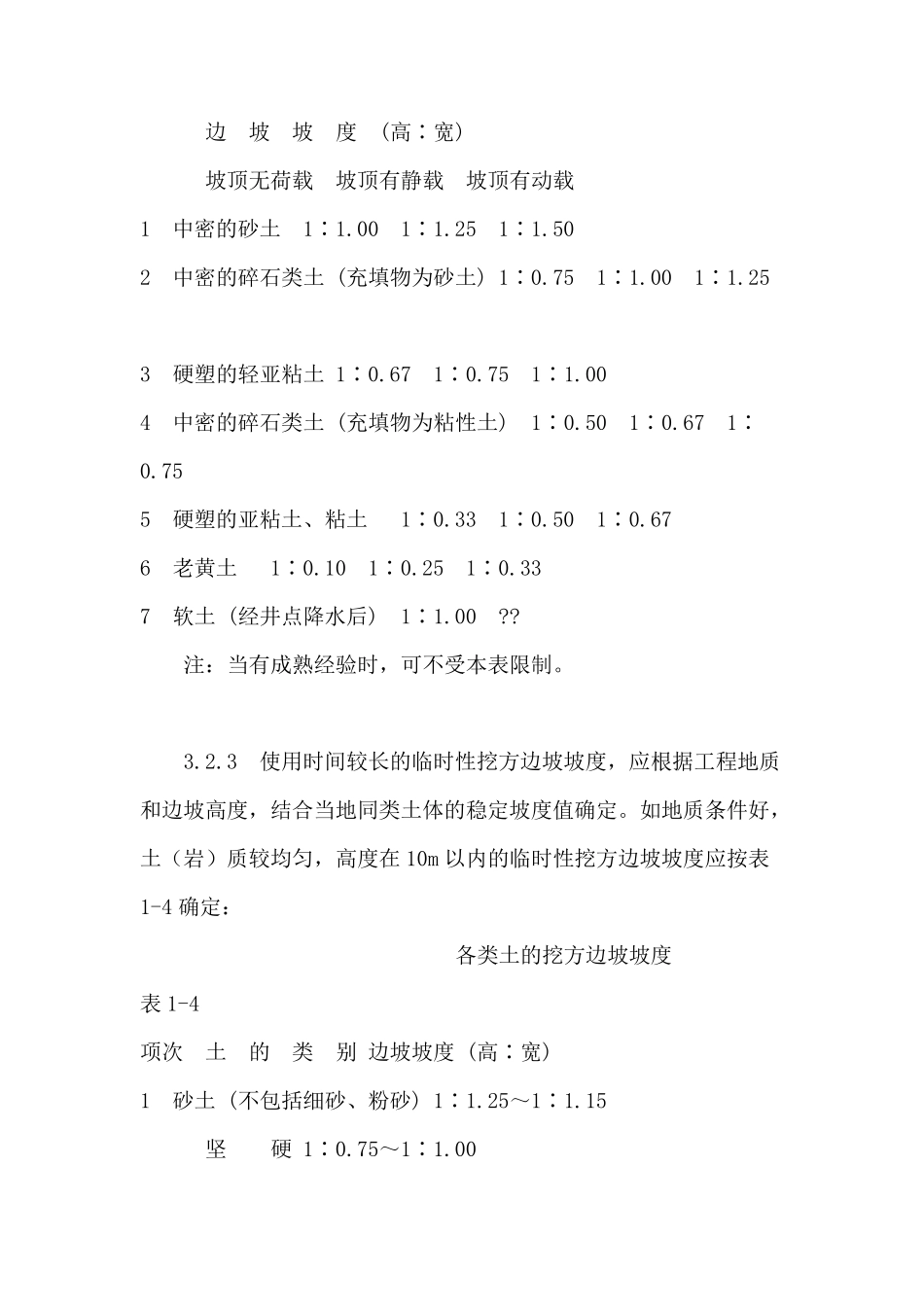

1 密实、中密的砂土和碎石类土(充填物为砂土)一1
