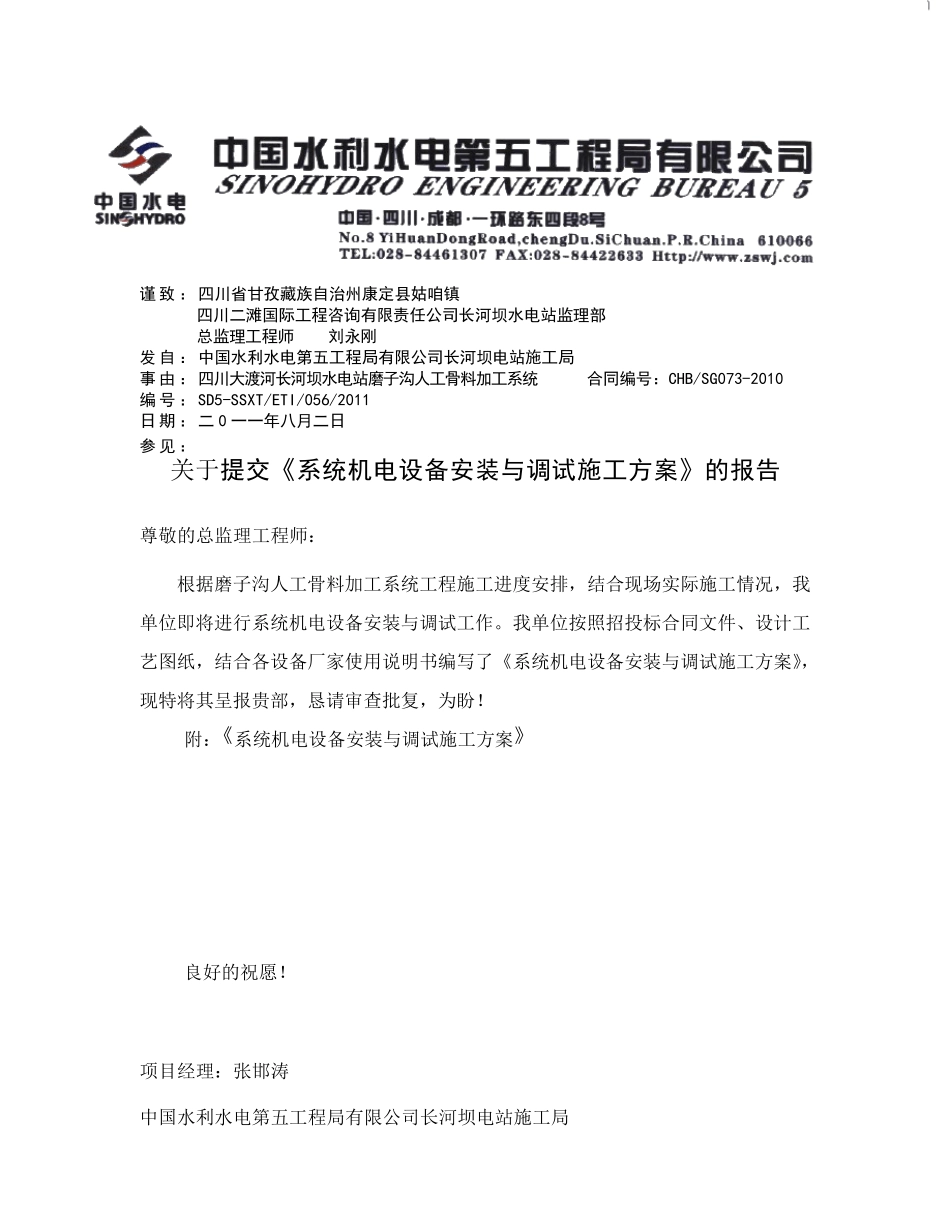

谨致:四川省甘孜藏族自治州康定县姑咱镇 四川二滩国际工程咨询有限责任公司长河坝水电站监理部 总监理工程师 刘永刚 发自:中国水利水电第五工程局有限公司长河坝电站施工局 事由:四川大渡河长河坝水电站磨子沟人工骨料加工系统 合同编号:CHB/SG073-2010 编号:SD5-SSXT/ETI/056/2011 日期:二0 一一年八月二日 参见: 关于提交《系统机电设备安装与调试施工方案》的报告 尊敬的总监理工程师: 根据磨子沟人工骨料加工系统工程施工进度安排,结合现场实际施工情况,我单位即将进行系统机电设备安装与调试工作。我单位按照招投标合同文件、设计工艺图纸,结合各设备厂家使用说明书编写了《系统机电设备安装与调试施工方案》,现特将其呈报贵部,恳请审查批复,为盼! 附:《系统机电设备安装与调试施工方案》 良好的祝愿! 项目经理:张邯涛 中国水利水电第五工程局有限公司长河坝电站施工局 1 系统机电设备安装与调试施工方案 1 安装组织及准备工作 1.1 概述 本系统安装的主要机电设备包括破碎机、棒磨机、筛分机、洗砂机、脱水筛、胶带机、给料机、电动弧门、水泵、废水处理设备、石粉回收设备、除铁器、金属探测器、汽车衡、电力变压器及配电屏柜、控制设备等,设备台套多达 300 台套,种类繁杂,而且会出现交叉作业。 安装以片区为单位同时进行,本系统分粗碎半成品安装组、成品安装组、供水安装组、供电安装组等 4 个安装组,每组以车间为单元分小组进行。每个安装组的组长为本组安装质量、进度和安全的第一责任人;每个安装小组的小组长为本小组安装质量、进度和安全的第一责任人;每小组配备兼职技术员、安全员一名,每个安装组配备专职技术员、安全员 2~3 名,对各小组的设备安装质量和安全进行监督。 对本系统进口设备的安装,我单位将从我公司调集有丰富安装和使用经验的工人和技术人员,配合厂家技术专家,使进口设备的安装达到一流水平。 在认真做好现场安装工作同时,依据安装进度分步进行单台设备调试和试运转,在系统所有设备安装完毕 后 ,进行系统调试及联 动运转,同时按 要求 对设备做好维 护 工作。 1.2 机电设备的采购 按 监理人批 准 的工艺 设计 和设备清 单进行采 购 ,对业主指 定 厂家的设备严格 在指 定 厂家采 购 。所有设备保 证 满 足 : (1) 所采 购 的主要设备仪 器是 国 内 外 先 进技术水平的全新 设备; (2) 设备的技术性 能...
