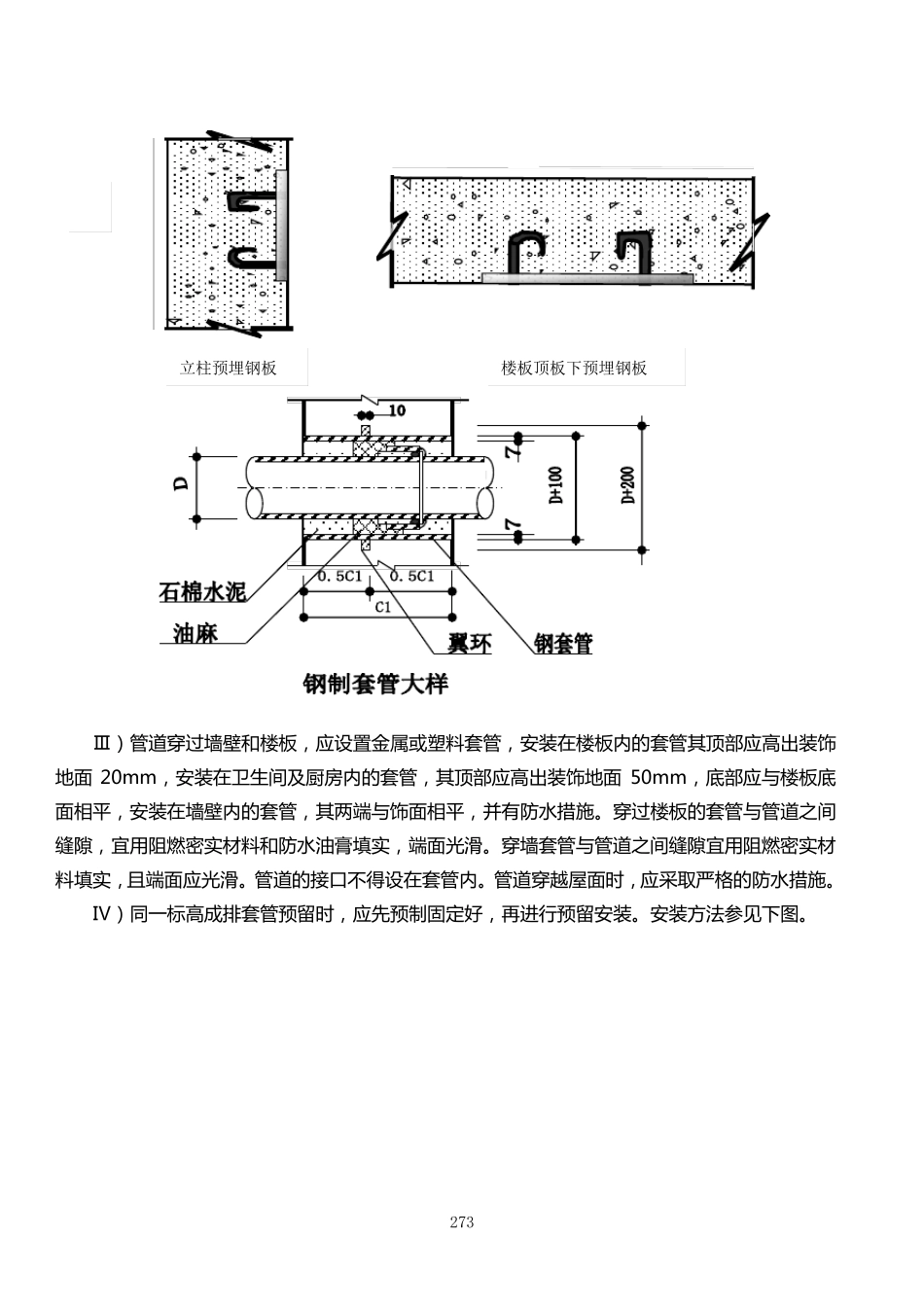

272 机 电 设 备 安 装 及 调 试 施 工 方 案 1.机 电 工 程 预 留 预 埋 ( 1) 管 道 系 统 的 预 留 预 埋 ① 预 埋 流 程 ② 施 工 预 埋 的 技 术 准 备 在 工 程 开 工 后 技 术 人 员 应 针 对 设 计 施 工 图 确 定 给 排 水 系 统 、 通 风 空 调 系 统 各 子 项 的 穿 楼套 管 、 穿 梁 、 板 、 墙 套 管 、 固 定 支 架 及 支 吊 架 在 楼 板 及 墙 和 梁 、 柱 上 的 生 根 固 定 位 置 , 并 在施 工 图 上 标 出 , 然 后 根 据 土 建 结 构 自 然 施 工 顺 序 及 施 工 进 度 计 划 , 编 制 预 埋 件 的 预 埋 施 工 时间 表 , 并 在 表 中 注 明 预 埋 件 的 形 式 、 尺 寸 规 格 、 预 埋 件 所 在 的 轴 线 位 置 、 加 工 件 制 作 时 间 、单 个 预 埋 件 施 工 时 间 。 ③ 施 工 预 埋 的 技 术 及 质 量 控 制 措 施 ( a) 穿 梁 、 板 、 墙 套 管 及 穿 楼 防 水 套 管 加 工 和 预 埋 : Ⅰ) 根 据 所 穿 构 筑物厚度 及 所 穿 管 道 管 径确 定 套 管 规 格 、 长度 , 下料后 套 管 内刷防 锈漆一道 。 根 据 构 筑物及 不 同 介 质 的 管 道 , 按 照 设 计 或 施 工 安 装 图 集 中 要 求 进 行 预 制 加 工 , 将 预制 加 工 好 的 套 管 在 浇 注 混 凝 土 前 按 设 计 要 求 部 位 固 定 好 , 校 对 坐 标 、 标 高 , 平 正 合 格 后 一次浇 筑。 Ⅱ ) 管 道 穿 地 下防 水 墙 体 及 出 外 墙 管 道 需 预 埋 防 水 套 管 , 防 水 套 管 内端 与 墙 面 平 , 外 端与 外 保 温 外 饰 面 平 。 给 水 管 道 穿 越 沉 降 缝 及 通 过 地 下室 外 墙 时 , 管 道 应 安 装 伸 缩 配 件 。 给 水引 入 管 , 排 水 排 出 管 与 室 外 管 道 协 调 施 工 , 钢 筋 混 凝 土 水 池 , 剪 力 墙 上 预 留 的 防 水 套 管 , 管道 穿 楼 板 , 埋 地 管 及 沿 墙 暗 装 的 管 道 , 其 管 道...
