第一节施工总平面规划及区域划分一、办公区办公区与施工区分开,实行封闭管理,四周设 2
0m 高的钢板网围墙
办公区设置大门,门楣采用型钢构造,外包彩钢面板,门楣正面挂企业标志牌,门柱正面两侧字为“尽心尽力尽责任、创优创建创品牌”办公室为长条形布置,采用防火等级为 A 级的集装箱式活动板房;地面贴地砖,底层窗户加设不锈钢防盗窗
办公室设专用网络,空调、电脑等设施配备到位
办公区设会议室、管理公司及监理公司办公室、管理人员食堂、厕所等,并设置机房、治安视频监控网络
场内设置宣传栏和绿地
二、职工生活区生活区单独设置,设门卫及大门,实行封闭管理,四周设 2
大门两边围墙设置安全挂图,生活区内设置宣传栏、应急预案牌、民工维权告示牌、生活区管理制度、宿舍管理制度
生活区大门柱子正面字为“高高兴兴上班、平平安安回家”

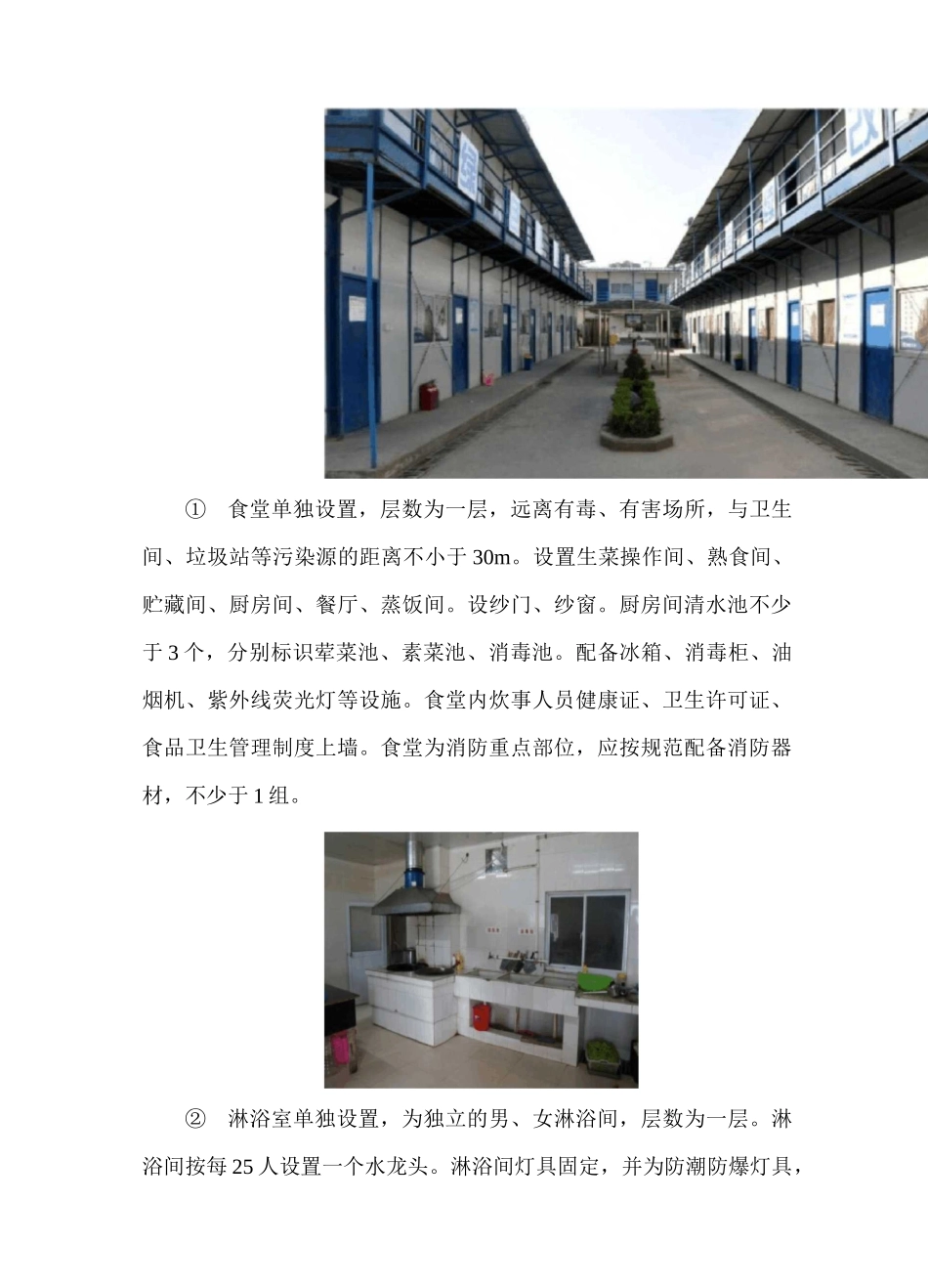

①食堂单独设置,层数为一层,远离有毒、有害场所,与卫生间、垃圾站等污染源的距离不小于 30m
设置生菜操作间、熟食间、贮藏间、厨房间、餐厅、蒸饭间
设纱门、纱窗
厨房间清水池不少于 3 个,分别标识荤菜池、素菜池、消毒池
配备冰箱、消毒柜、油烟机、紫外线荧光灯等设施
食堂内炊事人员健康证、卫生许可证、食品卫生管理制度上墙
食堂为消防重点部位,应按规范配备消防器材,不少于 1 组
②淋浴室单独设置,为独立的男、女淋浴间,层数为一层
淋浴间按每 25 人设置一个水龙头
淋浴间灯具固定,并为防潮防爆灯具,配备放置衣物的储物柜

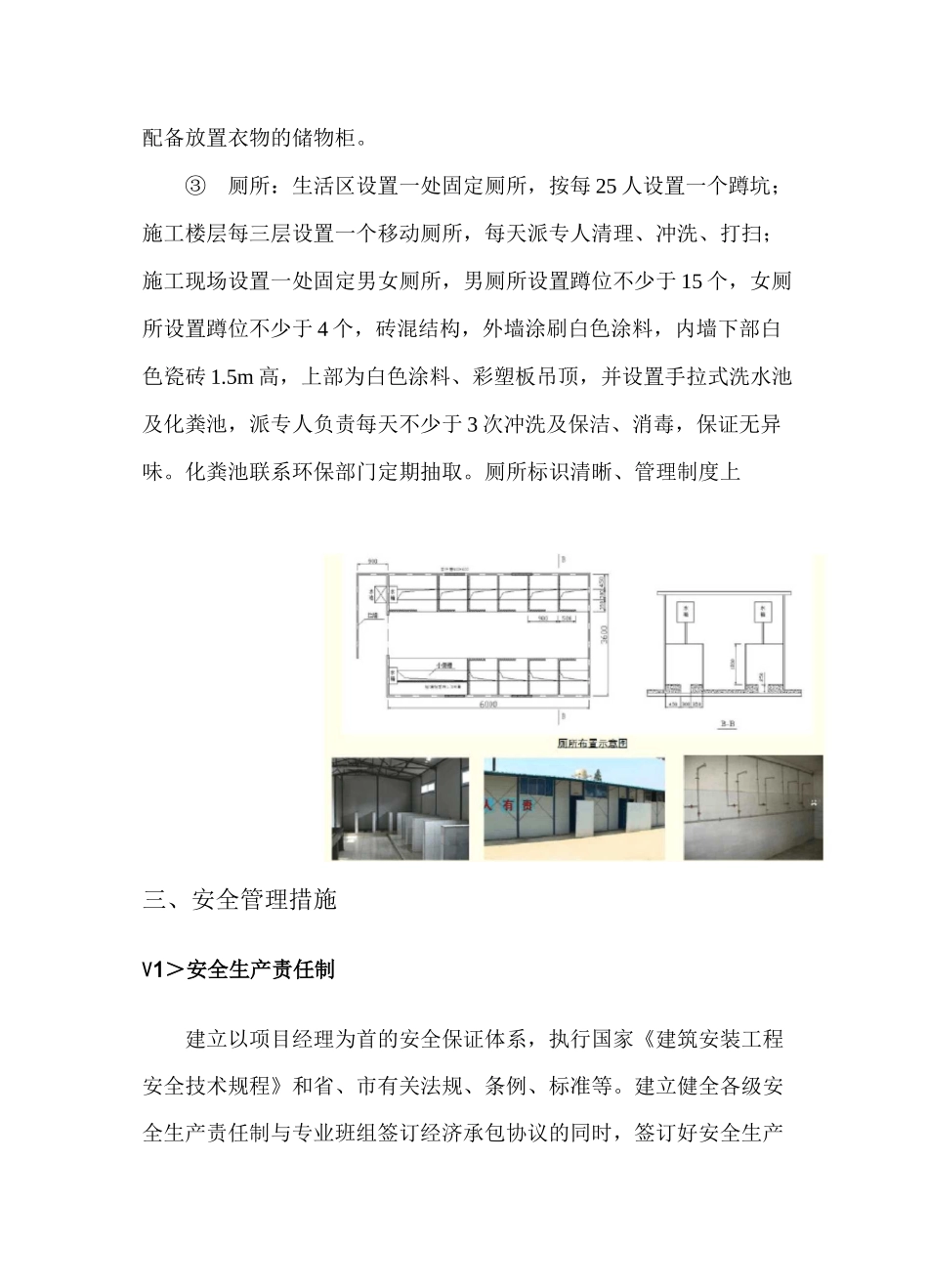

③厕所:生活区设置一处固定厕所,按每 25 人设置一个蹲坑;施工楼层每三层设置一个移动厕所,每天派专人清理、冲洗、打扫;施工现场设置一处固定男女厕所,男厕所设置蹲位不少于 15 个,女厕所设置蹲位不少于 4 个,砖混结构,外墙涂刷白色涂料,内墙下部白色瓷砖 1
5m 高,上部为白色涂料、彩塑板吊顶,并设置手拉式洗水池及化粪池,派专人负责每天不少
