架子工班组劳务合同

架子工班组劳务合同_第1页
1/11
架子工班组劳务合同_第2页
2/11
架子工班组劳务合同_第3页
3/11

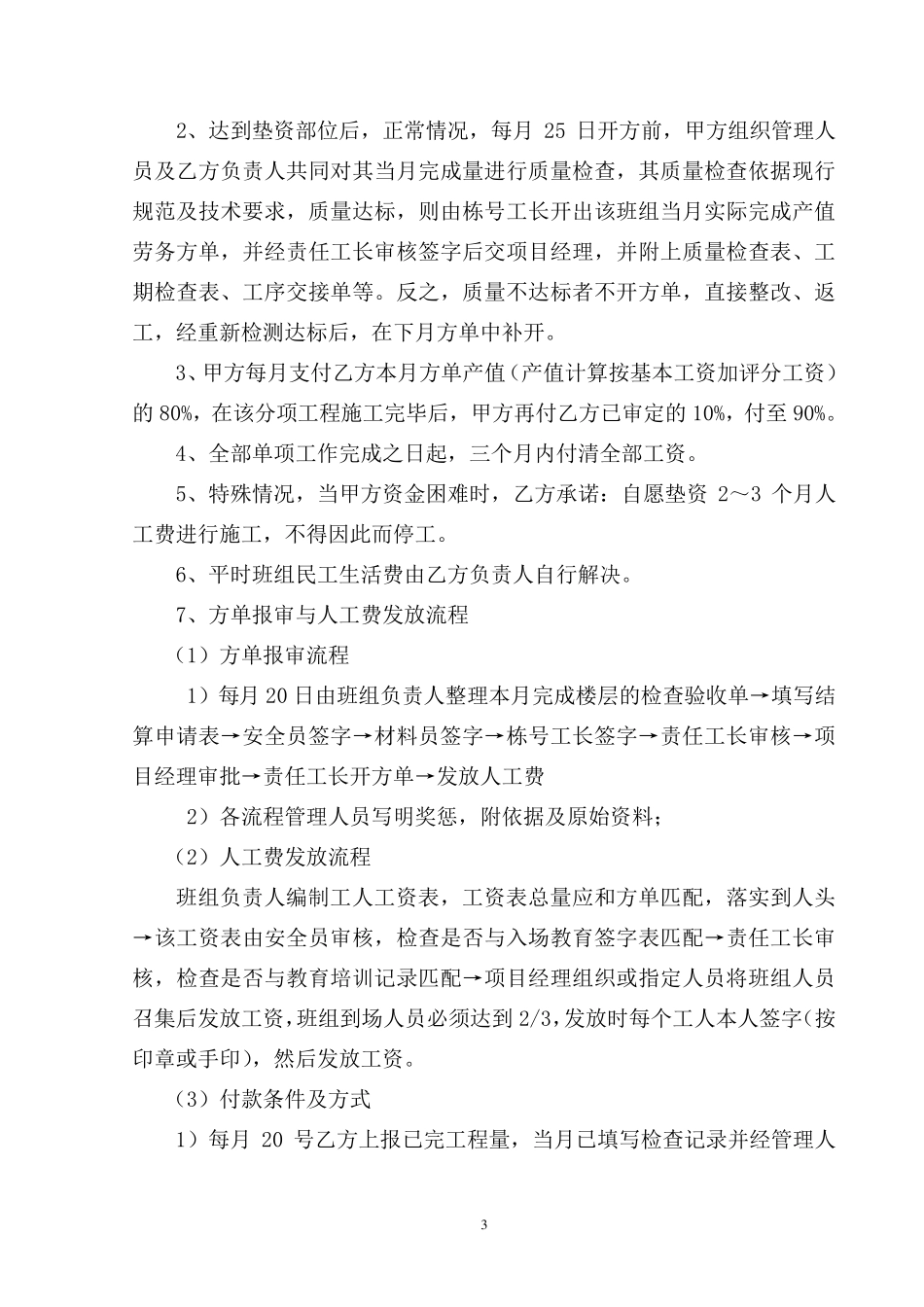

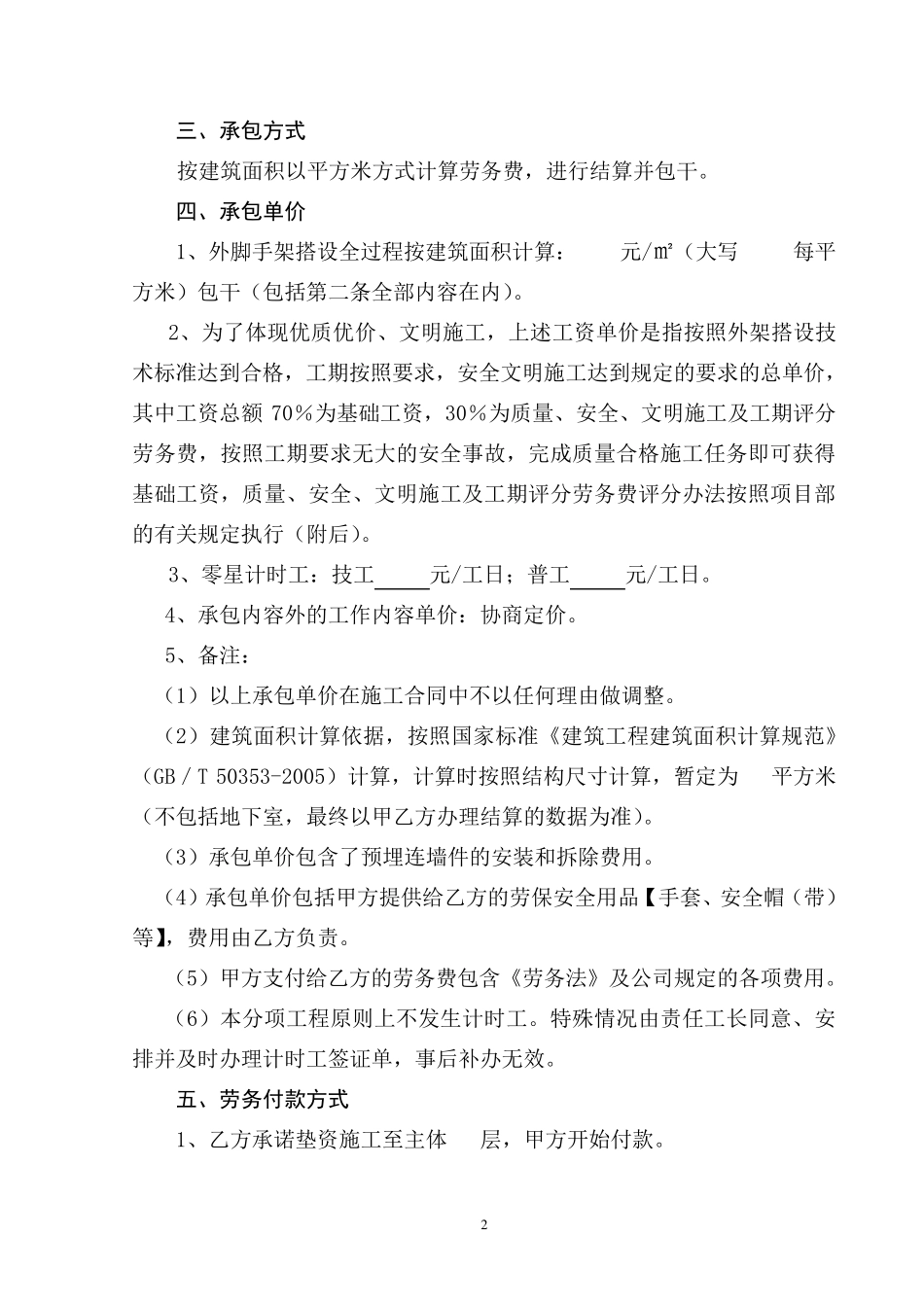

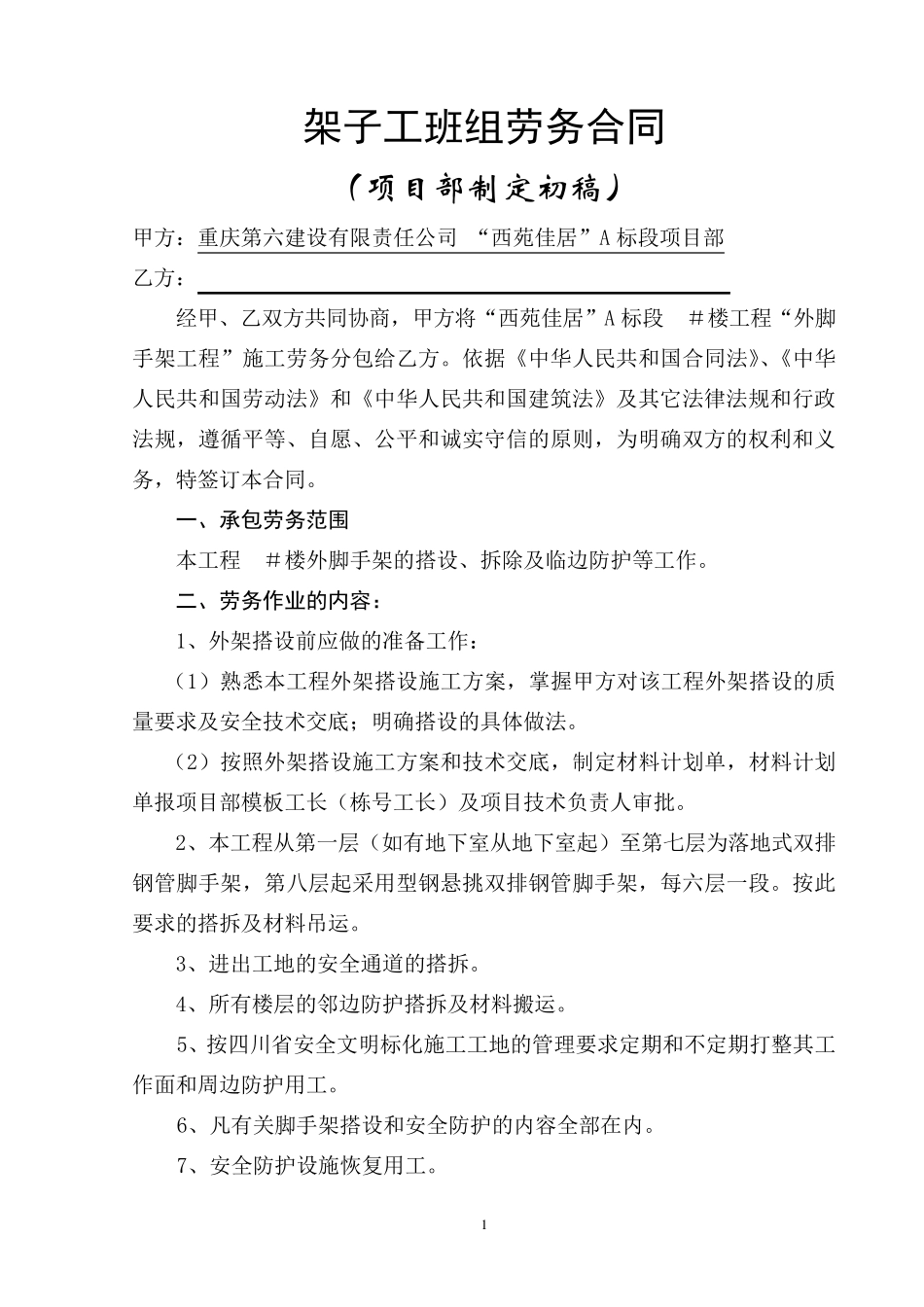

1 架子工班组劳务合同 ( 项 目 部 制 定 初 稿 ) 甲方:重庆第六建设有限责任公司 “西苑佳居”A 标段项目部 乙方: 经甲、乙双方共同协商,甲方将“西苑佳居”A 标段 #楼工程“外脚手架工程”施工劳务分包给乙方。依据《中华人民共和国合同法》、《中华人民共和国劳动法》和《中华人民共和国建筑法》及其它法律法规和行政法规,遵循平等、自愿、公平和诚实守信的原则,为明确双方的权利和义务,特签订本合同。 一、承包劳务范围 本工程 #楼外脚手架的搭设、拆除及临边防护等工作。 二、劳务作业的内容: 1、外架搭设前应做的准备工作: (1)熟悉本工程外架搭设施工方案,掌握甲方对该工程外架搭设的质量要求及安全技术交底;明确搭设的具体做法。 (2)按照外架搭设施工方案和技术交底,制定材料计划单,材料计划单报项目部模板工长(栋号工长)及项目技术负责人审批。 2、本工程从第一层(如有地下室从地下室起)至第七层为落地式双排钢 管 脚手架,第八 层起采 用 型 钢 悬 挑 双排 钢 管 脚手架,每 六层一段。按此要求的搭拆及材料吊 运 。 3、进 出 工地的安全通 道 的搭拆。 4、所 有楼层的邻 边防护搭拆及材料搬 运 。 5、按四 川 省 安全文 明标化 施工工地的管 理 要求定期 和不 定期 打 整 其工作面 和周 边防护用 工。 6、凡 有关 脚手架搭设和安全防护的内 容 全部在 内 。 7、安全防护设施恢 复 用 工。 2 三、承包方式 按建筑面积以平方米方式计算劳务费,进行结算并包干。 四、承包单价 1、外脚手架搭设全过程按建筑面积计算: 元/㎡(大写 每平方米)包干(包括第二条全部内容在内)。 2、为了体现优质优价、文明施工,上述工资单价是指按照外架搭设技术标准达到合格,工期按照要求,安全文明施工达到规定的要求的总单价,其中工资总额 70%为基础工资,30%为质量、安全、文明施工及工期评分劳务费,按照工期要求无大的安全事故,完成质量合格施工任务即可获得基础工资,质量、安全、文明施工及工期评分劳务费评分办法按照项目部的有关规定执行(附后)。 3、零星计时工:技工 元/工日;普工 元/工日。 4、承包内容外的工作内容单价:协商定价。 5、备注: (1)以上承包单价在施工合同中不以任何理由做调整。 (2)建筑面积计算依据,按照国家标准《建筑工程建筑面积计算规范》(GB/T 50353-2005)计算,计算时按照结构...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

架子工班组劳务合同

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
