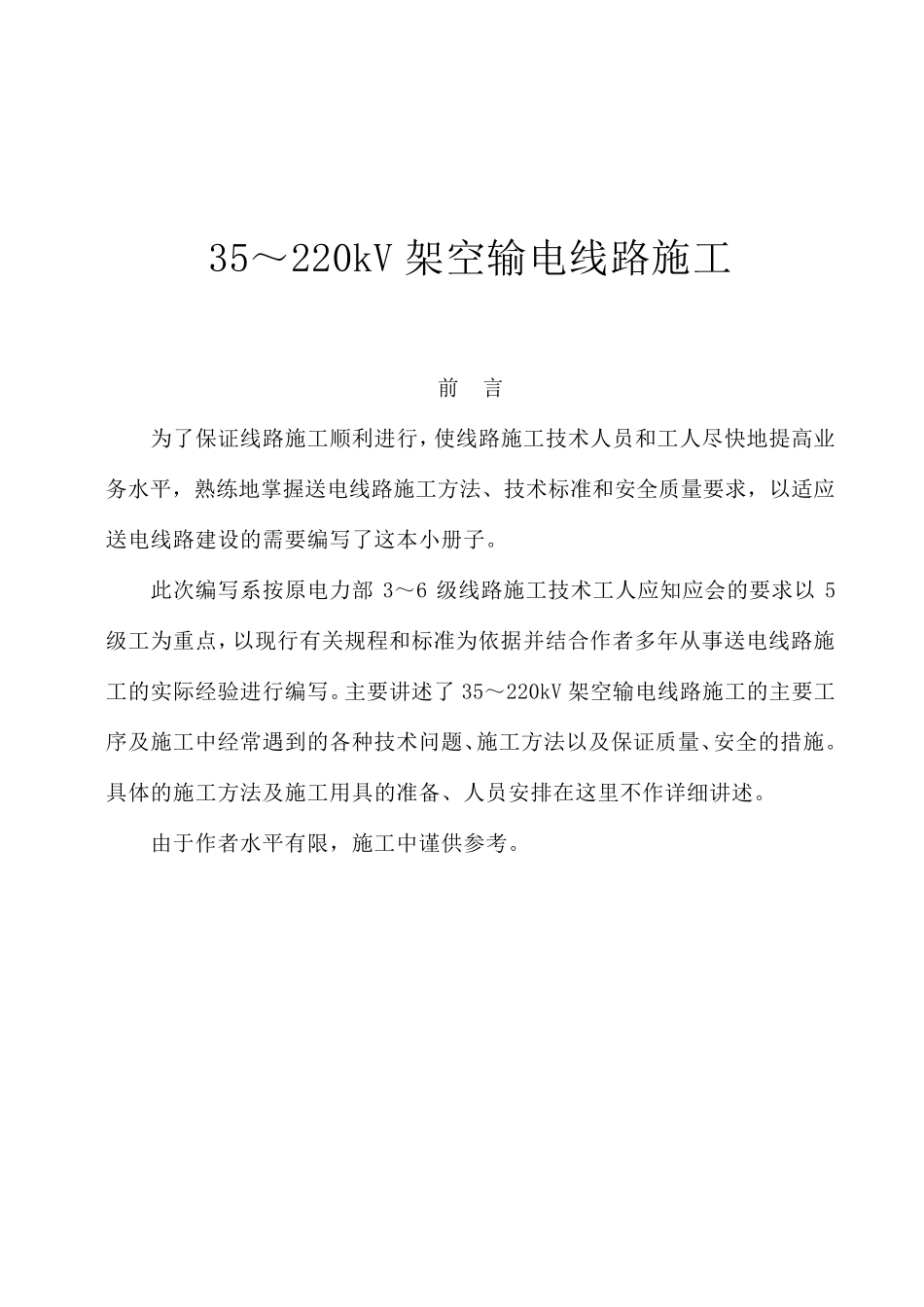

35~220kV 架空输电线路施工 前 言 为了保证线路施工顺利进行,使线路施工技术人员和工人尽快地提高业务水平,熟练地掌握送电线路施工方法、技术标准和安全质量要求,以适应送电线路建设的需要编写了这本小册子
此次编写系按原电力部 3~6 级线路施工技术工人应知应会的要求以 5级工为重点,以现行有关规程和标准为依据并结合作者多年从事送电线路施工的实际经验进行编写
主要讲述了35~220kV 架空输电线路施工的主要工序及施工中经常遇到的各种技术问题、施工方法以及保证质量、安全的措施
具体的施工方法及施工用具的准备、人员安排在这里不作详细讲述
由于作者水平有限,施工中谨供参考

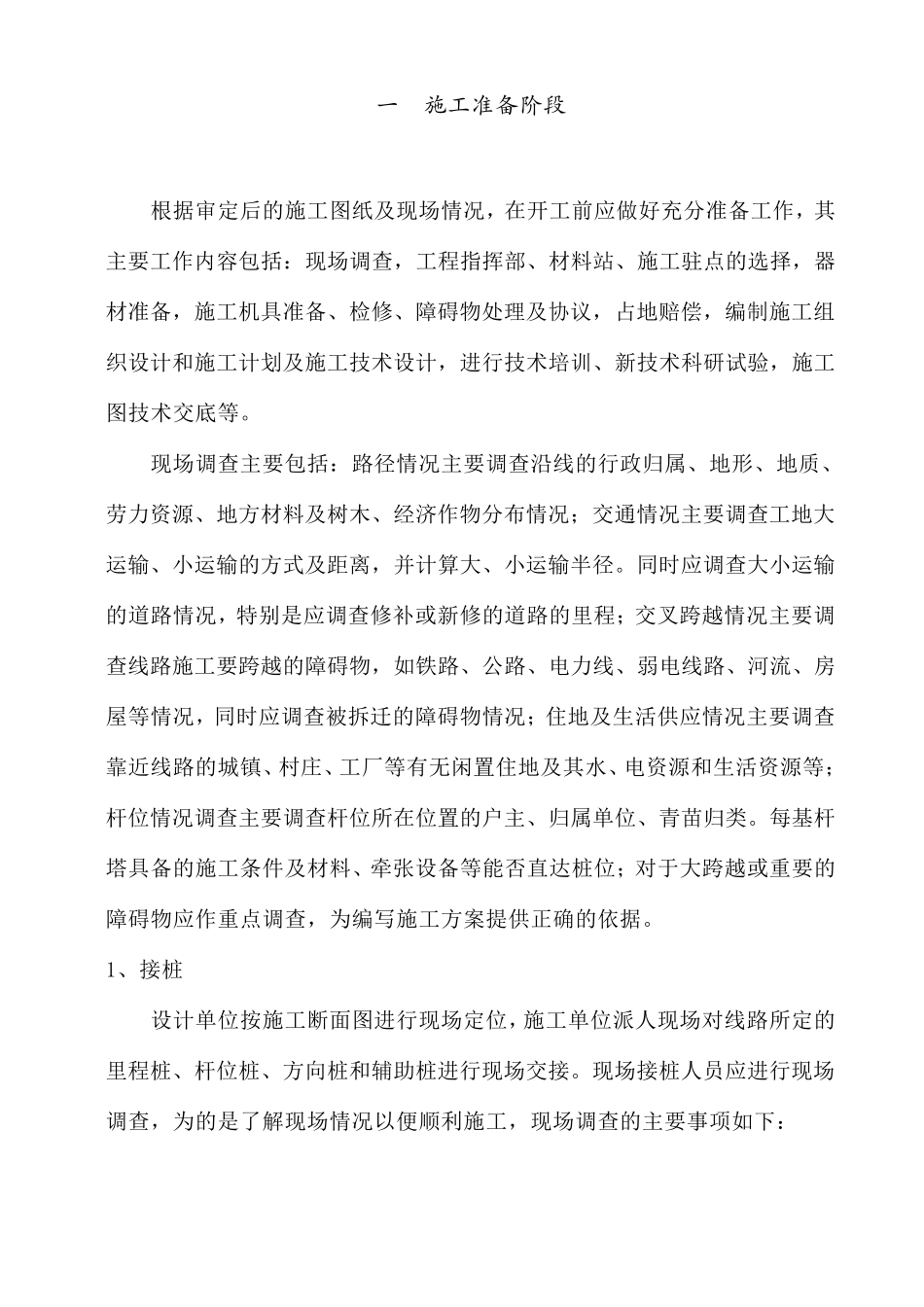

一 施 工 准 备 阶 段 根据审定后的施工图纸及现场情况,在开工前应做好充分准备工作,其主要工作内容包括:现场调查,工程指挥部、材料站、施工驻点的选择,器材准备,施工机具准备、检修、障碍物处理及协议,占地赔偿,编制施工组织设计和施工计划及施工技术设计,进行技术培训、新技术科研试验,施工图技术交底等
现场调查主要包括:路径情况主要调查沿线的行政归属、地形、地质、劳力资源、地方材料及树木、经济作物分布情况;交通情况主要调查工地大运输、小运输的方式及距离,并计算大、小运输半径
同时应调查大小运输的道路情况,特别是应调查修补或新修的道路的里程;交叉跨越情况主要调查线路施工要跨越的障碍物,如铁路、公路、电力线、弱电线路、河流、房屋等情况,同时应调查被拆迁的障碍物情况;住地及生活供应情况主要调查靠近线路的城镇、村庄、工厂等有无闲置住地及其水、电资源和生活资源等;杆位 情况调查主要调查杆位 所 在位 置的户 主、归属单 位 、青 苗 归类

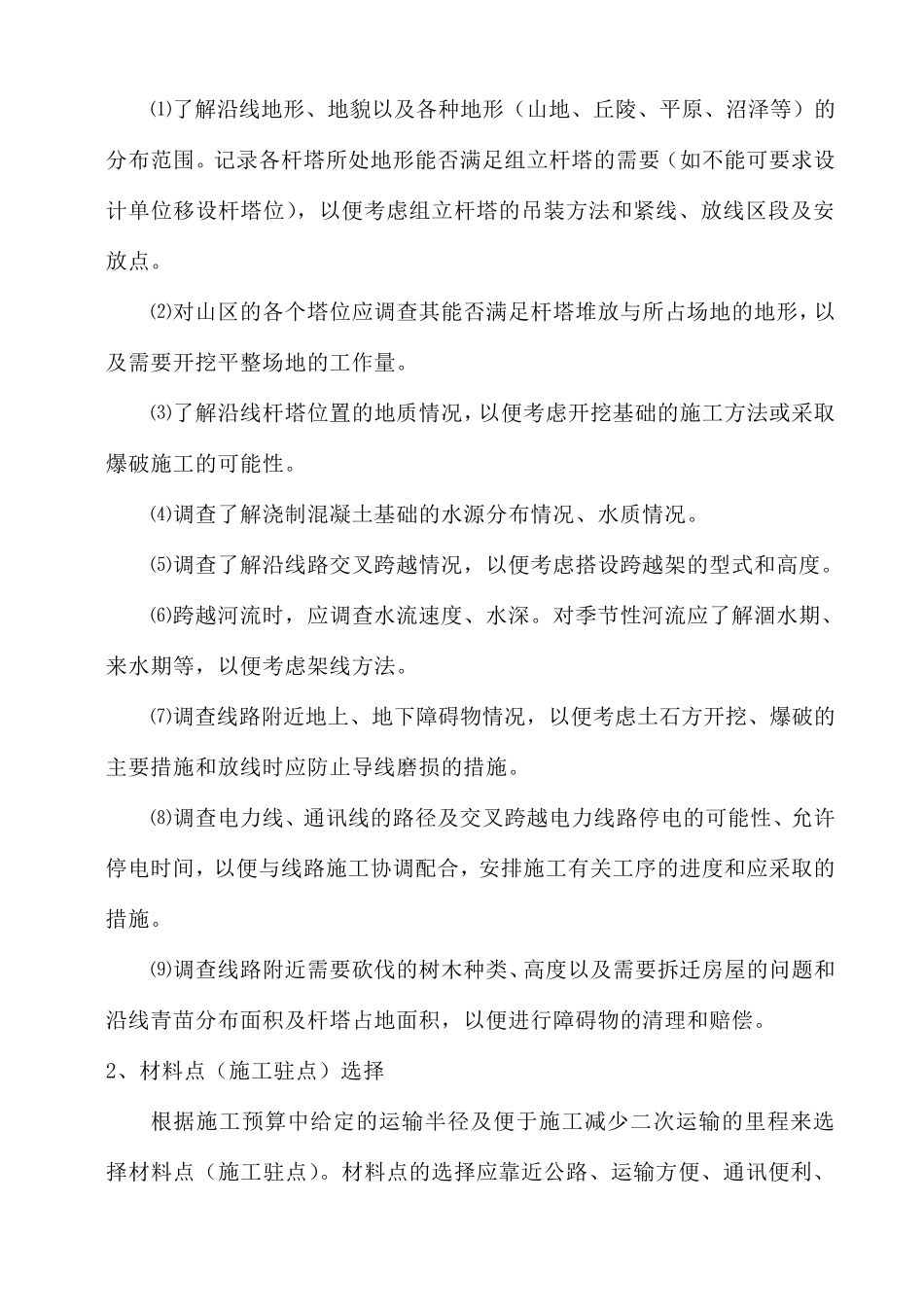

每 基 杆塔 具备的施工条 件 及材料、牵 张 设备等能 否 直 达 桩 位 ;对 于 大跨越或重 要的障碍物应作重 点调查,为 编写 施工方案 提 供正 确 的依 据
