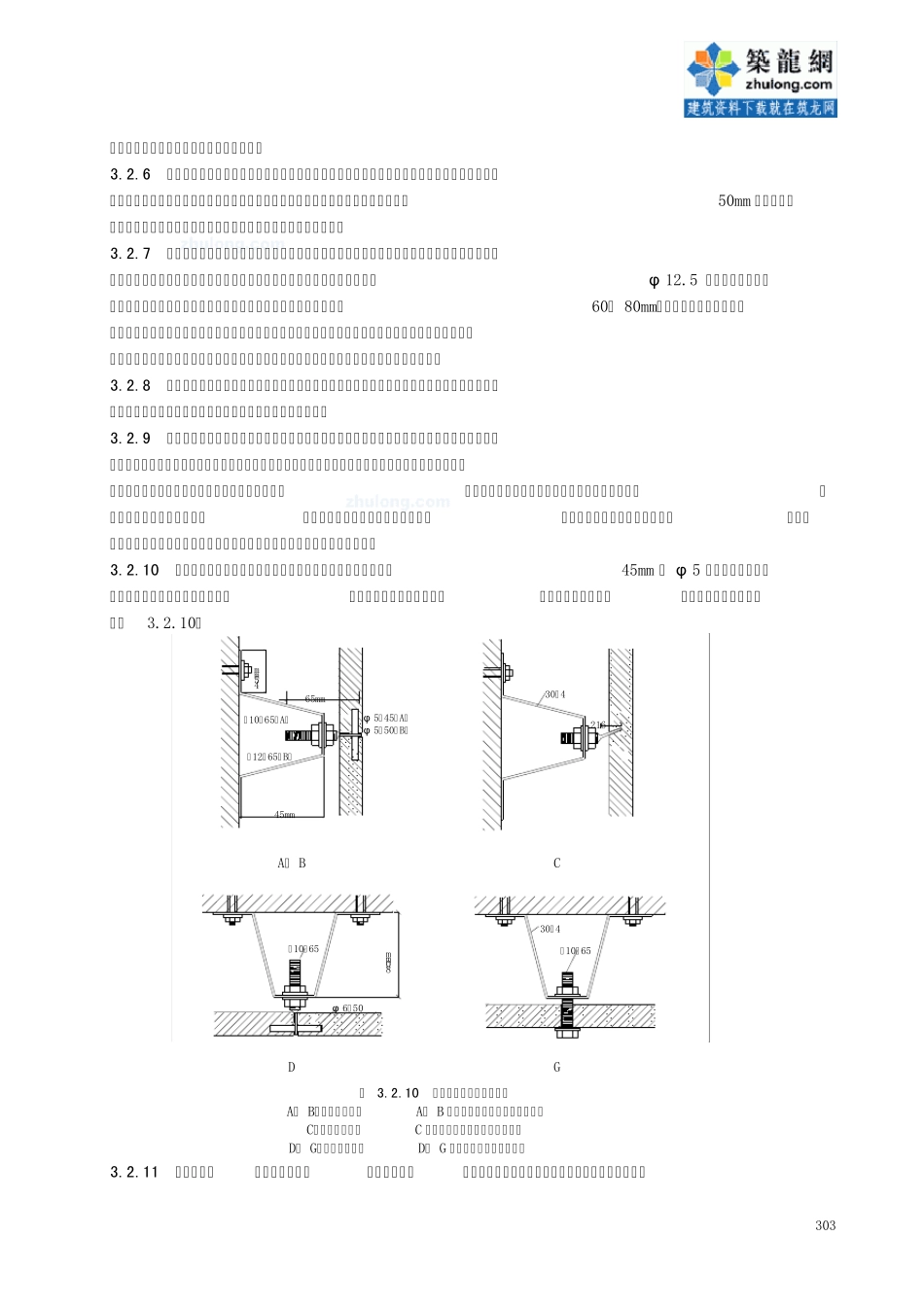

301 墙面干挂石材施工工艺标准 1 适用范围 本标准适用于工业与民用建筑室内、外墙干挂石材饰面板的施工。 2 施工准备 2.1 材料、半成品要求 2.1.1 按设计要求的品种、颜色、花纹和尺寸规格选用石材,并严格控制、检查其抗折、抗拉及抗压强度,吸水率、耐冻融循环等性能。块材的表面应光洁、方正、平整、质地坚固,不得有缺楞、掉角、暗痕和裂纹等缺陷。 2.1.2 膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需要的连接件的质量,必须符合国家现行有关标准的规定。 2.1.3 嵌缝胶:采用中性硅酮耐候密封胶或陶氏康宁密封胶,也可在现场组配,在环氧树脂液中,加入胶重量30%的低分子聚酰胺树脂651 胶液,混匀后使用。但无论采用那一种嵌缝胶都必须在使用前进行粘结力和相容性试验。 2.1.4 玻璃纤维网格布:石材背衬材料。抽样复验,应满足产品质量标准。 2.1.5 合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和良好的耐老化性能。 2.1.6 防水胶泥:用于密封连接件。 2.1.7 罩面涂料:用于石材表面防风化、防污染。 2.2 主要工机具 主要工机具见表2.2。 表 2.2 主要工机具一览表 序号 工机具名称 规格 序号 工机具名称 规格 1 砂浆搅拌机 13 钢卷尺 2m, 15m, 50m 2 手提石材切割机 14 开刀 3 角磨机 15 方尺 4 电锤 ZIC-22 16 线坠 大 5 手电钻 6-13mm 17 托线板 2m 6 手推车 18 铝合金刮尺 2.5m 7 铝合金靠尺 2m 19 台钻 8 水平尺 1m 20 力矩扳手 9 铅丝 Φ 0.4-Φ 0.8 21 开口扳手 10 粉线包 22 嵌缝枪 11 墨斗 23 钢錾子 12 小白线 24 无齿切割锯 2.3 作业条件 2.3.1 主体结构施工完毕,并经过验收。 2.3.2 搭设双排架子或架设吊篮,并经安全部门检查验收。 2.3.3 水电及设备、墙上预留预埋件已安装完。垂直运输机具均事先准备好。 302 2.3.4 外门窗已安装完毕,安装质量符合要求。 2.3.5 对施工人员进行技术交底时,应强调技术措施、质量要求和成品保护,大面积施工前应先做样板,经质检部门鉴定合格后,方可组织班组施工。 2.3.6 与石材饰面施工相关联的隐蔽工程已经验收。 2.4 作业人员 2.4.1 架子工、机运工、电工、焊工必须持证上岗。 2.4.2 主要作业人员必须有过三项以上(或3000m2)同类型分项工程施工经历。 2.4.3 所有施工人员均已接受工地技术...
