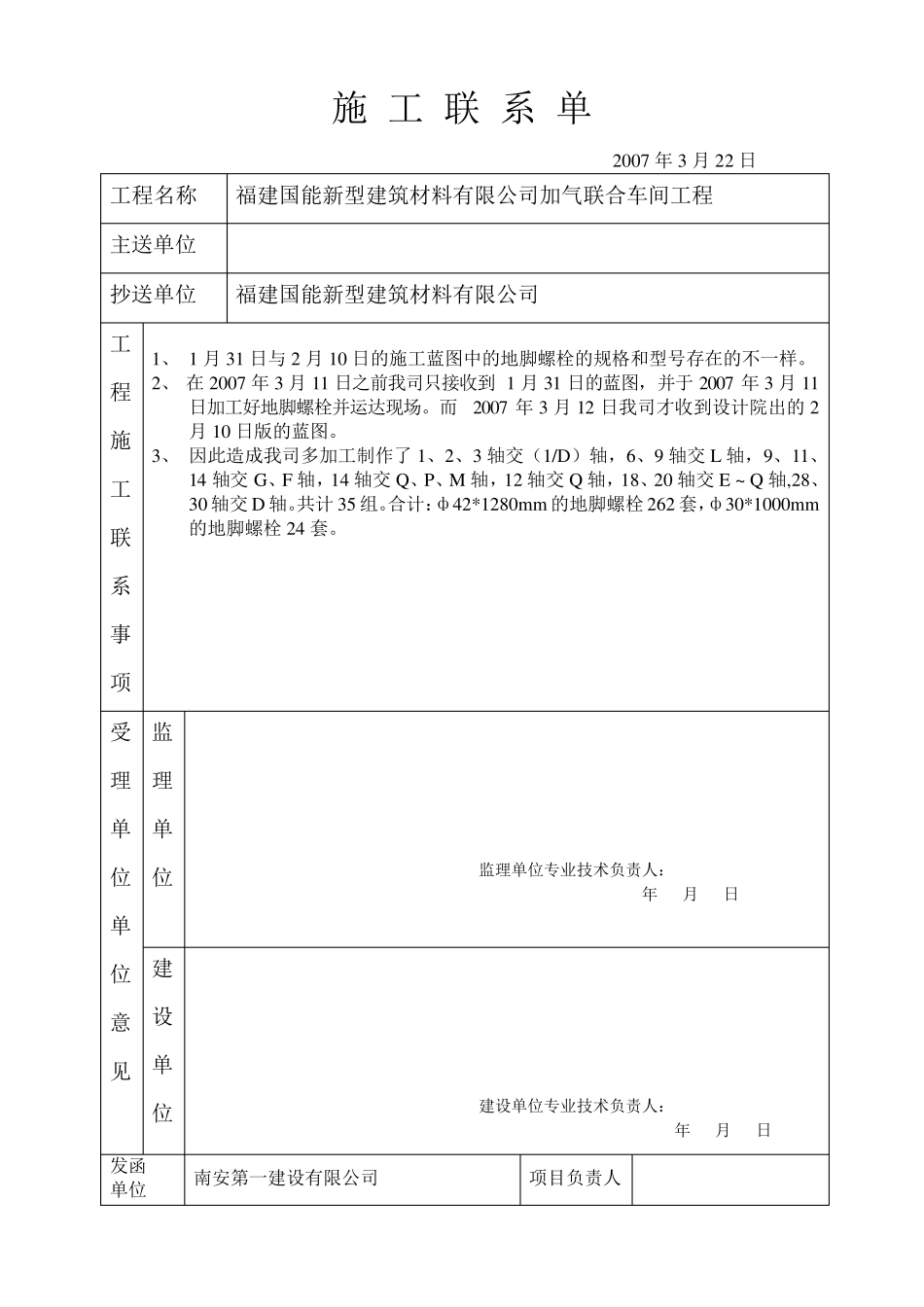

施 工 联 系 单 2007 年3 月22 日 工程名称 福建国能新型建筑材料有限公司加气联合车间工程 主送单位 抄送单位 福建国能新型建筑材料有限公司 工程施工联系事项 1、 1 月31 日与2 月10 日的施工蓝图中的地脚螺栓的规格和型号存在的不一样。 2、 在2007 年3 月11 日之前我司只接收到1 月31 日的蓝图,并于2007 年3 月11日加工好地脚螺栓并运达现场。而2007 年3 月12 日我司才收到设计院出的2月10 日版的蓝图。 3、 因此造成我司多加工制作了1、2、3 轴交(1/D)轴,6、9 轴交L 轴,9、11、14 轴交G、F 轴,14 轴交Q、P、M 轴,12 轴交Q 轴,18、20 轴交E ~ Q 轴,28、30 轴交D 轴。共计35 组。合计:ф42*1280mm 的地脚螺栓262 套,ф30*1000mm 的地脚螺栓24 套。 受理单位单位意见 监理单位 监理单位专业技术负责人: 年 月 日 建设单位 建设单位专业技术负责人: 年 月 日 发函 单位 南安第一建设有限公司 项目负责人 施 工 联 系 单 2011 年7 月4 日 工程名称 长丰县杨庙镇为民服务中心业务用房、综合楼及宿舍楼工程 主送单位 安徽恒泰建筑咨询有限公司 抄送单位 长丰县杨庙镇政府 工程施工联系事项 事由:基础开挖至设计标高时发现 1~7 轴交 B~D 轴间基础土质松软,属自然地形情况,后挖深 0.3 米后达到设计土层。 以上望监理及业主单位给予验证。 受理单位单位意见 监理单位 监理单位专业技术负责人: 年 月 日 建设单位 建设单位专业技术负责人: 年 月 日 发函 单位 南安第一建设有限公司 项目负责人 宝秀安置小区4 # 、5 # 楼工程进度汇报 丰泽区宝秀小区开发领导小组: 一、已完成工程量如下: 4 # 楼:至 7 月 3 1 日已完成地基基础及主体结构一至屋面层钢筋、模板、混凝土工程;完成基础及主体二层、三层砌体,完成金额 2 2 3 0 3 1 8 元。 5 # 楼:至 7 月 3 1 日已完成地基基础及主体结构一至屋面层钢筋、模板、混凝土工程;完成基础及主体二层、三层、四层、五层砌体,金额 2 0 8 1 5 2 2 元。 二、计划施工进度如下: 4 # 楼:8 月份计划完成四层、五层、六层、七层、屋面梯间砌体;计划 8 月 1 5 日中间验收,外墙打灰饼、充筋;内墙打灰饼、充筋。9 月份计划完成坡屋面装修工程、门窗工程、零星构件;外墙粉刷工程;1 0 月份计划完成内墙粉刷工程、楼梯地面及...
