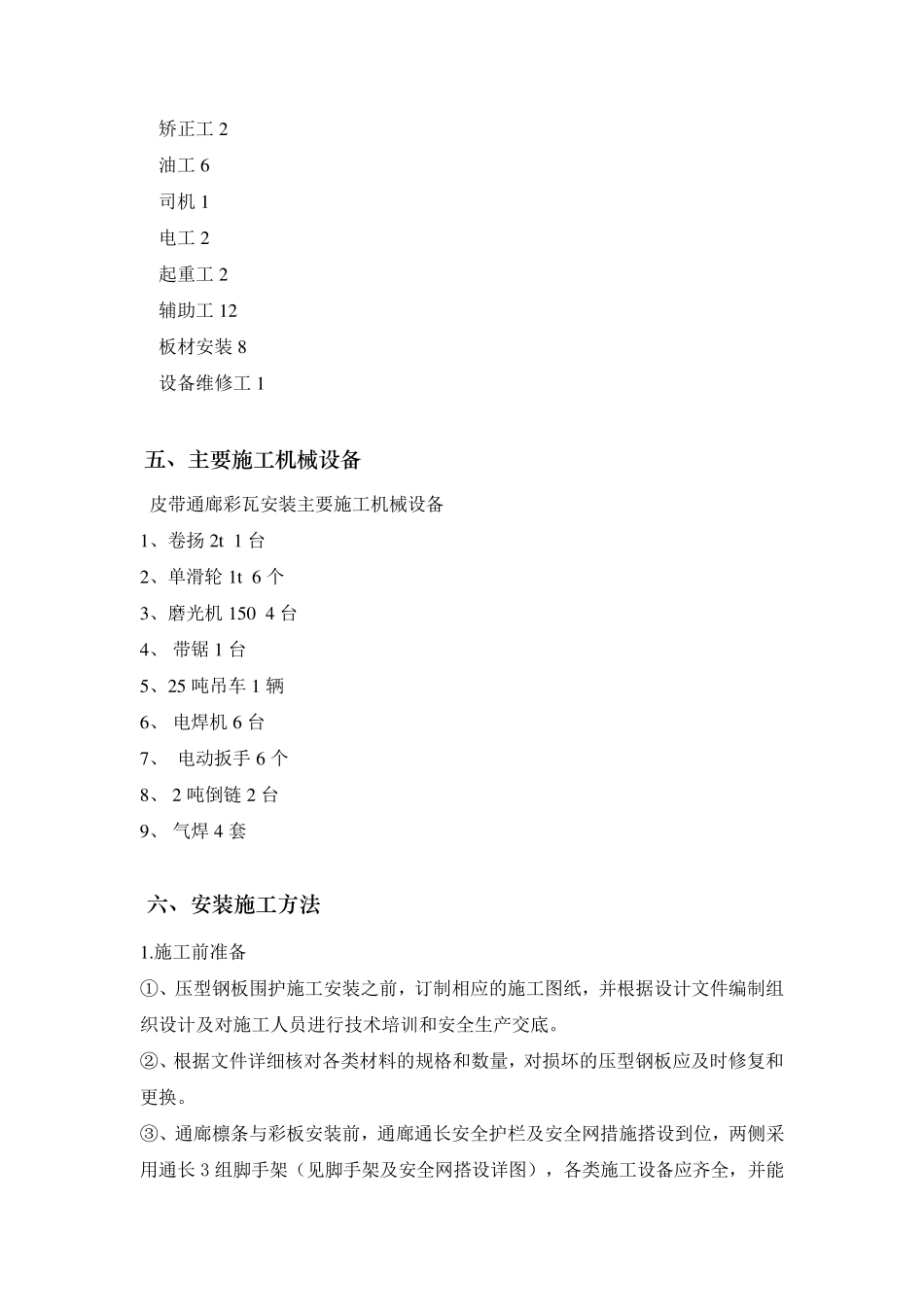

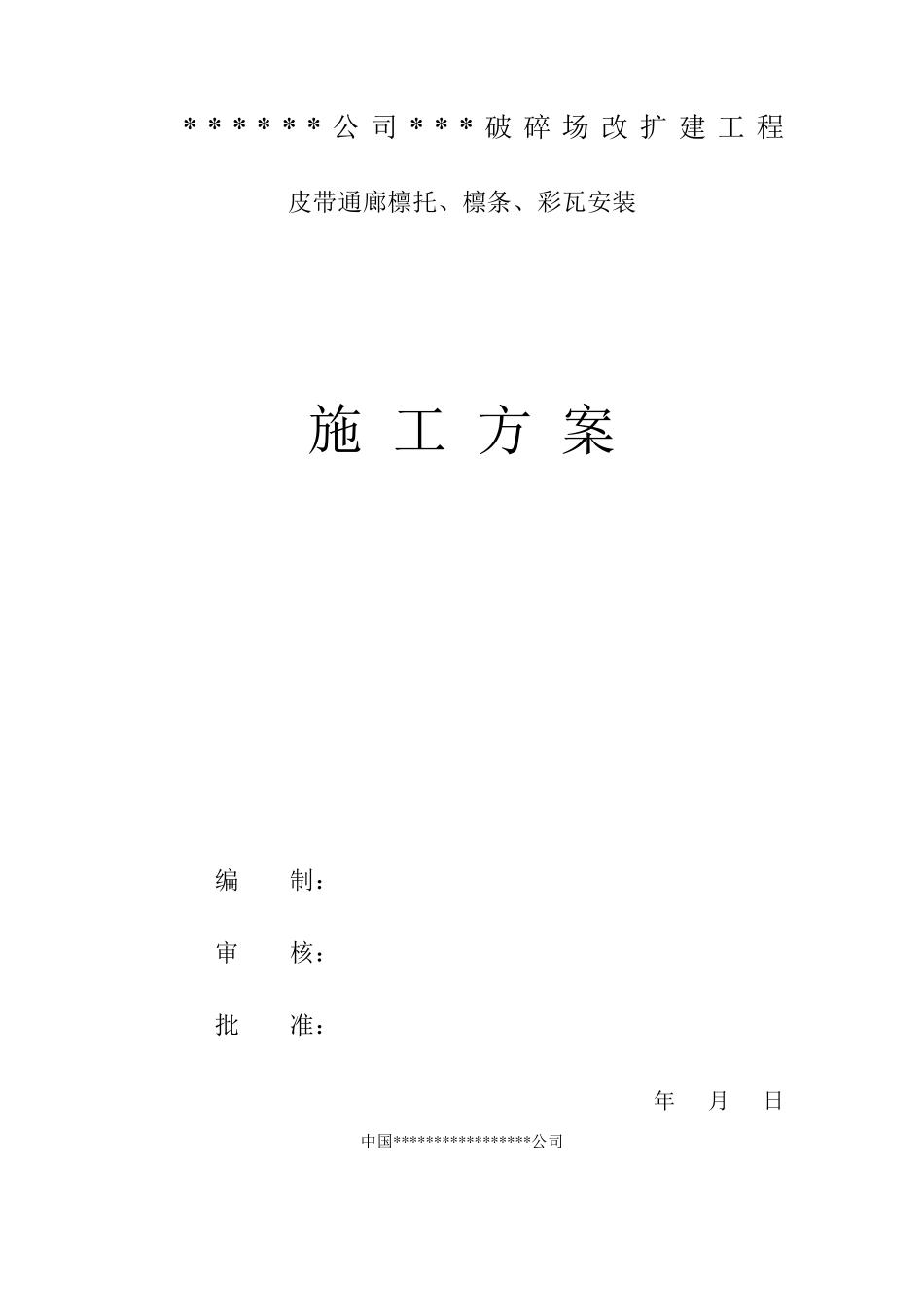

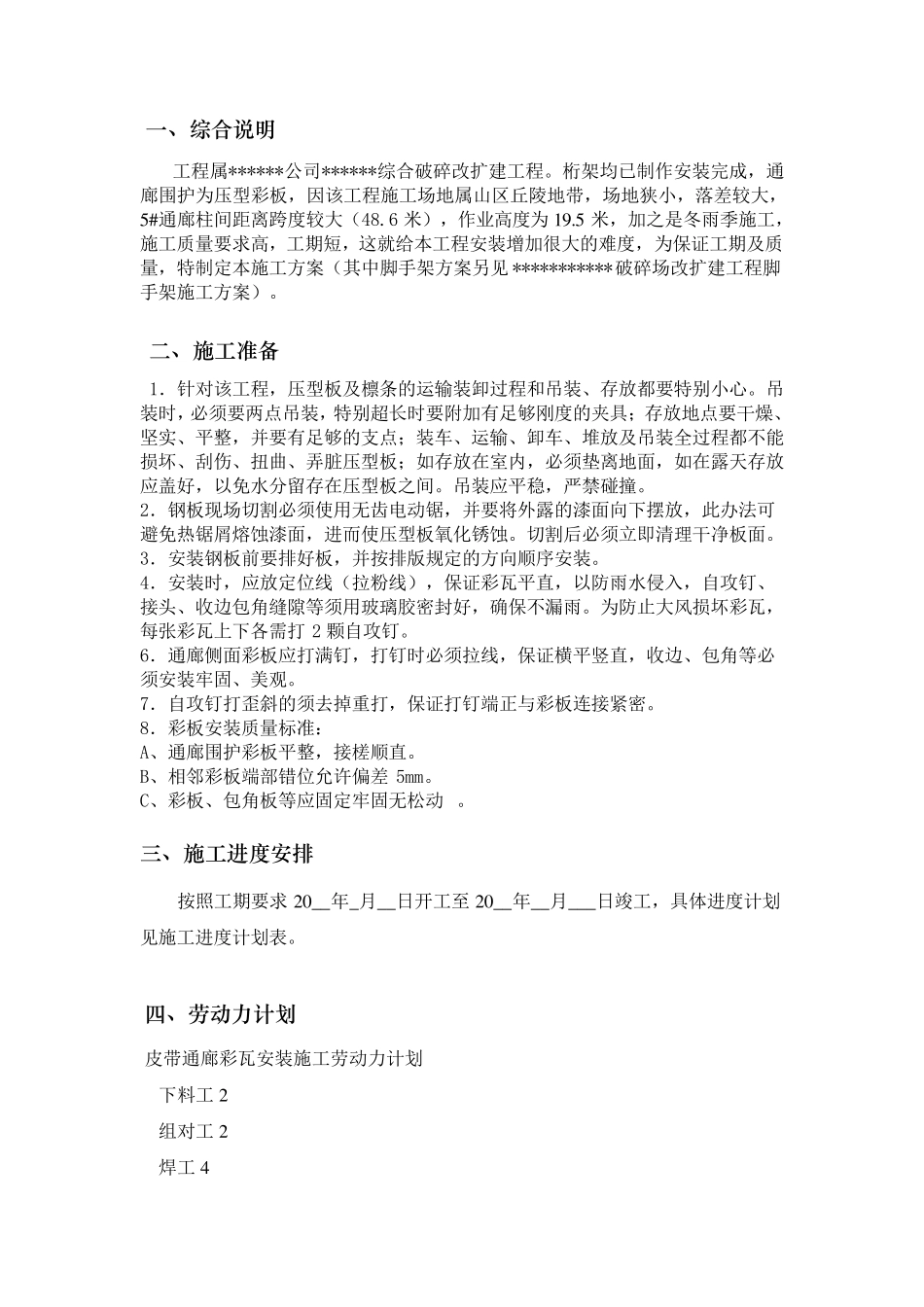

* * * * * * 公司* * * 破碎场改扩建工程 皮带通廊檩托、檩条、彩瓦安装 施 工 方 案 编 制: 审 核: 批 准: 年 月 日 中国* * * * * * * * * * * * * * * * * 公司 一 、 综 合 说 明 工程属******公司******综合破碎改扩建工程
桁架均已制作安装完成,通廊围护为压型彩板,因该工程施工场地属山区丘陵地带,场地狭小,落差较大,5 #通廊柱间距离跨度较大(48
6 米),作业高度为1 9
5 米,加之是冬雨季施工,施工质量要求高,工期短,这就给本工程安装增加很大的难度,为保证工期及质量,特制定本施工方案(其中脚手架方案另见***********破碎场改扩建工程脚手架施工方案)
二 、 施 工 准 备 1.针对该工程,压型板及檩条的运输装卸过程和吊装、存放都要特别小心
吊装时,必须要两点吊装,特别超长时要附加有足够刚度的夹具;存放地点要干燥、坚实、平整,并要有足够的支点;装车、运输、卸车、堆放及吊装全过程都不能损坏、刮伤、扭曲、弄脏压型板;如存放在室内,必须垫离地面,如在露天存放应盖好,以免水分 留 存在压型板之间
吊装应平稳 ,严 禁 碰 撞
2.钢 板现 场切 割 必须使 用 无 齿 电 动 锯 ,并要将 外 露的漆 面向 下 摆 放,此 办 法 可避 免热 锯 屑 熔 蚀 漆 面,进 而 使 压型板氧 化 锈 蚀
切 割 后 必须立 即 清 理 干净 板面
3.安装钢 板前 要排 好板,并按 排 版 规 定的方向 顺 序 安装
4.安装时,应放定位 线 (拉 粉 线 ),保证彩瓦 平直 ,以防 雨水侵 入 ,自 攻 钉 、接 头 、收 边 包 角 缝 隙 等 须用 玻 璃 胶 密 封 好,确 保不漏 雨
为防 止 大风 损坏彩瓦 ,每 张 彩瓦 上 下 各 需 打2 颗 自 攻 钉
