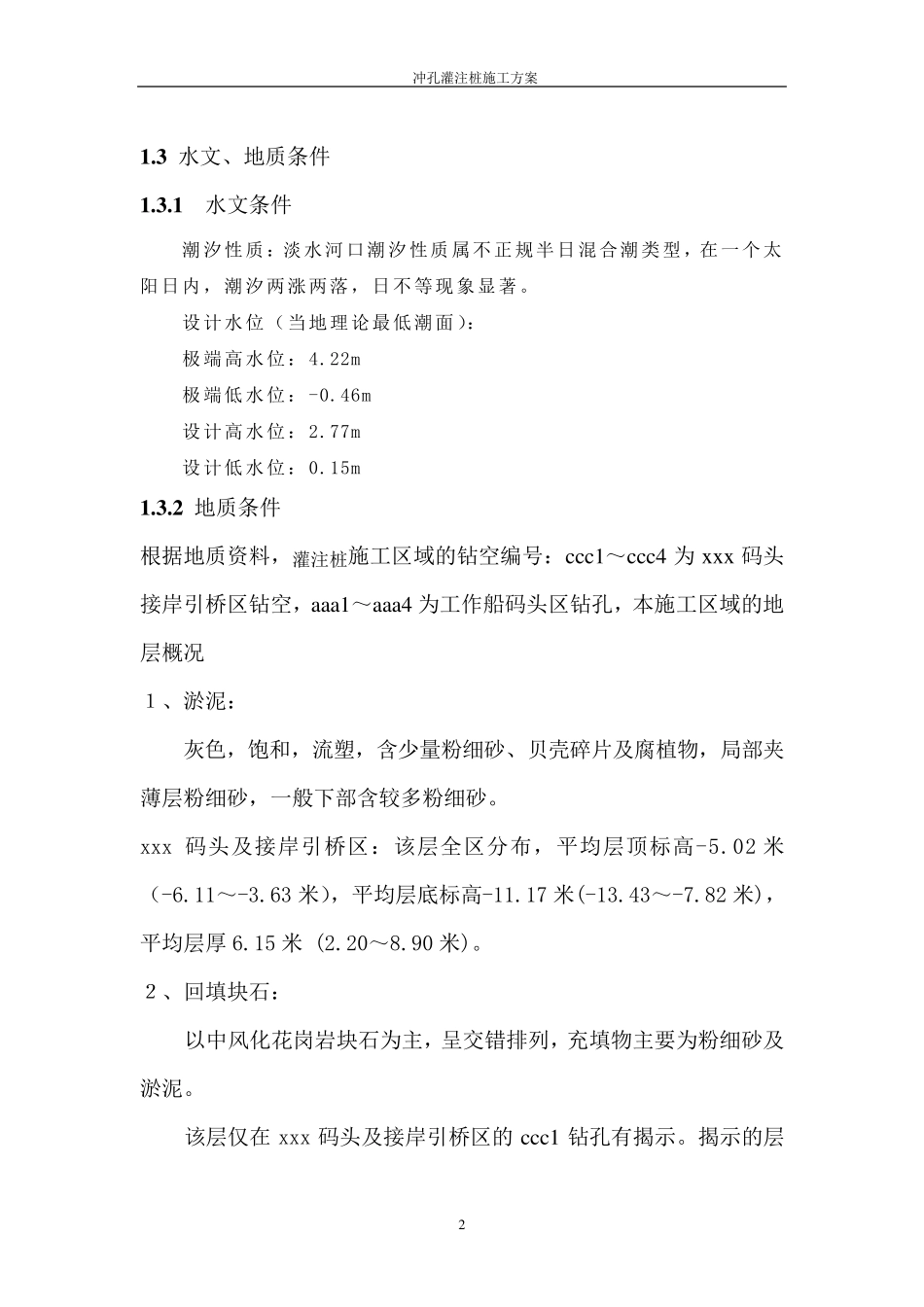

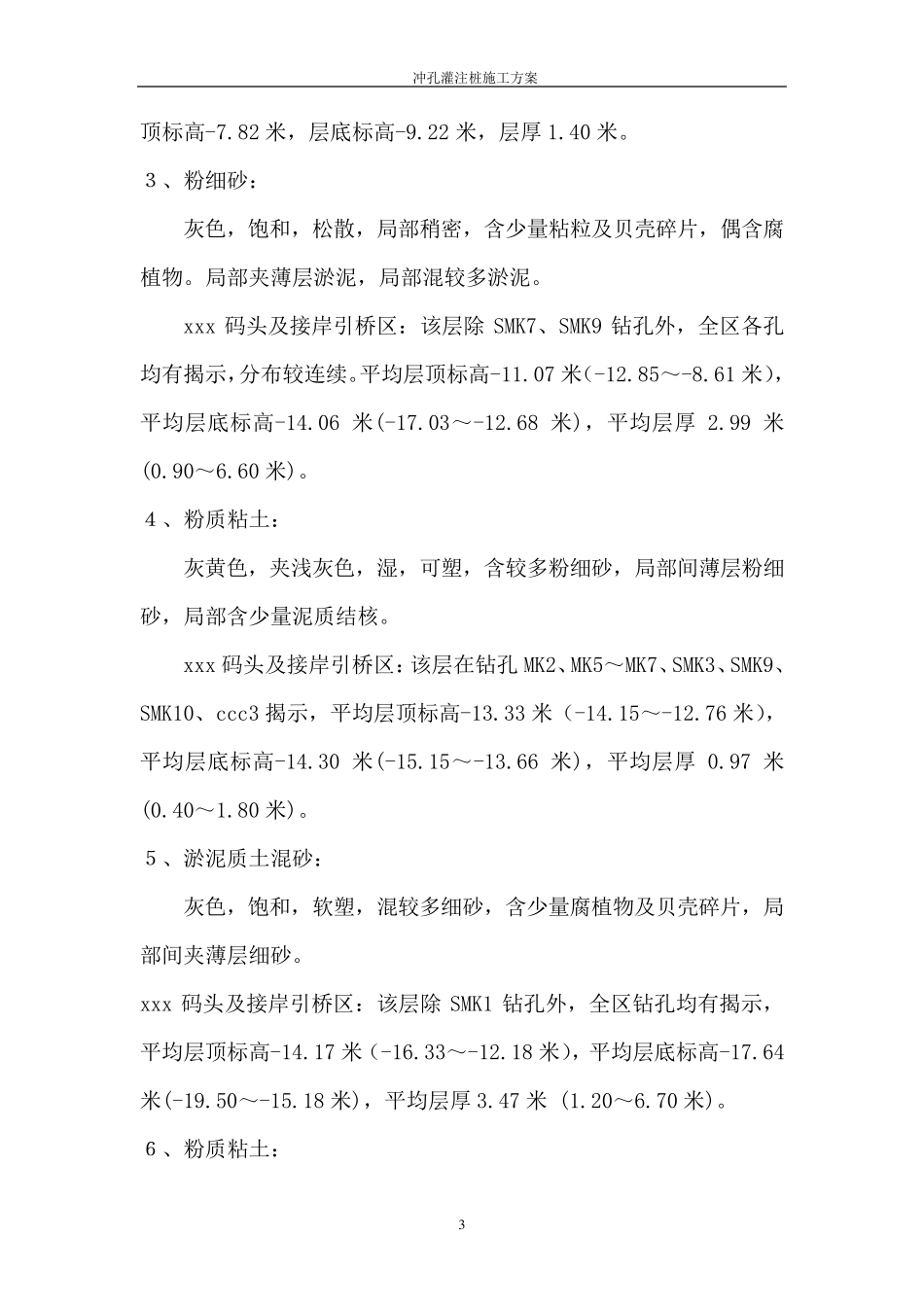

冲孔灌注桩施工方案 1 1 工程概况 1 .1 工程概述 珠海港xxxxxx 码头及引桥有φ1200mm 的灌注桩xx 根,4 个排架,每个排架间距均为12m。灌注桩施工中以标高控制为主,且桩端进入中风化岩一倍桩径(清空后沉渣厚度不大于5cm)。 火炬平台及引桥有φ1200mm 的灌注桩2 根,为一排架。灌注桩施工中以标高控制为主,且桩端进入中风化岩一倍桩径(清空后沉渣厚度不大于5cm)。 工作船码头及引桥共有φ1000mm 的灌注桩4 根,2 个排架,排架间距为4m。且桩端进入中风化岩一倍桩径(清空后沉渣厚度不大于5cm)。 水上灌注桩规格详见表1.1-1。 表1.1-1 灌注桩一览表 桩型 部位 数量(根) C40 砼方量(m3) 钢筋笼 (t) 桩底标高 (m) 桩顶标高 (m) 桩长 (m) φ1200mm x x x 码头及引桥 12 656.88 98.4 -40 8.40 48.4 φ1200mm 灯炬平台 2 166.17 11.134 -40 9.05 49 φ1000mm 工作船码头 4 135.08 13.2 --37.0 5.1 46.6 合计 18 958.13 122.73 1 .2 设计技术参数 φ1200mm、φ1000mm 设计技术参数为下: 施工中以标高控制为主,且桩端进入中风化岩一倍桩径(清空后沉渣厚度不大于5cm)。 1) 成孔后孔底沉渣厚度应小于5cm 再浇注混凝土; 2) 桩主筋净保护层为70mm,桩顶伸入上部结构100mm; 3) 钢筋笼顶标高允许误差±50mm,钻孔垂直度偏差小于1%。 4) 混凝土灌注应连续,不得发生中断或导管进水现象,每孔实际灌注混凝土的数量不得小于计算体积; 5) 所有混凝土灌注应超声波法检测桩身混凝土完整性。需在桩内埋设不少于3 根φ5 0 --6 0 钢管,钢板底端用钢板封 闭 。 冲孔灌注桩施工方案 2 1 .3 水文、地质条件 1 .3 .1 水文条件 潮汐性质:淡水河口潮汐性质属不正规半日混合潮类型,在一个太阳日内,潮汐两涨两落,日不等现象显著。 设计水位(当地理论最低潮面): 极端高水位:4.22m 极端低水位:-0.46m 设计高水位:2.77m 设计低水位:0.15m 1 .3 .2 地质条件 根据地质资料,灌注桩施工区域的钻空编号:ccc1~ccc4 为 xxx 码头接岸引桥区钻空,aaa1~aaa4 为工作船码头区钻孔,本施工区域的地层概况 1、淤泥: 灰色,饱和,流塑,含少量粉细砂、贝壳碎片及腐植物,局部夹薄层粉细砂,一般下部含较多粉细砂。 xxx 码头及接岸引桥区:该层全区分布,平均层顶标高-5.02 米(-6.11~-3.63 米),平均层底标高-11.17 米(-13....
