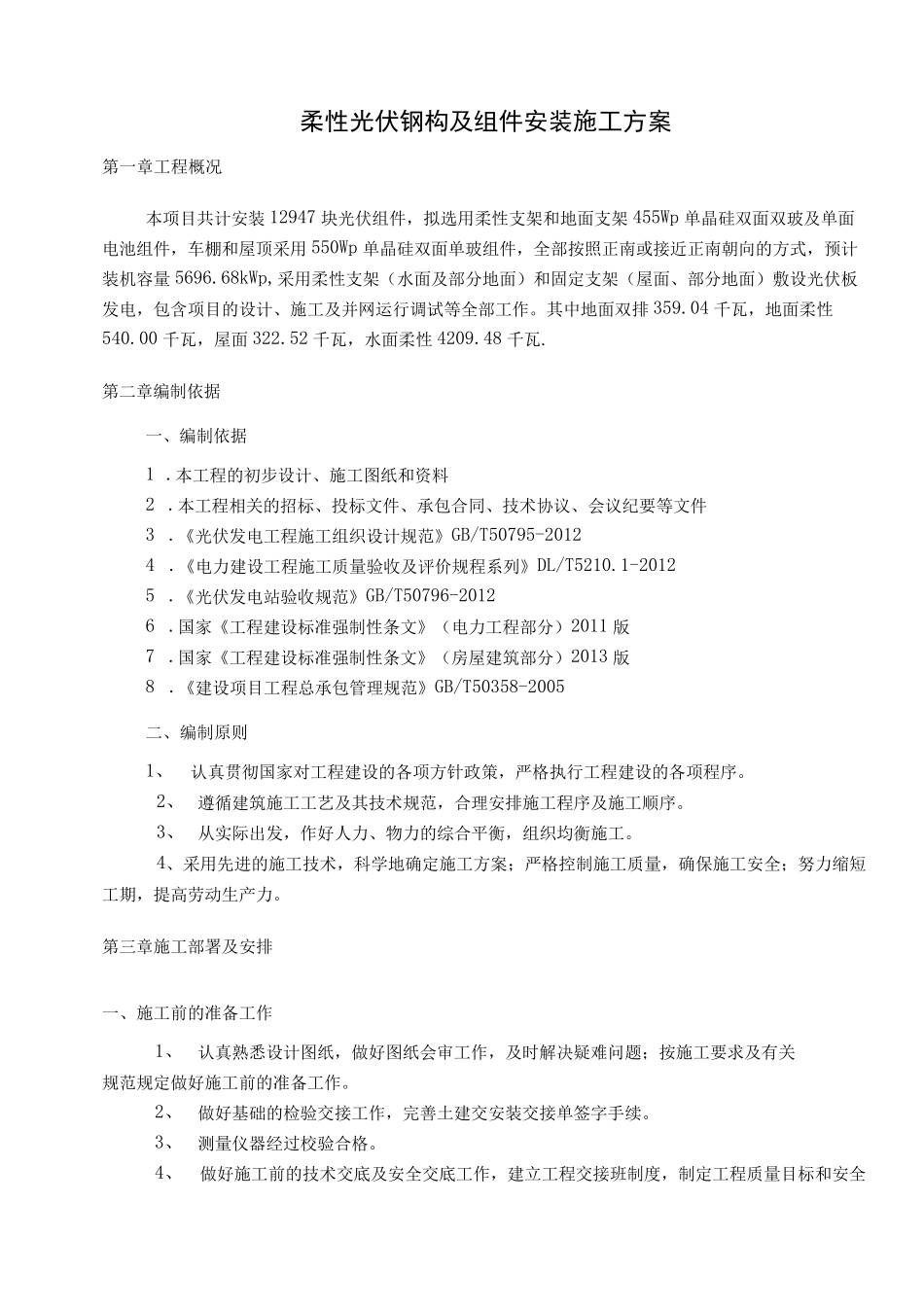

柔性光伏钢构及组件安装施工方案 第一章工程概况 本项目共计安装12947 块光伏组件,拟选用柔性支架和地面支架455Wp 单晶硅双面双玻及单面电池组件,车棚和屋顶采用550Wp 单晶硅双面单玻组件,全部按照正南或接近正南朝向的方式,预计装机容量5696
68kWp,采用柔性支架(水面及部分地面)和固定支架(屋面、部分地面)敷设光伏板发电,包含项目的设计、施工及并网运行调试等全部工作
其中地面双排 359
04 千瓦,地面柔性540
00 千瓦,屋面322
52 千瓦,水面柔性4209
第二章编制依据 一、编制依据 1
本工程的初步设计、施工图纸和资料 2
本工程相关的招标、投标文件、承包合同、技术协议、会议纪要等文件 3
《光伏发电工程施工组织设计规范》GB/T50795-2012 4
《电力建设工程施工质量验收及评价规程系列》DL/T5210
1-2012 5
《光伏发电站验收规范》GB/T50796-2012 6
国家《工程建设标准强制性条文》(电力工程部分)2011 版 7
国家《工程建设标准强制性条文》(房屋建筑部分)2013 版 8
《建设项目工程总承包管理规范》GB/T50358-2005 二、编制原则 1、 认真贯彻国家对工程建设的各项方针政策,严格执行工程建设的各项程序
2、 遵循建筑施工工艺及其技术规范,合理安排施工程序及施工顺 序

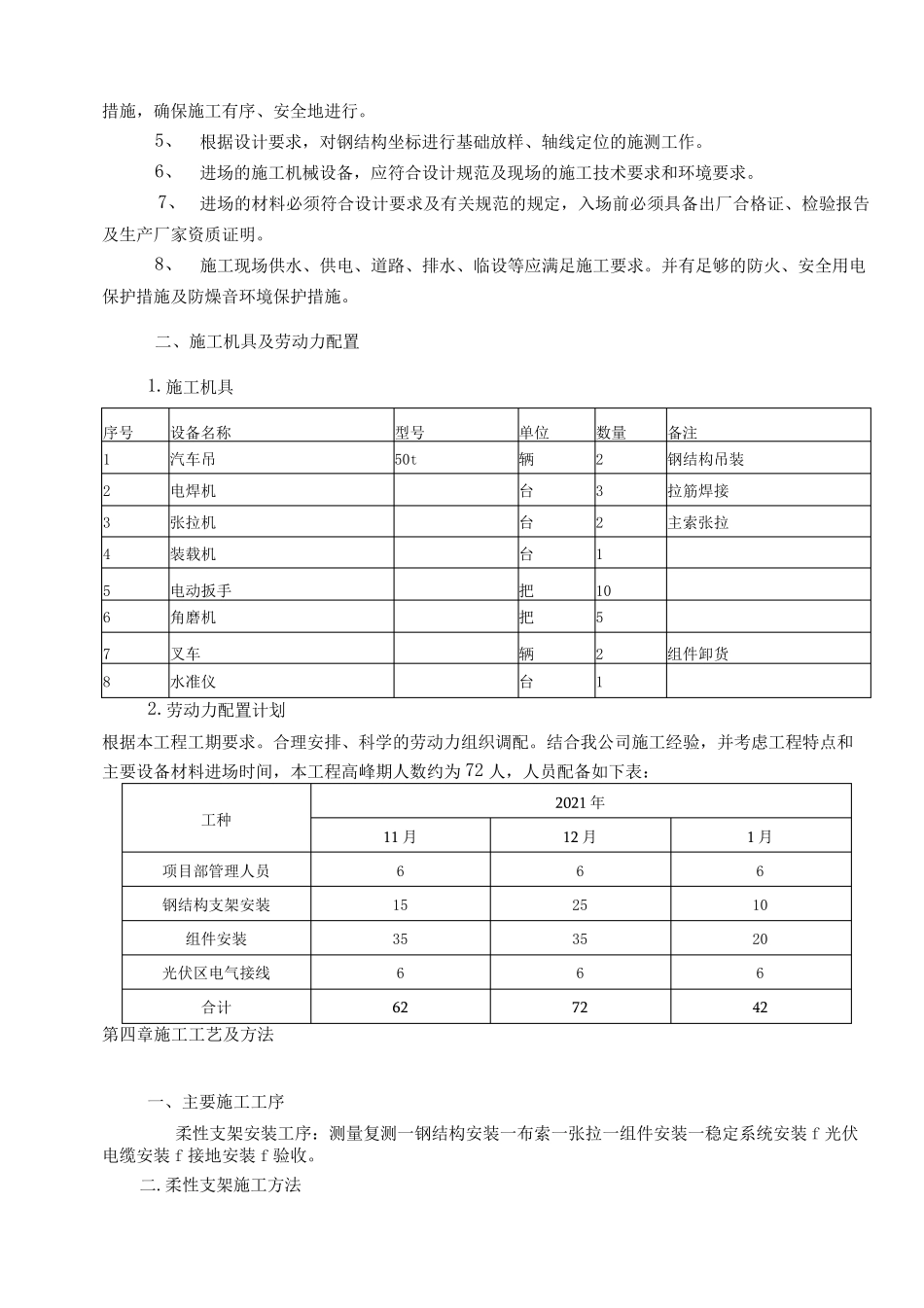

3、 从 实 际 出 发,作好 人 力、物 力的综 合平 衡 ,组织均 衡 施工
4、采用先 进 的施工技术,科 学 地确 定施工方案 ; 严格控 制施工质量,确 保 施工安全; 努 力缩 短工期 ,提 高 劳 动 生 产 力

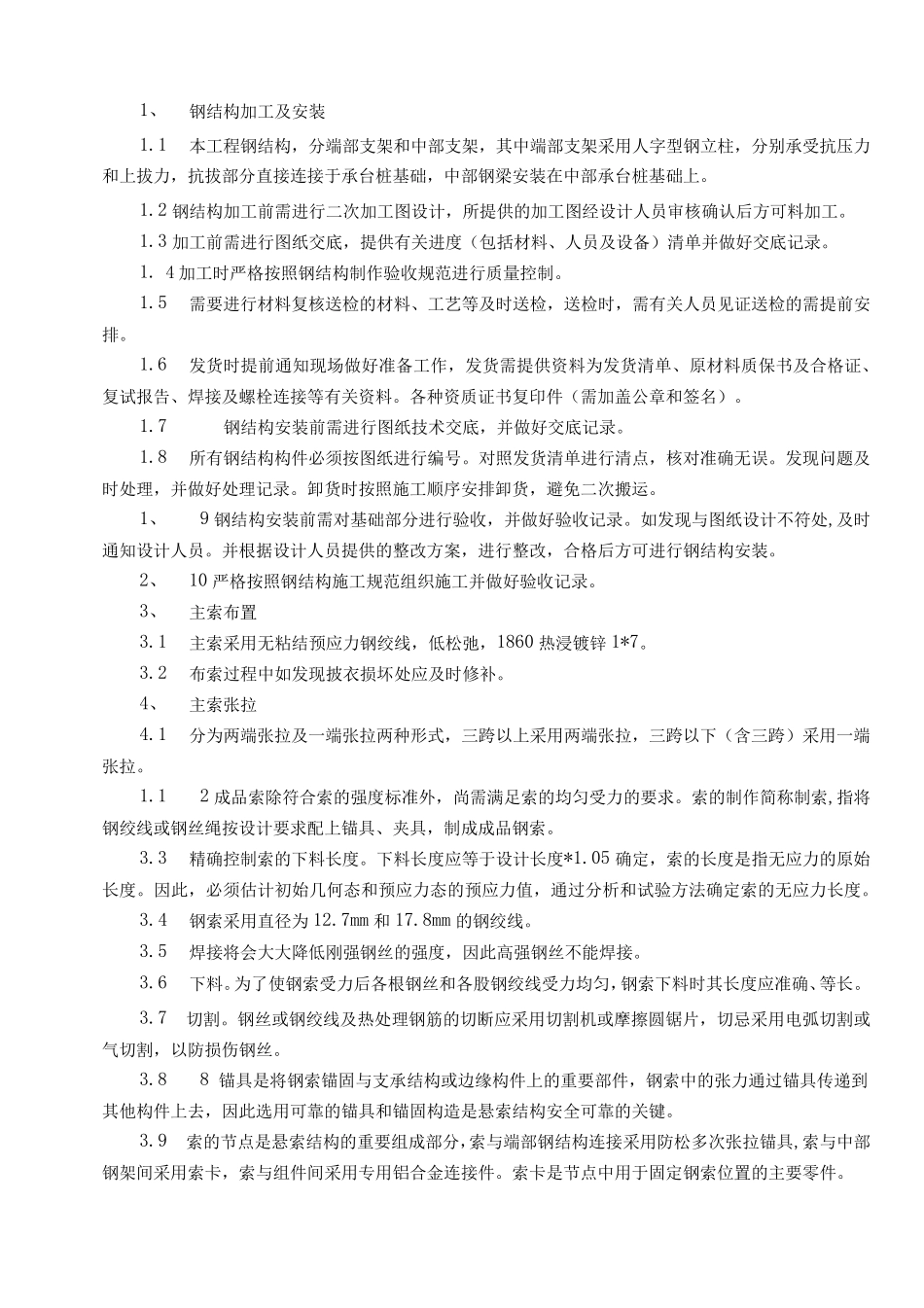

第三 章施工部署 及安排 一、施工前 的准备 工作 1、 认真熟 悉 设计图纸,做 好 图纸会审 工作,及时 解 决 疑 难 问 题 ; 按施工要求 及有 关 规范
