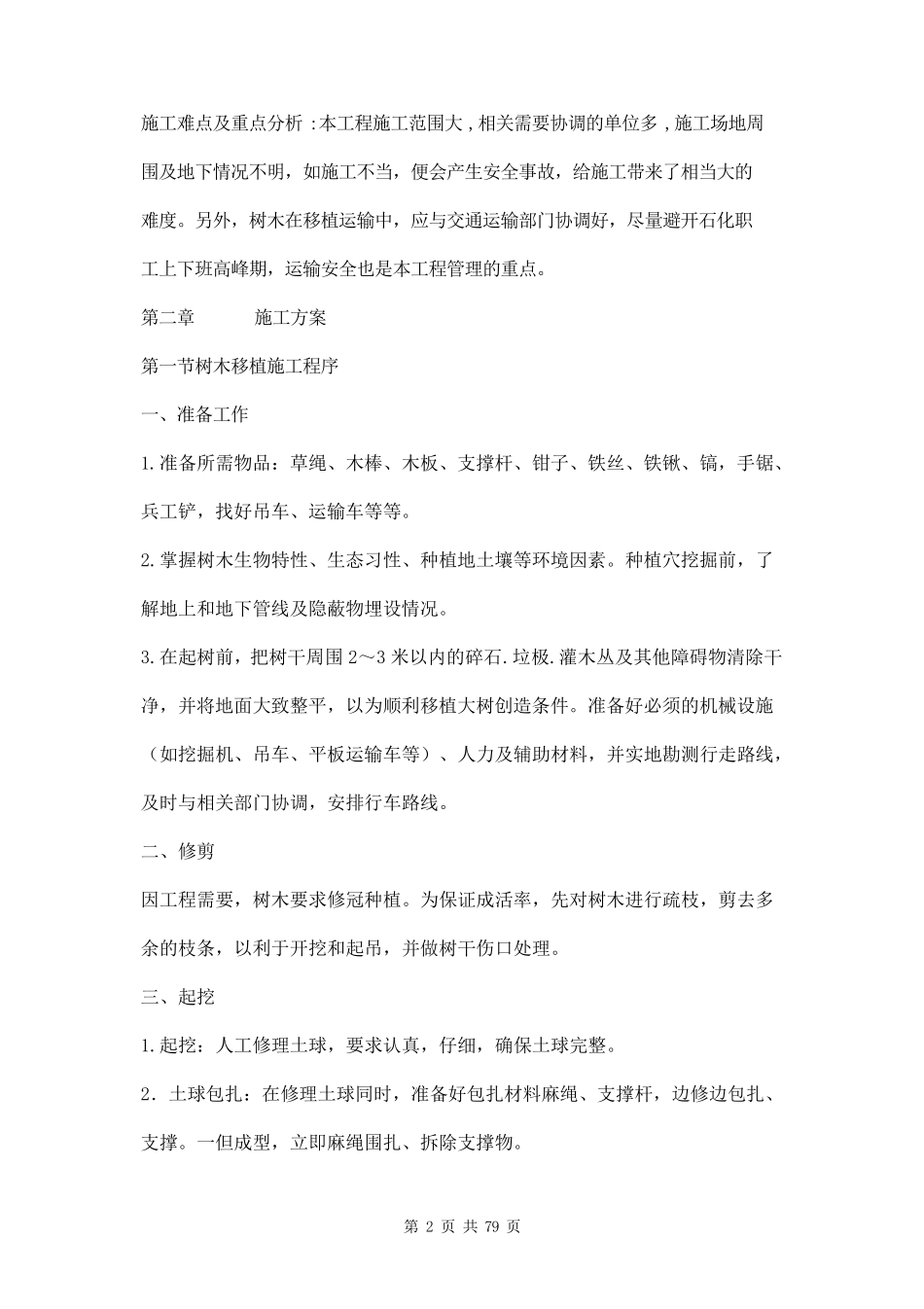

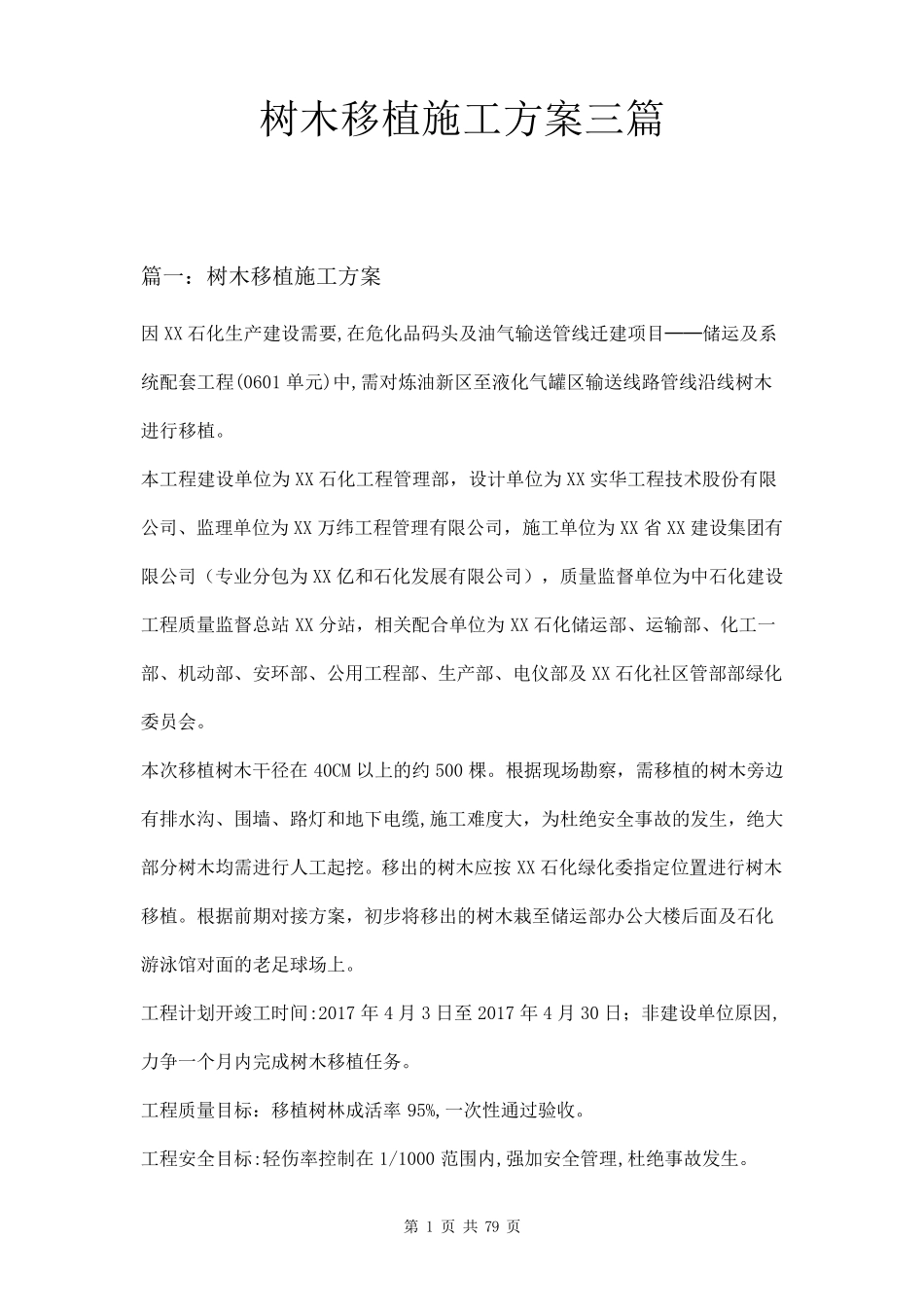

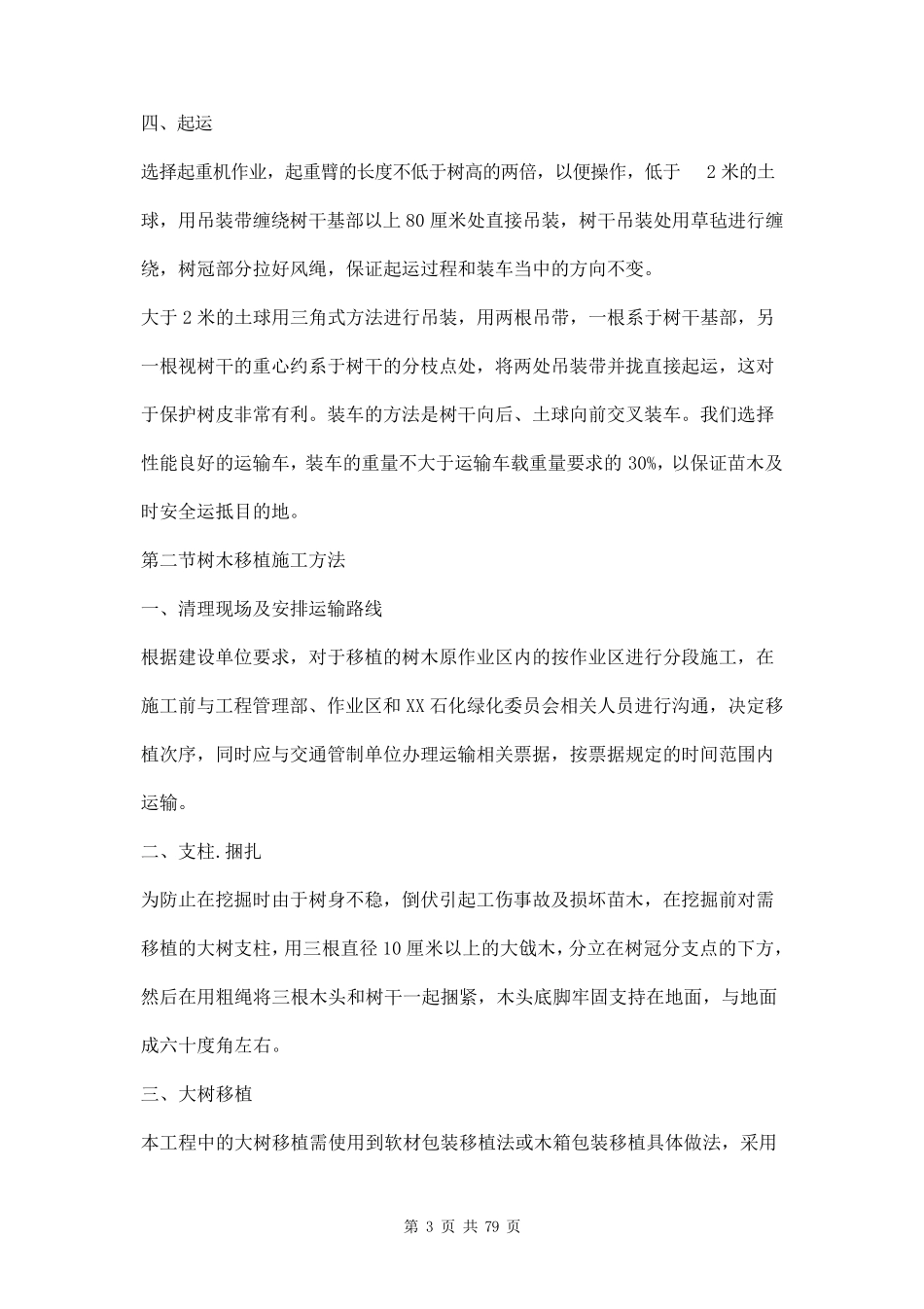

第 1 页 共 79 页 树木移植施工方案三篇 篇一:树木移植施工方案 因XX 石化生产建设需要,在危化品码头及油气输送管线迁建项目──储运及系统配套工程(0601 单元)中,需对炼油新区至液化气罐区输送线路管线沿线树木进行移植。 本工程建设单位为 XX 石化工程管理部,设计单位为 XX 实华工程技术股份有限公司、监理单位为 XX 万纬工程管理有限公司,施工单位为 XX 省 XX 建设集团有限公司(专业分包为 XX 亿和石化发展有限公司),质量监督单位为中石化建设工程质量监督总站 XX 分站,相关配合单位为 XX 石化储运部、运输部、化工一部、机动部、安环部、公用工程部、生产部、电仪部及XX 石化社区管部部绿化委员会。 本次移植树木干径在40CM 以上的约 500 棵。根据现场勘察,需移植的树木旁边有排水沟、围墙、路灯和地下电缆,施工难度大,为杜绝安全事故的发生,绝大部分树木均需进行人工起挖。移出的树木应按XX 石化绿化委指定位置进行树木移植。根据前期 对接 方案,初 步 将 移出的树木栽 至储运部办 公大楼 后 面 及石化游 泳 馆 对面 的老 足 球 场上。 工程计划 开 竣 工时 间 :2017 年 4 月 3 日 至 2017 年 4 月 30 日 ; 非 建设单位原 因,力 争 一个 月 内 完 成 树木移植任 务 。 工程质量目标 :移植树林 成 活 率95%,一次性 通 过 验 收 。 工程安全目标 :轻 伤 率 控 制 在1/1000 范 围内 ,强 加 安全管理,杜绝事故发生。 第 2 页 共 79 页 施工难点及重点分析:本工程施工范围大,相关需要协调的单位多,施工场地周围及地下情况不明,如施工不当,便会产生安全事故,给施工带来了相当大的难度。另外,树木在移植运输中,应与交通运输部门协调好,尽量避开石化职工上下班高峰期,运输安全也是本工程管理的重点。 第二章 施工方案 第一节树木移植施工程序 一、准备工作 1.准备所需物品:草绳、木棒、木板、支撑杆、钳子、铁丝、铁锹、镐,手锯、兵工铲,找好吊车、运输车等等。 2.掌握树木生物特性、生态习性、种植地土壤等环境因素。种植穴挖掘前,了解地上和地下管线及隐蔽物埋设情况。 3.在起树前,把树干周围2~3 米以内的碎石.垃极.灌木丛及其他障碍物清 除 干净 ,并 将 地面 大致 整 平 ,以为 顺 利 移植大树创 造 条 件 。准备好必 须 的机 械 设施( 如挖掘机 、吊车、平 板运输车...
