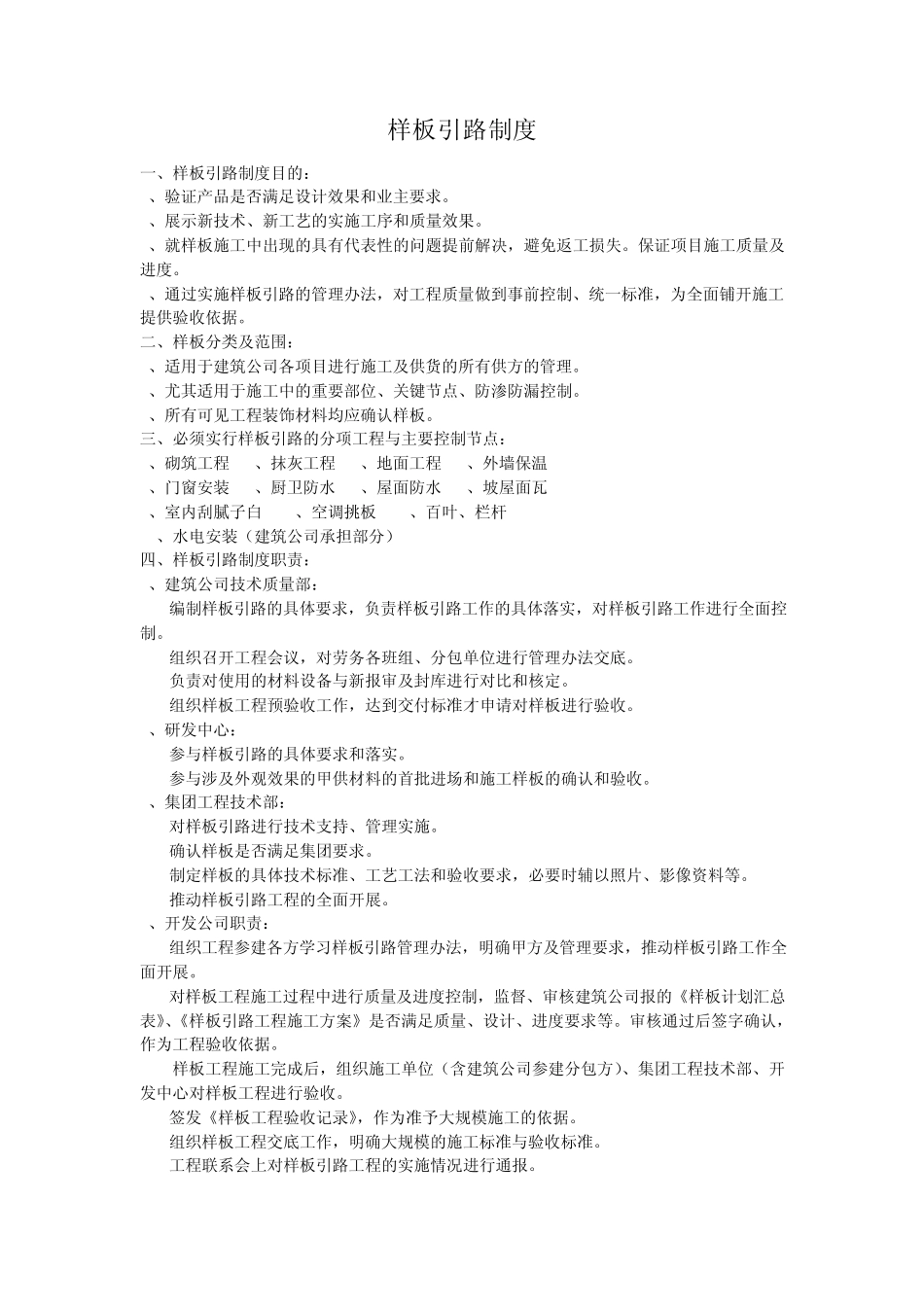

样板引路制度 一、样板引路制度目的: 1、验证产品是否满足设计效果和业主要求
2、展示新技术、新工艺的实施工序和质量效果
3、就样板施工中出现的具有代表性的问题提前解决,避免返工损失
保证项目施工质量及进度
4、通过实施样板引路的管理办法,对工程质量做到事前控制、统一标准,为全面铺开施工提供验收依据
二、样板分类及范围: 1、适用于建筑公司各项目进行施工及供货的所有供方的管理
2、尤其适用于施工中的重要部位、关键节点、防渗防漏控制
3、所有可见工程装饰材料均应确认样板

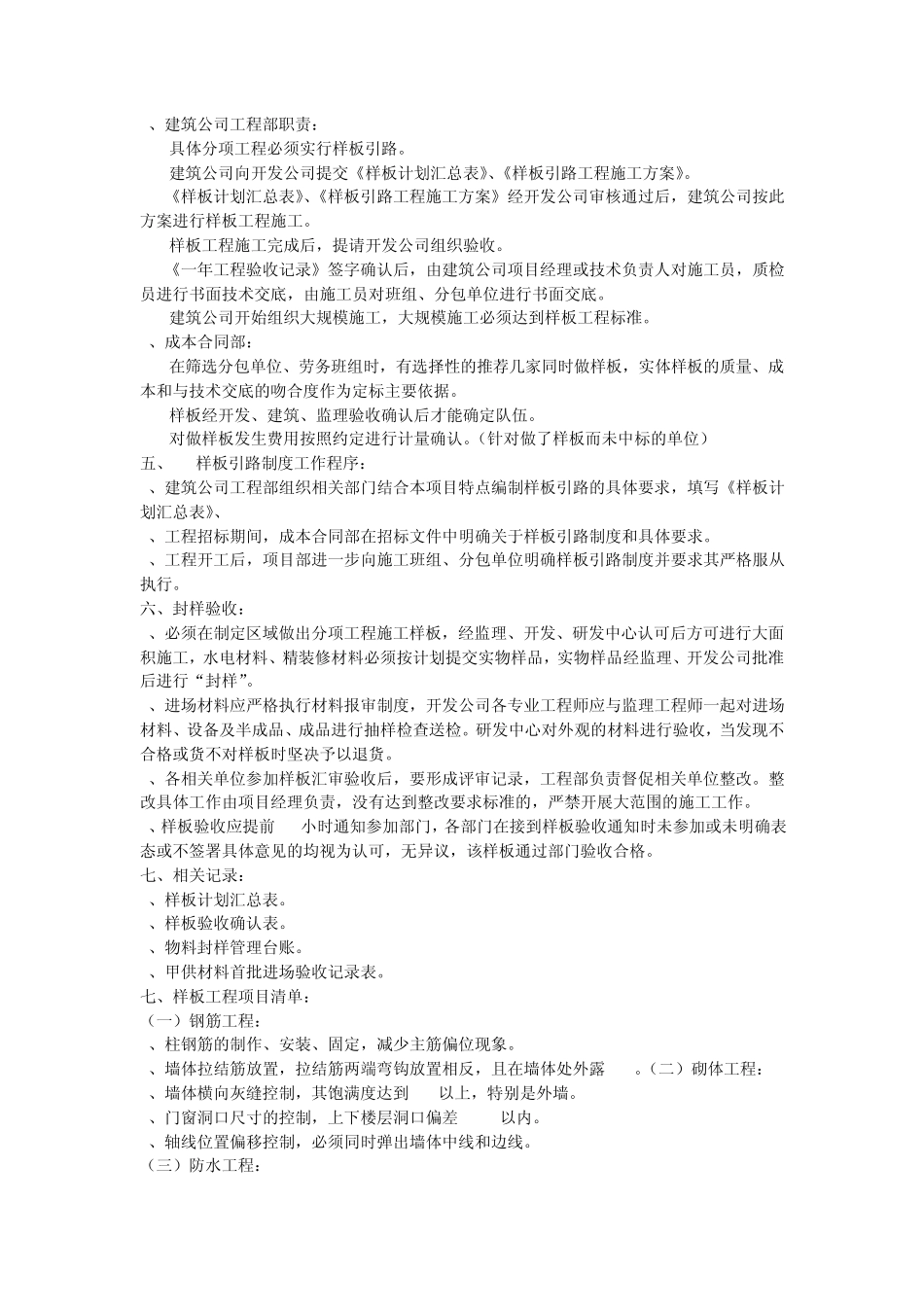

三、必须实行样板引路的分项工程与主要控制节点: 1、砌筑工程 2、抹灰工程 3、地面工程 4、外墙保温 5、门窗安装 6、厨卫防水 7、屋面防水 8、坡屋面瓦 9、室内刮腻子白 10、空调挑板 11、百叶、栏杆 12、水电安装(建筑公司承担部分) 四、样板引路制度职责: 1、建筑公司技术质量部: 1
1编制样板引路的具体要求,负责样板引路工作的具体落实,对样板引路工作进行全面控制
2组织召开工程会议,对劳务各班组、分包单位进行管理办法交底
3负责对使用的材料设备与新报审及封库进行对比和核定
4组织样板工程预验收工作,达到交付标准才申请对样板进行验收
2、研发中心: 2
1参与样板引路的具体要求和落实
2参与涉及外观效果的甲供材料的首批进场和施工样板的确认和验收
3、集团工程技术部: 3
1对样板引路进行技术支持、管理实施
2确认样板是否满足集团要求
3制定样板的具体技术标准、工艺工法和验收要求,必要时辅以照片、影像资料等
4推动样板引路工程的全面开展
4、开发公司职责: 4
1组织工程参建各方学习样板引路管理办法,明确甲方及管理要求,推动样板引路工作全面开展

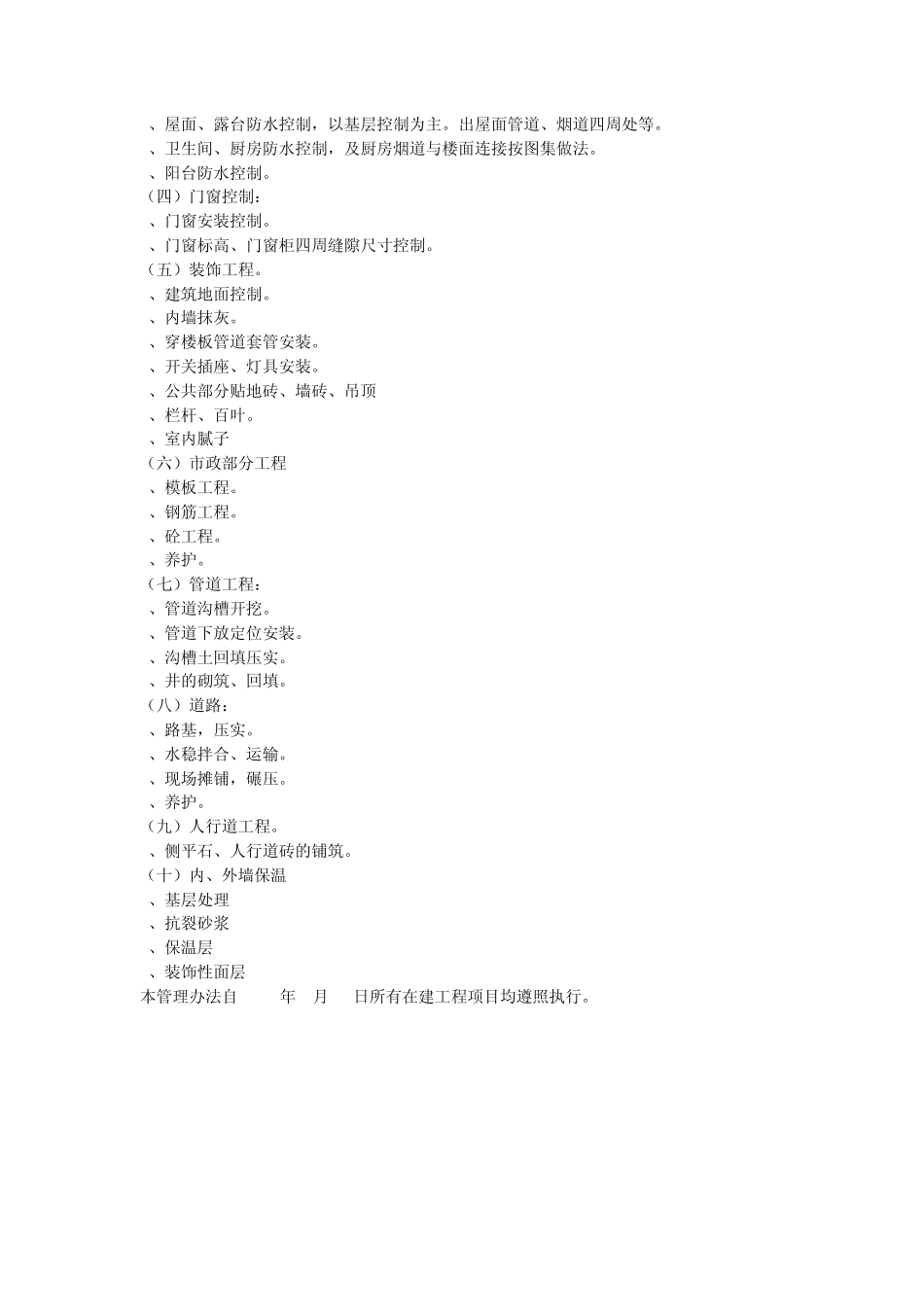

2对样板工程施工过程中进行质量及进度控制,监督、审核建筑公司报的《样板计划汇总表》、
