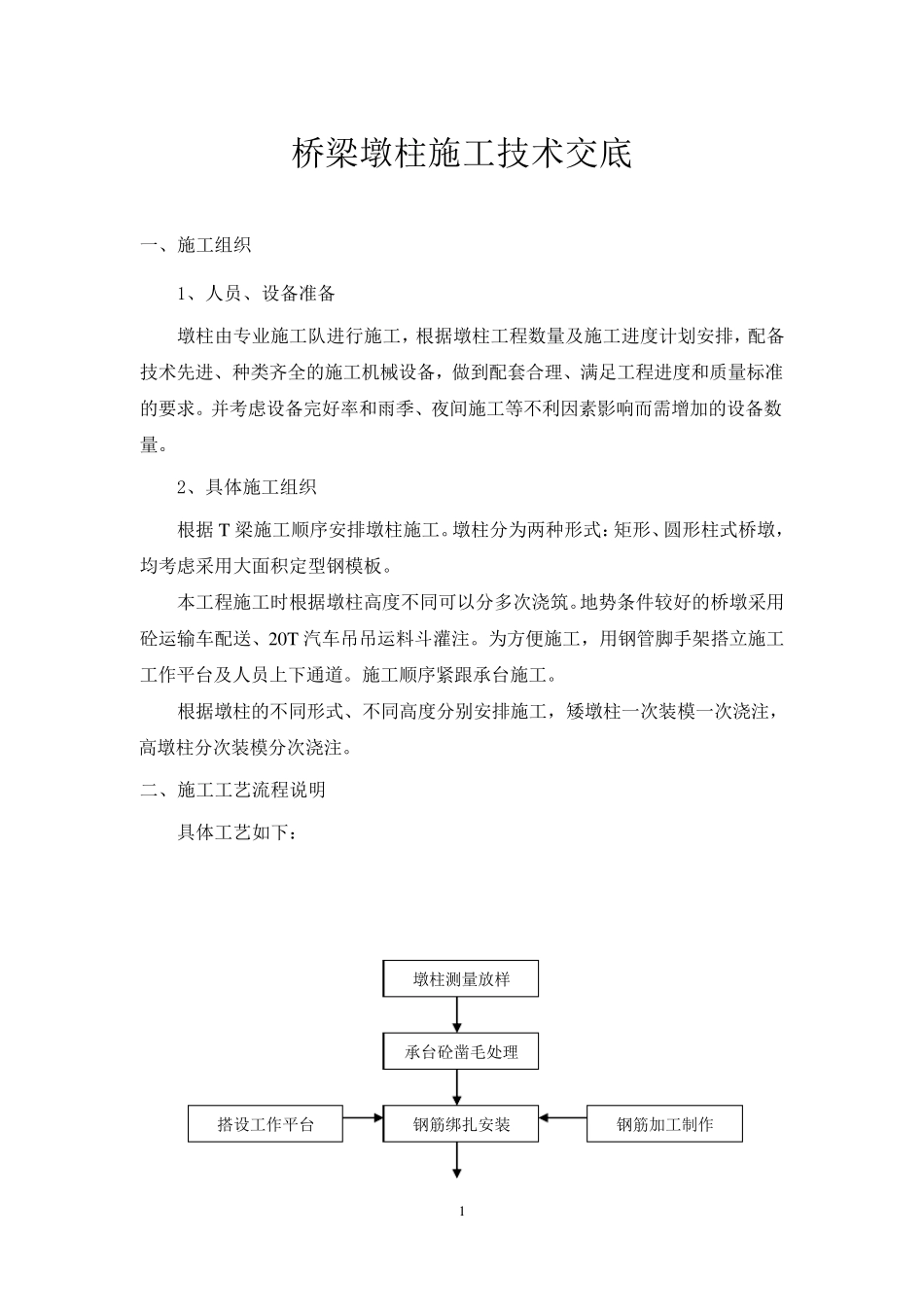

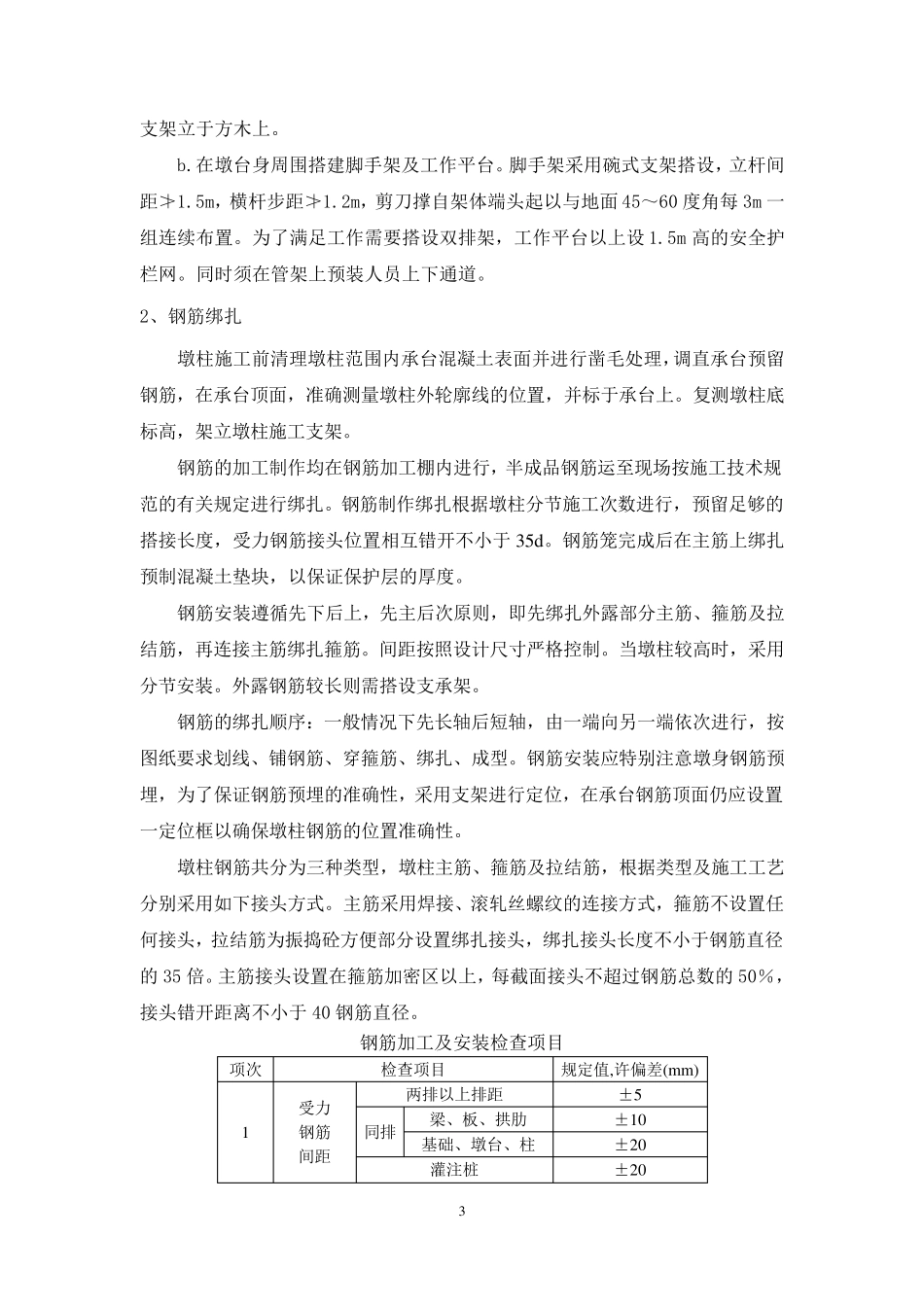

1 桥梁墩柱施工技术交底 一、施工组织 1、人员、设备准备 墩柱由专业施工队进行施工,根据墩柱工程数量及施工进度计划安排,配备技术先进、种类齐全的施工机械设备,做到配套合理、满足工程进度和质量标准的要求。并考虑设备完好率和雨季、夜间施工等不利因素影响而需增加的设备数量。 2、具体施工组织 根据 T 梁施工顺序安排墩柱施工。墩柱分为两种形式:矩形、圆形柱式桥墩,均考虑采用大面积定型钢模板。 本工程施工时根据墩柱高度不同可以分多次浇筑。地势条件较好的桥墩采用砼运输车配送、20T 汽车吊吊运料斗灌注。为方便施工,用钢管脚手架搭立施工工作平台及人员上下通道。施工顺序紧跟承台施工。 根据墩柱的不同形式、不同高度分别安排施工,矮墩柱一次装模一次浇注,高墩柱分次装模分次浇注。 二、施工工艺流程说明 具体工艺如下: 墩柱测量放样 搭设工作平台 钢筋绑 扎 安装 钢筋加工制 作 承台砼凿 毛 处 理 2 图 : 矩 形 及 圆 形 柱 式 桥 墩 柱 施 工 工 艺 流 程 图 三 、 具 体 施 工 方 案 ( 一 ) 施 工 准 备 工 作 工 程 技 术 人 员 对 施 工 图 纸 进 行 复 核 计 算 ( 包 括 墩 柱 中 心 桩 位 、 高 程 和 坐 标 )。经 审 核 无 误 后 才 进 行 现 场 施 工 。 墩 柱 施 工 场 地 的 四 周 应 平 整 压 实 , 合 理 堆 放 材 料 和 机 具 , 确 保 大 型 起 重 、 砼泵 车 及 运 输 机 械 的 停 放 。 墩 柱 施 工 前 清 理 墩 柱 范 围 内 承 台 混 凝 土 表 面 并 进 行 凿 毛处 理 , 调 直 承 台 预 留 钢 筋 。 利 用 全 站 仪 准 确 定 出 墩 柱 的 中 心 标 高 、 中 轴 线 、 四 周 边 线 及 支 立 模 板 边 线 ,并 加 防 护 桩 以 备 墩 柱 中 心 复 位 用 。 根据测出 的 墩 周 线 , 复 测墩 柱 底标 高 , 采用 高标 号砂浆在墩 柱 外边 线 抹带并 利 用 水平 尺找平 , 使带高 一 致, 以 利 支 模 。 ( 二) 矩 形 及 圆 形 柱 式 桥 墩 施 工 1、 支 架及 工 作 平 台 a.支 架采用 钢 支 架, 为了使支 架立 于稳固可靠的 地 基上, 防 止不均匀沉陷造成梁体 开裂, 因此支 架地...
