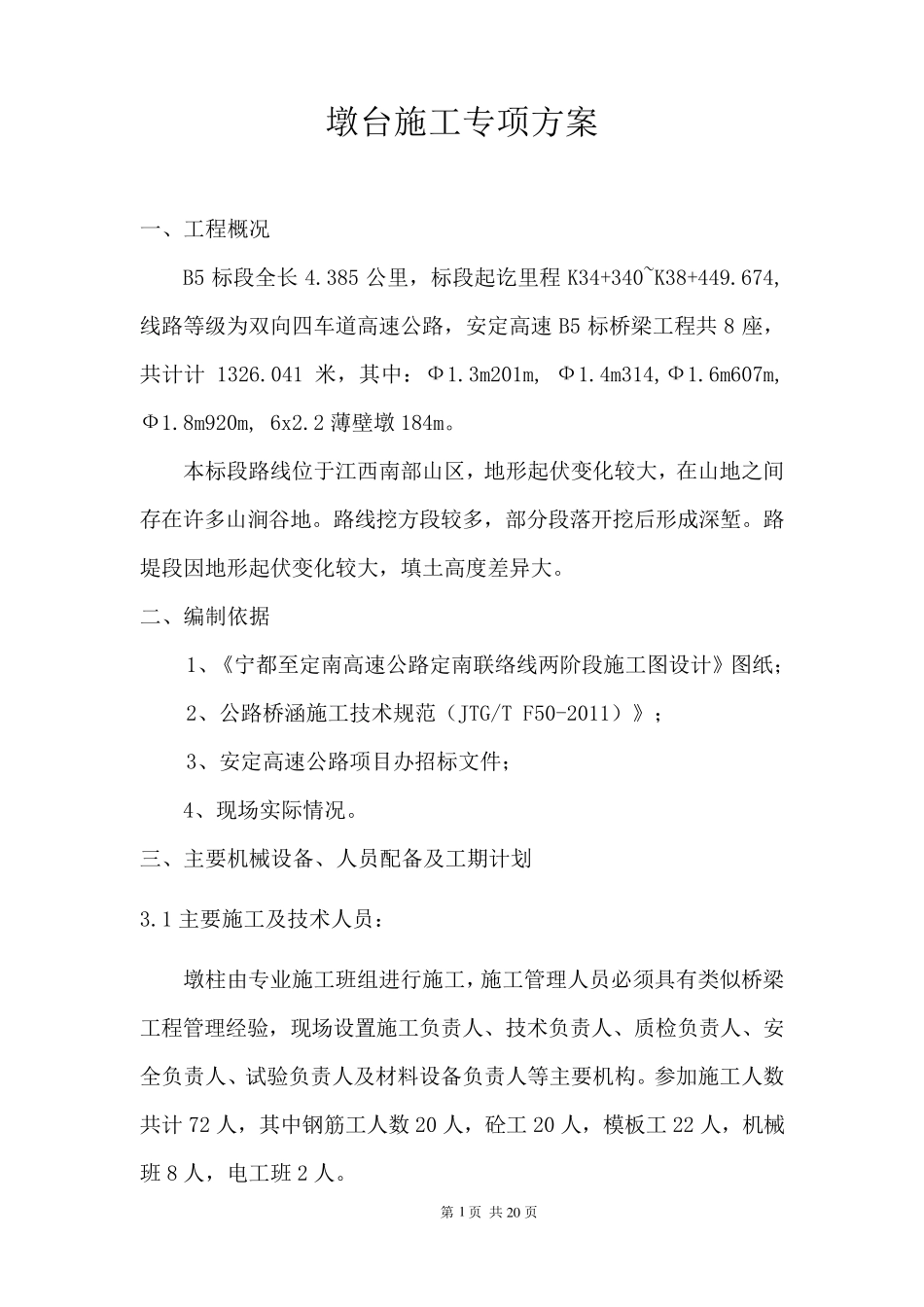

第 页 共2 0 页 1 墩台施工专项方案 一、工程概况 B5 标段全长4
385 公里,标段起讫里程K34+340~K38+449
674,线路等级为双向四车道高速公路,安定高速B5 标桥梁工程共8 座,共计计1326
041 米,其中:Ф1
3m201m, Ф1
4m314,Ф1
6m607m,Ф1
8m920m, 6x2
2 薄壁墩184m
本标段路线位于江西南部山区,地形起伏变化较大,在山地之间存在许多山涧谷地
路线挖方段较多,部分段落开挖后形成深堑
路堤段因地形起伏变化较大,填土高度差异大
二、编制依据 1、《宁都至定南高速公路定南联络线两阶段施工图设计》图纸; 2、公路桥涵施工技术规范(JTG/T F50-2011)》; 3、安定高速公路项目办招标文件; 4、现场实际情况
三、主要机械设备、人员配备及工期计划 3
1 主要施工及技术人员: 墩柱由专业施工班组进行施工,施工管理人员必须具有类似桥梁工程管理经验,现场设置施工负责人、技术负责人、质检负责人、安全负责人、试验负责人及材 料 设备负责人等主要机构
参 加 施工人数共计72 人,其中钢 筋 工人数 20 人,砼 工20 人,模 板 工22 人,机械班8 人,电 工班2 人
第 页 共2 0 页 2 3

2 设备材料准备情况 根据墩柱工程数量及施工进度计划安排,配备技术先进、种类齐全的施工机械设备,做到配套合理、满足工程进度和质量标准的要求

并考虑设备完好率和雨季、夜间施工等不利因素影响而需增加的设备数量, 设备进场情况详见后附表:《墩柱施工主要机械设备表》
主要材料质量控制施工中将严格自购材料的质量,制定自购材料质量保证措施,把好材料采购关,强化材料检验
材料进入施工现场前,将进行严格的自检工作,并经监理工程师确认合格后方可投入使用
本分项工程墩柱主体采用 C35,薄壁墩采用 C40 砼
