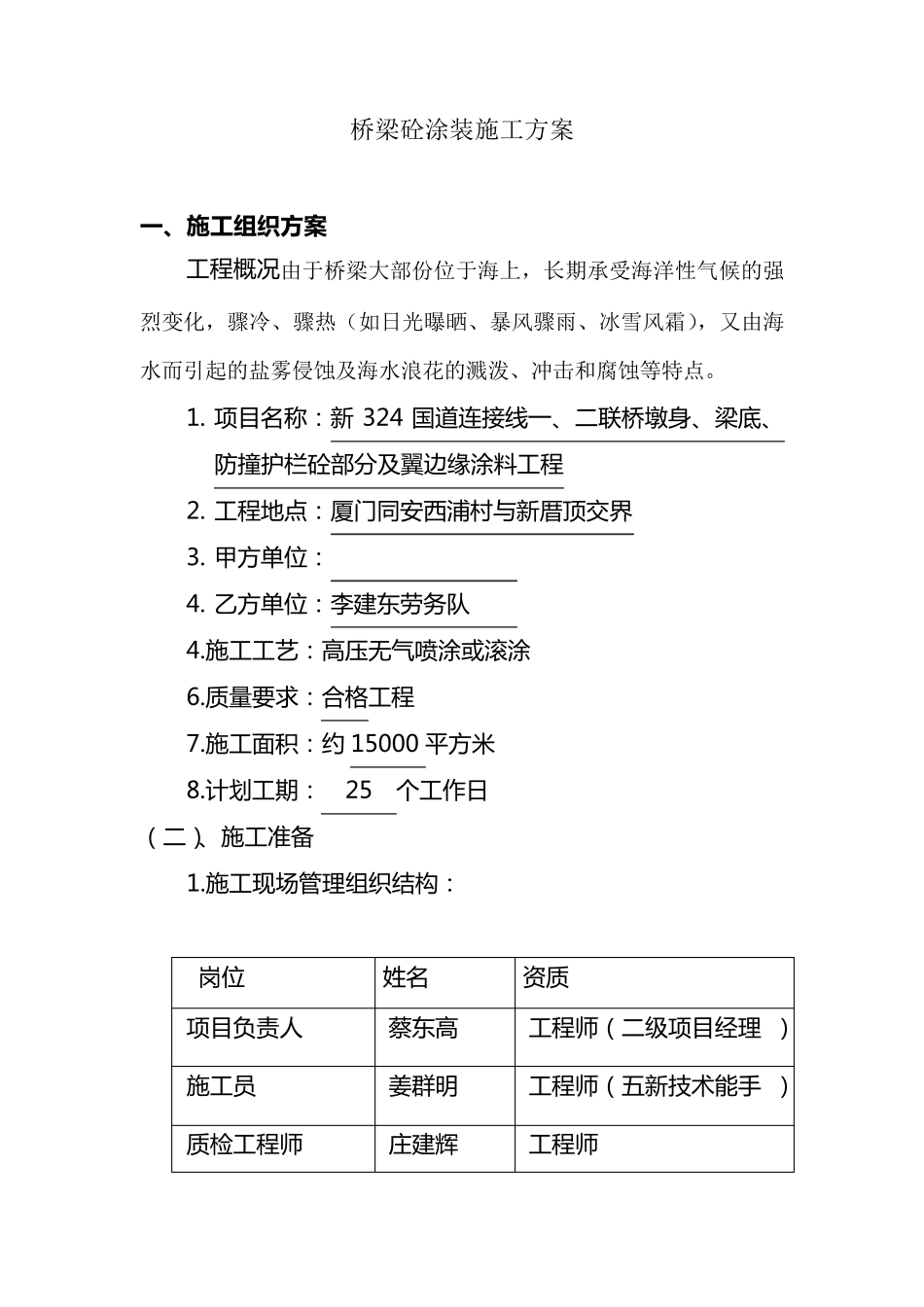

桥梁砼涂装施工方案 一 、施工组织方案 工 程 概 况 由于桥梁大部份位于海上,长期承受海洋性气候的强烈变化,骤冷、骤热(如日光曝晒、暴风骤雨、冰雪风霜),又由海水而引起的盐雾侵蚀及海水浪花的溅泼、冲击和腐蚀等特点
项 目 名 称 : 新324 国 道 连 接 线 一 、二联桥墩身、梁底、防撞护栏砼部分及翼边缘涂料工 程 2
工 程 地点: 厦门同安西浦村与新 厝顶交界 3
甲方单位: 4
乙方单位: 李建东劳务队 4
施工 工 艺: 高压无气喷涂或滚涂 6
质量要求: 合格工 程 7
施工 面积: 约 15000 平方米 8
计划工 期: 25 个工 作日 (二)、施工 准备 1

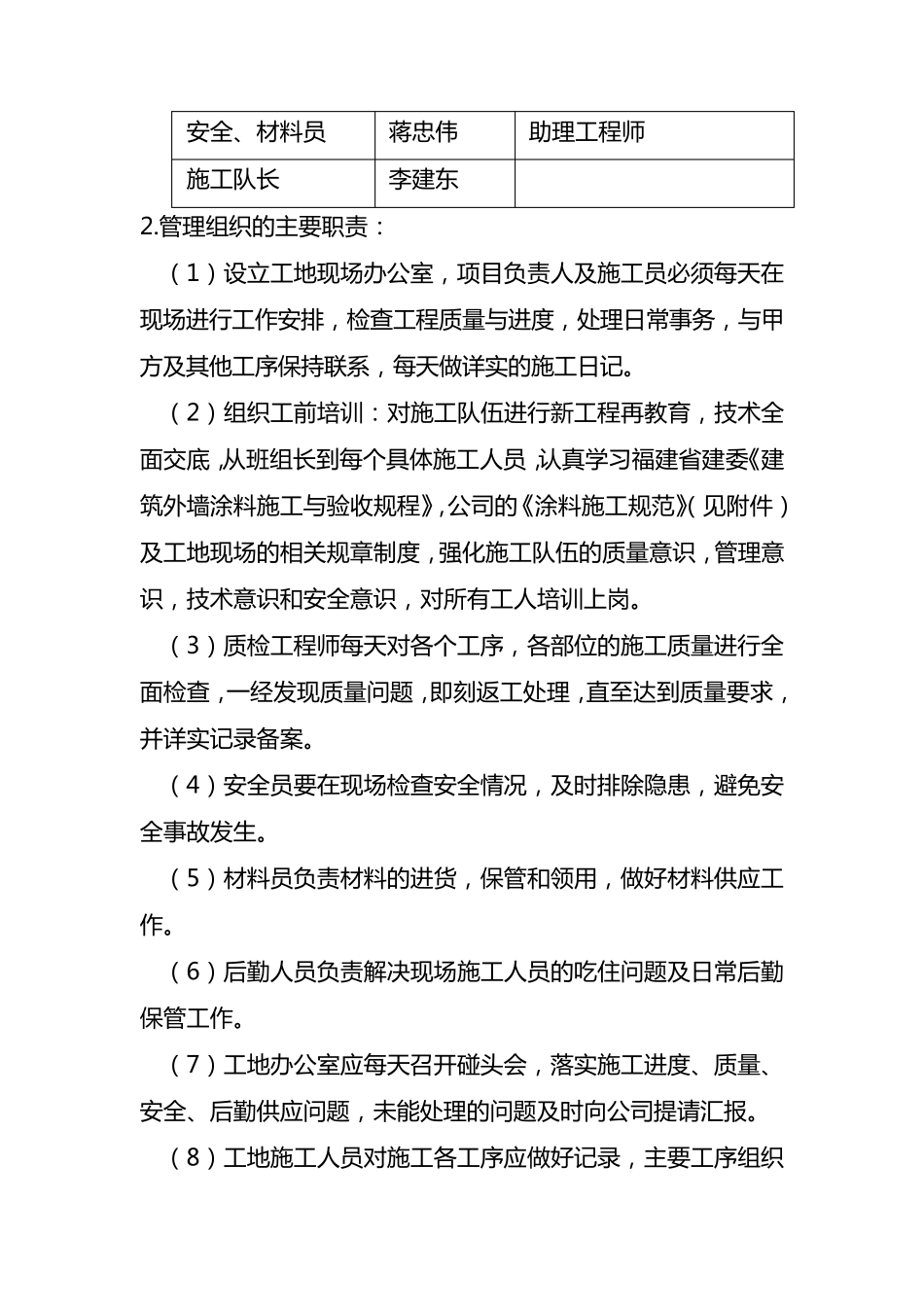

施工 现场管理组织结构: 岗位 姓名 资质 项 目 负责人 蔡东高 工 程 师(二级项 目 经理 ) 施工 员 姜群明 工 程 师(五新 技术能手 ) 质检工 程 师 庄建辉 工 程 师 安 全 、材料员 蒋忠伟 助理工程师 施工队长 李建东 2
管理组织的主要职责: (1)设立工地现场办公室,项目负责人及施工员必须每天在现场进行工作安 排,检查工程质量与进度,处理日常事务,与甲方及其他工序保持联系,每天做详实的施工日记
(2)组织工前培训:对施工队伍进行新工程再教育,技术全面交底,从班组长到每个具体施工人员,认真学习福建省建委《建筑外墙涂料施工与验收规程》,公司的《涂料施工规范》(见附件)及工地现场的相关规章制度,强化施工队伍的质量意识,管理意识,技术意识和 安 全 意识,对所 有 工人培训上 岗
(3)质检工程师每天对各 个工序,各 部 位 的施工质量进行全面检查,一 经 发 现质量问 题 ,即 刻 返 工处理,直 至 达 到质量要求 ,并 详实记录 备 案

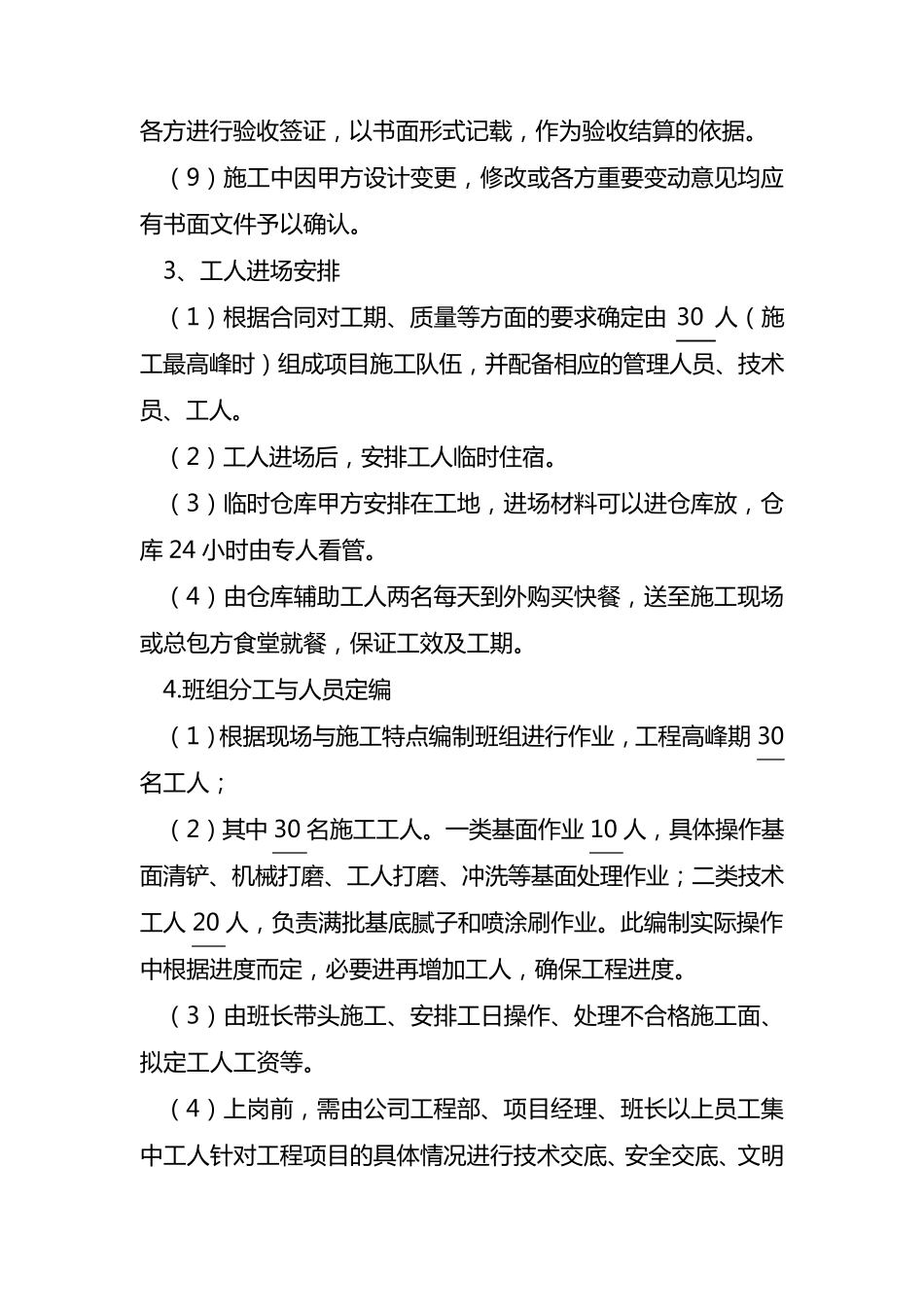

(4)安 全 员要在现场检查安 全 情 况 ,及时 排除 隐 患 ,避 免 安全 事故 发 生
