顶 升 施 工 工 法 * * ***** 编 制 单 位 : 长 春 南 环 项 目 编 制 时 间 : 2011 年 10 月 4 日 顶升施工工法 1 前言 我国公路建设发展迅速,我国公路建设,尤其是高速公路的大规模建设经历了十多年来的发展已取得了显著的成绩,目前有的高速公路已进入大、中修期
每年都有相当数量桥梁需要维修
随着桥梁的使用,部分桥梁的支座已经老化或损坏,需要更换;随着现代交通要求,部分桥梁的桥下净空已不满足通行要求,需要加高
整体抬升是一种即经济又快捷的施工方式,现根据长春至四平高速长春至半截沟段改建工程 0 2 合同段施工过程总结出桥梁顶升施工工法

2 工法特点 2
1 对桥梁更换支座及抬升是一种即方便又快捷的施工方法
2 节约资源、降低成本,具有显著的经济、社会和环境效益
3 适用范围 本工法适用于桥梁整体加高及更换支座
4 工艺原理 采用同步顶升,循环顶升,直至顶升高度达到要求
种植钢筋,回落梁体
利用原桥桥台 作 为 支撑
5 施工工艺流 程及操 作 要点 5
1 施工工艺流 程 本工法工艺流 程见 图
顶升准 备 是 否 种植钢筋、安 装 垫 块 及支座 顶升高度达到要求 梁体循环顶升 回落梁体 支架搭设 千斤顶 选择 千斤顶安装 顶升系统安装 5
2 操作要点 5
1 顶升准备 (1)背墙及连续凿除 在顶升前凿除背墙及梁与背墙之间的填充物,保证梁与背墙不在连续
多孔的两孔间的梁不在连续

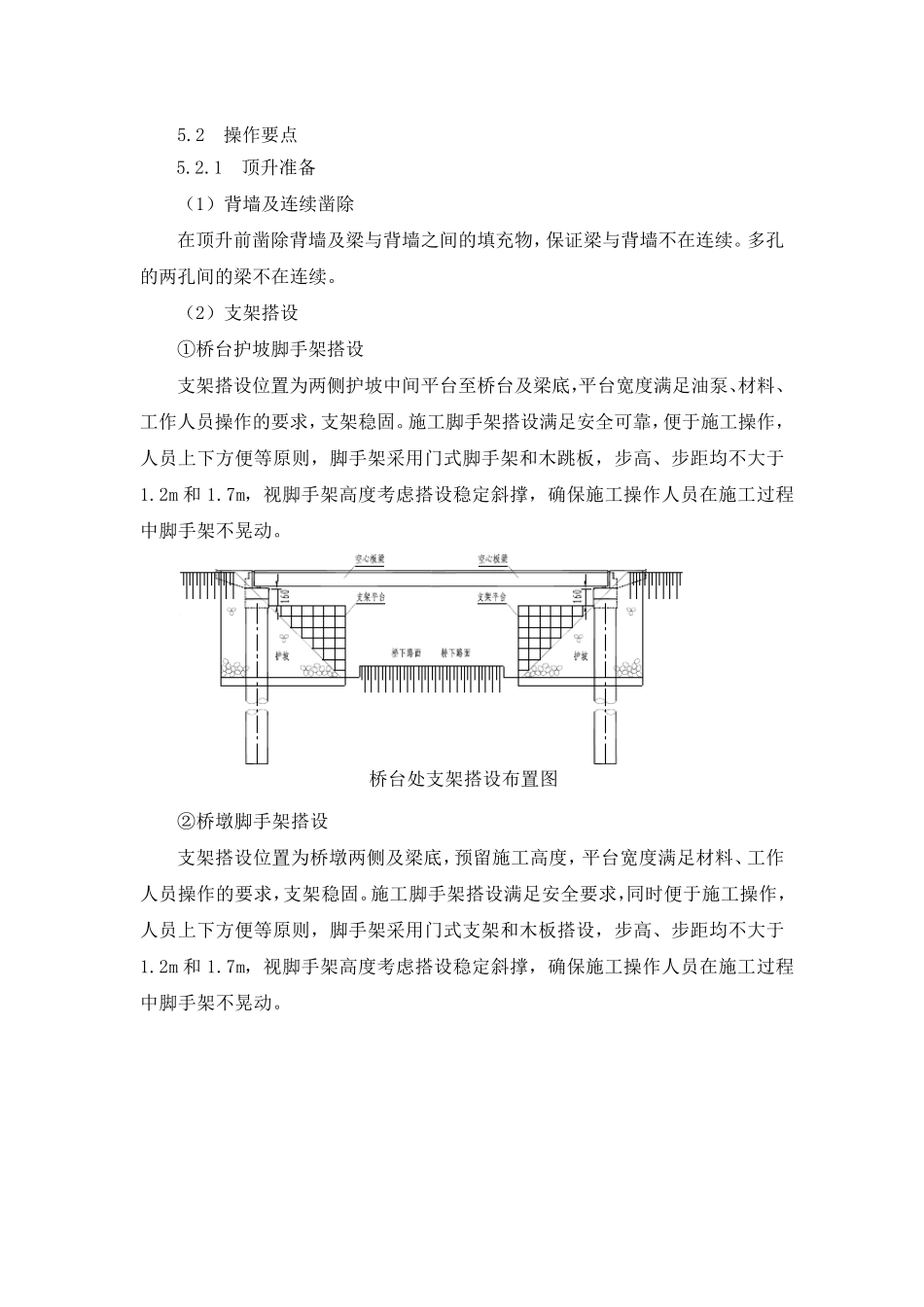

(2)支架搭设 ①桥台护坡脚手架搭设 支架搭设位置为两侧护坡中间平台至桥台及梁底,平台宽度满足油泵、材料、工作人员操作的要求,支架稳固
施工脚手架搭设满足安全可靠,便于施工操作,人员上下方便等原则,脚手架采用门式脚手架和木跳板,步高、步距均不大于1
2m 和 1
7m,视脚手架高度考虑搭设稳定斜撑,确保施工操作人员在施工过程中脚
