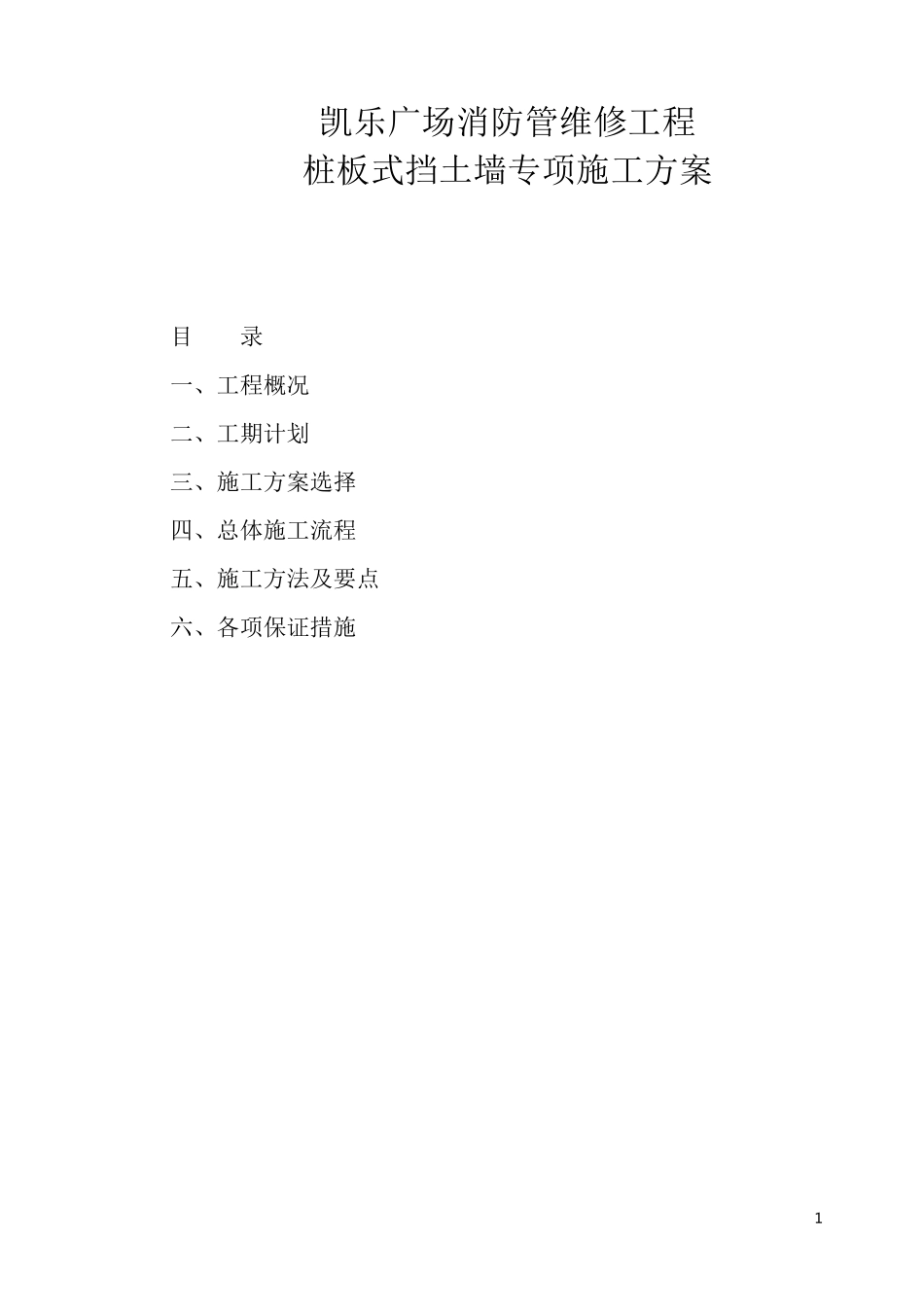

1 凯乐广场消防管维修工程 桩板式挡土墙专项施工方案 目 录 一、工程概况 二、工期计划 三、施工方案选择 四、总体施工流程 五、施工方法及要点 六、各项保证措施 2 桩板式挡土墙施工方案 一、工程概况 深坑抗滑桩板挡墙里程为:全长70m 挡墙基础为挖孔桩,桩截面尺寸¢1000,桩中间距2

5m,平均桩长8m,其中土层段8m;挡土板为矩形,高8m,厚0
所有结构均采用现浇C30 钢筋砼
其主要工程量如下: 挡土桩 土方开挖 M3 石方开挖 m3 C30 砼 m3 HRB335 钢筋 kg 挡土板 C30 砼 m3 HRB335 钢筋 kg 冠梁 C30 砼 m3 HRB335 钢筋 kg Φ50 排水孔 m 砂卵石反滤层 m3 挡板与反滤层间滤水性土工布 m2 微膨胀抗裂剂 kg 二、计划安排 (一)工期安排 根据整个项目的总体安排,本分部工程计划 40 个工作日来完成,主要工序安排如下
1、施工准备 为加快施工进度,本分部工程施工准备工作与整个工程项目的前期准备工作同步进行,不占用本项目的有效工作日
主要工作内容有:测量放样、工作平台整平、设备、人员、材料进场准备等
2、桩井开挖 采用人工开挖,平行作业
土层及破碎岩层采用钢筋砼护壁支护开挖,其它岩层采用无支护开挖
根据我司施工经验,桩井开挖日进深:土层1
按此计算本项目桩井开挖工期:7 天,计划安排 10 天
3、绑扎钢筋 计划 10 天
4、砼浇筑 计划 10 天
5、挡土板及地面以上桩、冠梁钢筋绑扎 计划 6 天

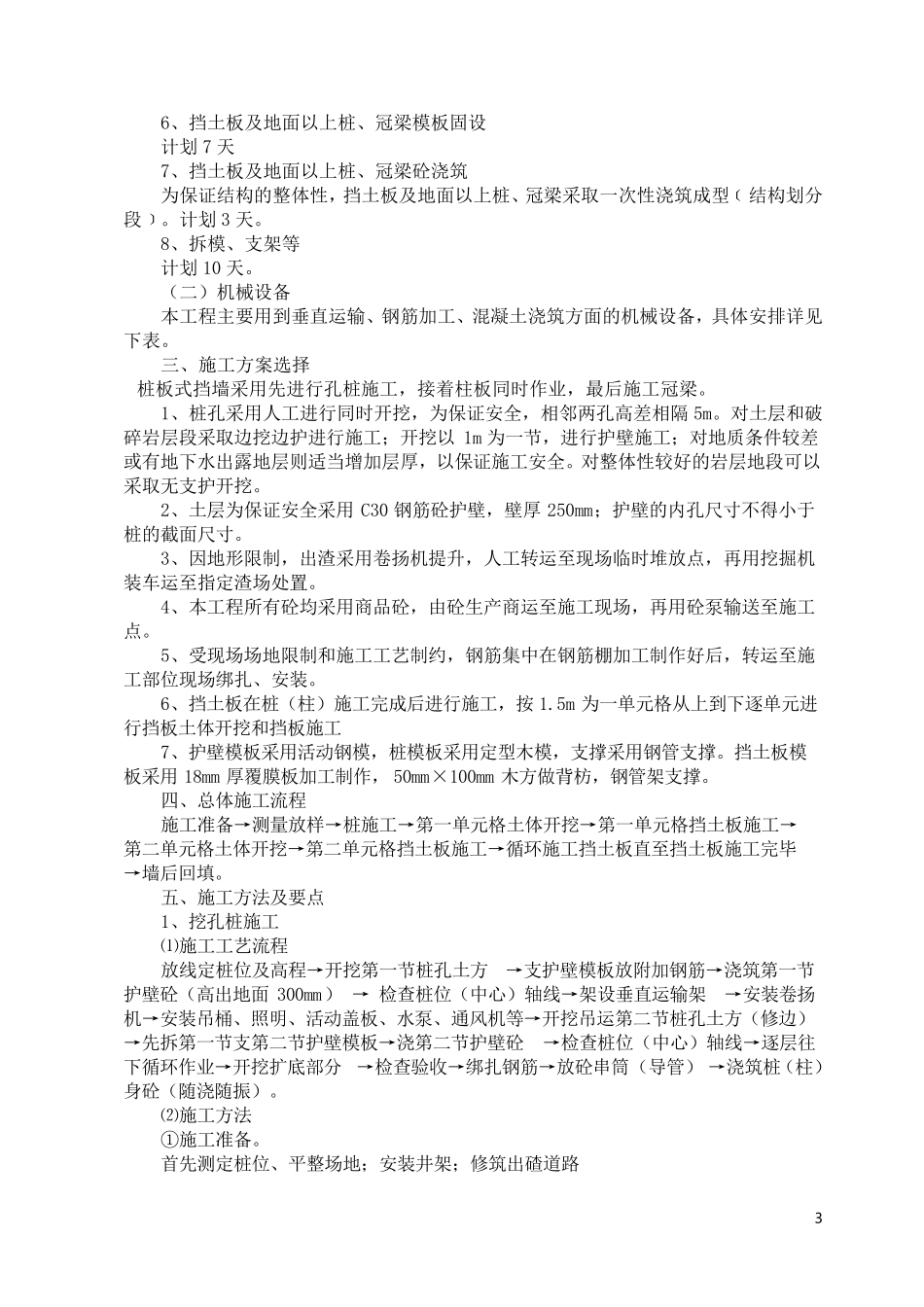

3 6、 挡 土 板 及 地 面 以 上 桩 、 冠 梁 模 板 固 设 计 划 7 天 7、 挡 土 板 及 地 面 以 上 桩 、 冠 梁 砼 浇 筑 为 保 证 结 构 的 整 体 性 , 挡 土 板 及 地 面 以 上 桩 、 冠 梁 采 取 一 次 性 浇 筑 成 型 ﹝
