新建贵阳至广州铁路GGTJ-5标段三江制梁场 关键质量控制点控制程序 中交第二公路工程局有限公司 - 1 - 三江制梁场 关键质量控制点控制程序 1
三江制梁场预制组合箱梁各工序包括:模板制作及验收;安装底模及外模;底模清理、测量底模反拱、平整度、支座板安装;进场原材料试验检验;钢筋制作、抽拔管定位绑扎;吊装梁体底腹板钢筋骨架;安装箱梁内模板;安装箱梁端模板;吊装梁体顶板钢筋骨架,调整;浇筑混凝土;洒水覆盖养护;抽拔橡胶管;拆除端模,松开内模,预应力原材料制作与安装,预张拉;预应力初张拉;移梁、自然养护;预应力终张拉;孔道压浆;封锚及养护;产品检验;成品入库;产品出场等
根据三江制梁场生产实际情况,按照各工序的生产特点编写其生产工艺细则、作业指导书或技术交底,特别对关键工序编制详细的施工技术方案
我场确定以下工序为关键控制工序: (1)混凝土浇筑; (2)预应力预张拉及初张拉; (3)预应力终张拉; (4)预应力孔道压浆
组合箱梁关键工序施工必须由调度室下达调度通知单,经现场监理工程师签认后方可施工
其它工序由现场工程师验收合格后,向质检工程师报验,质检工程师验收合格后,向现场监理工程师报验
混凝土工程质量控制点操作控制程序 2
目的 对混凝土施工过程进行有效控制,以确保混凝土的质量符合产品企业标准及有关规范要求
适用范围 适用于我场的后张法预应力混凝土组合箱梁的混凝土施工
质量控制点 新建贵阳至广州铁路 GGTJ-5标段三江制梁场 关键质量控制点控制程序 中交第二公路工程局有限公司 - 2 - 原材料、配合比选定(含耐久性指标)、浇注梁体砼(拌和物性能、拌合物坍落度、混凝土拌和物入模温度及含气量、混凝土振捣及抹面、混凝土养生、混凝土修补)
职责及程序 2

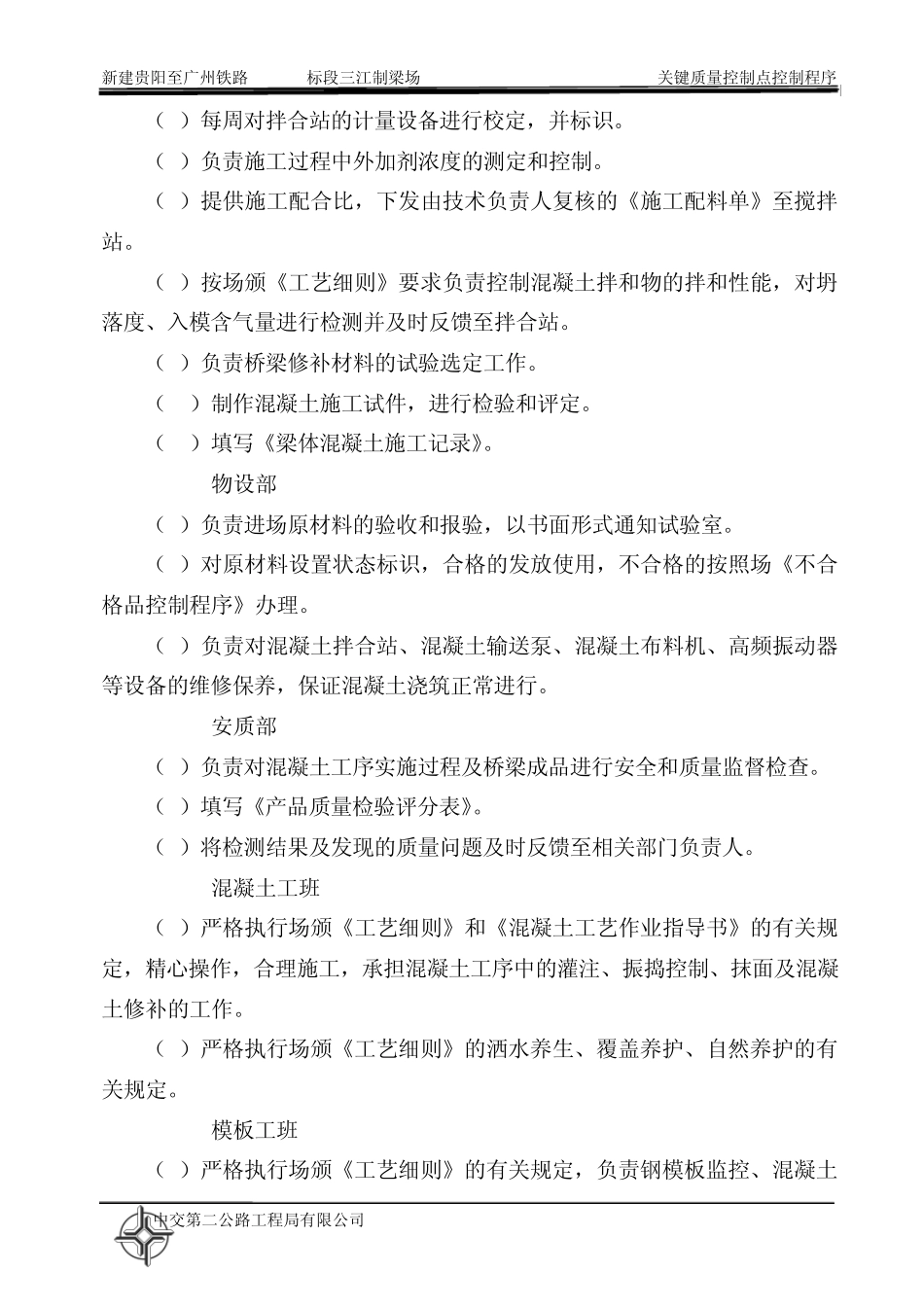

工程部 (1)负责编写、下发《混凝土
