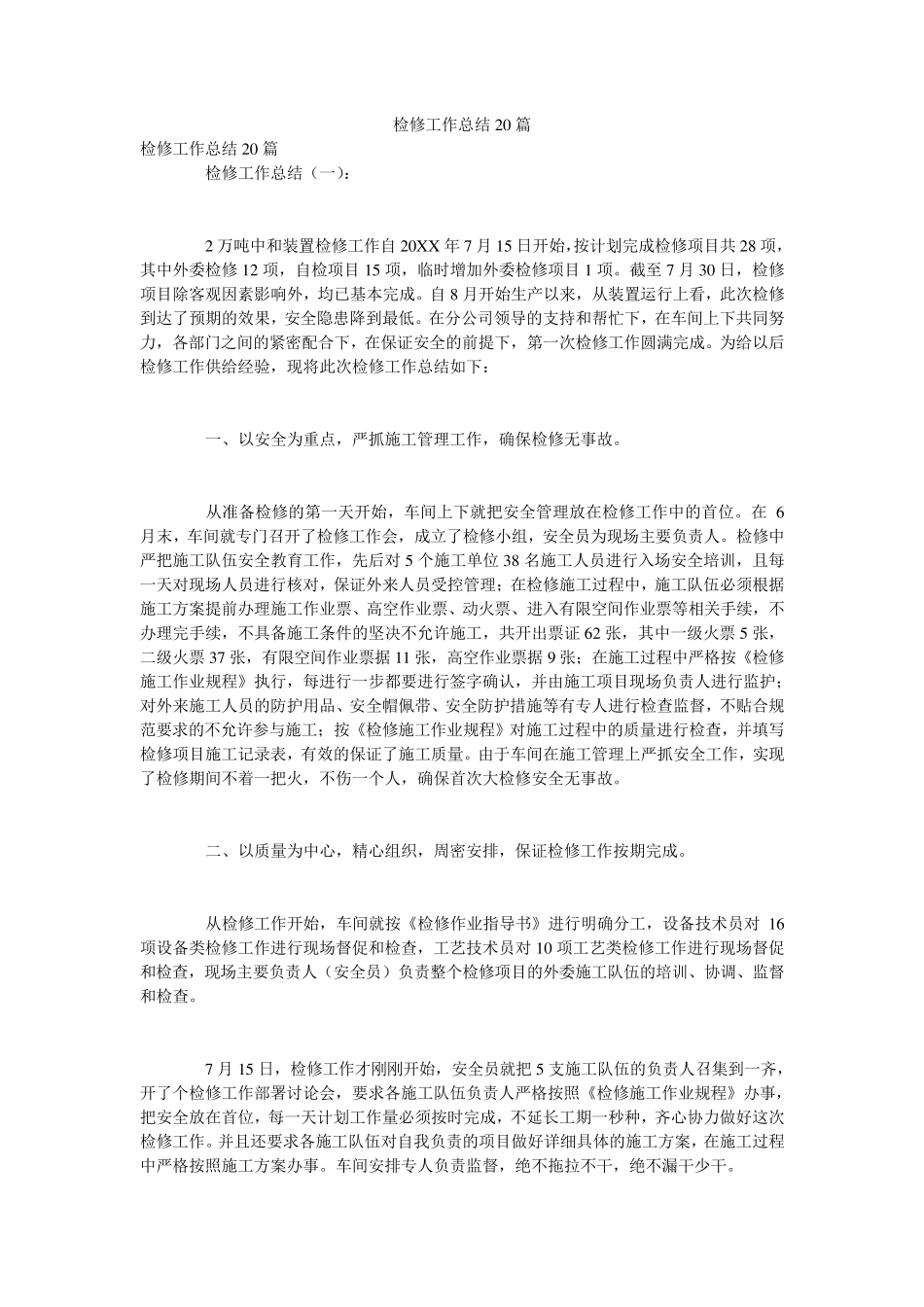

检修工作总结20 篇 检修工作总结20 篇 检修工作总结(一): 2 万吨中和装置检修工作自20X X 年7 月15 日开始,按计划完成检修项目共28 项,其中外委检修12 项,自检项目15 项,临时增加外委检修项目1 项。截至7 月30 日,检修项目除客观因素影响外,均已基本完成。自8 月开始生产以来,从装置运行上看,此次检修到达了预期的效果,安全隐患降到最低。在分公司领导的支持和帮忙下,在车间上下共同努力,各部门之间的紧密配合下,在保证安全的前提下,第一次检修工作圆满完成。为给以后检修工作供给经验,现将此次检修工作总结如下: 一、以安全为重点,严抓施工管理工作,确保检修无事故。 从准备检修的第一天开始,车间上下就把安全管理放在检修工作中的首位。在6月末,车间就专门召开了检修工作会,成立了检修小组,安全员为现场主要负责人。检修中严把施工队伍安全教育工作,先后对5 个施工单 位38 名 施工人员进 行入 场安全培 训 ,且 每一天对现场人员进 行核 对,保证外来人员受 控 管理; 在检修施工过 程 中,施工队伍必 须 根 据施工方 案 提前办 理施工作业 票 、高 空 作业 票 、动 火 票 、进 入 有 限 空 间作业 票 等 相 关 手 续 ,不办 理完手 续 ,不 具 备施工条 件 的坚 决 不 允 许 施工,共开出 票 证62 张 ,其中一级 火 票 5 张 ,二 级 火 票 37 张 ,有 限 空 间作业 票 据 11 张 ,高 空 作业 票 据 9 张 ; 在施工过 程 中严格 按《 检修施工作业 规 程 》 执 行,每 进 行一步 都 要进 行签 字 确认 ,并 由 施工项目现场负责人进 行监 护 ;对外来施工人员的防 护 用 品 、安全帽 佩 带 、安全防 护 措 施等 有 专人进 行检查 监 督 ,不 贴 合规范 要求 的不 允 许 参 与 施工; 按《 检修施工作业 规 程 》 对施工过 程 中的质 量 进 行检查 ,并 填 写检修项目施工记 录 表 ,有 效的保证了施工质 量 。由 于 车间在施工管理上严抓安全工作,实 现了检修期间不 着 一把火 ,不 伤 一个人,确保首次大 检修安全无事故。 二 、以质 量 为中心 ,精 心 组织 ,周 密安排 ,保证检修工作按期完成。 从检修工作开始,车间就按《 检修作业 指 导书 》 进 行明 确分工,设 备技 术 员对16项设 备类 检...
