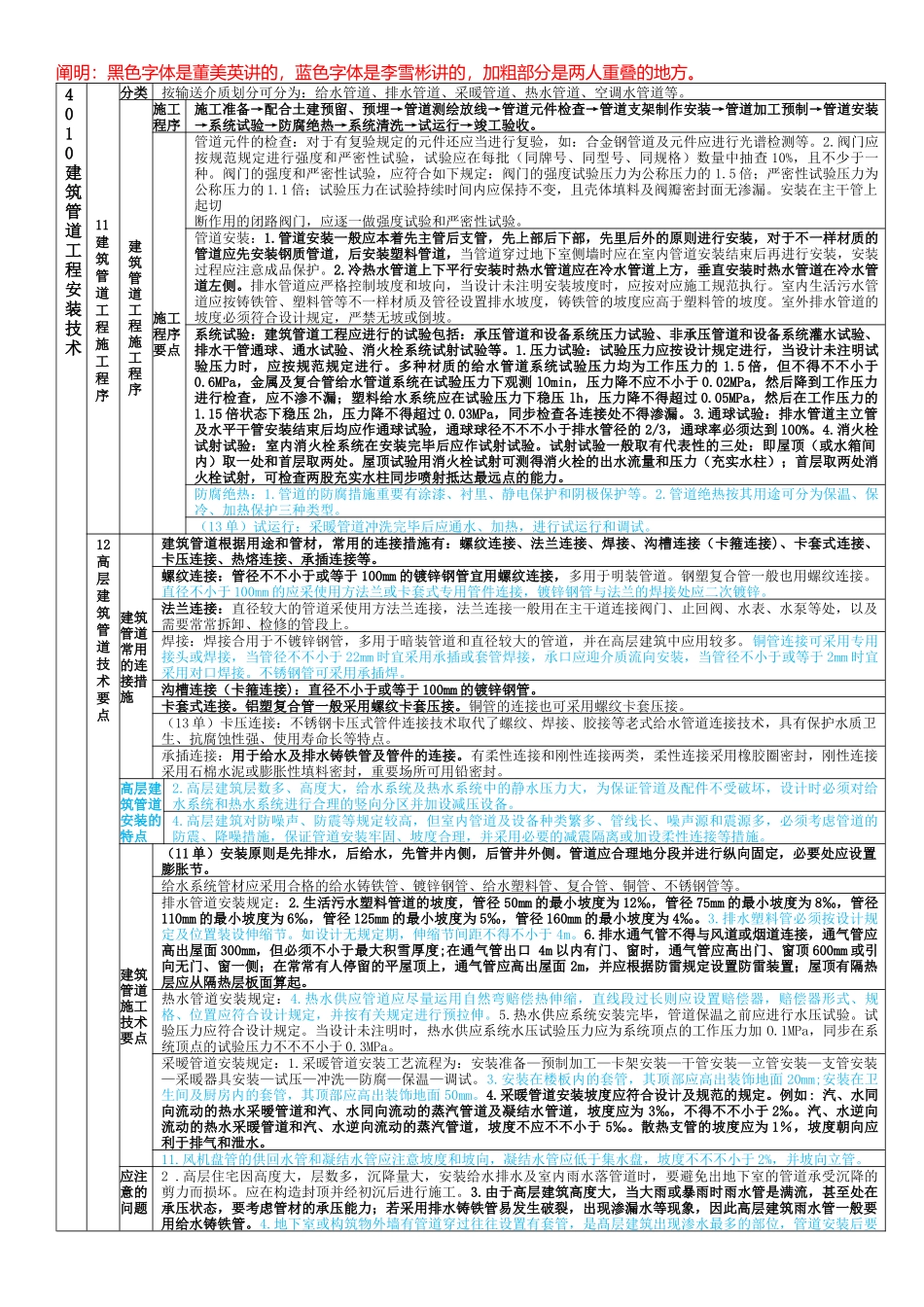

阐明:黑色字体是董美英讲的,蓝色字体是李雪彬讲的,加粗部分是两人重叠的地方。4010建筑管道工程安装技术11建筑管道工程施工程序分类按输送介质划分可分为:给水管道、排水管道、采暖管道、热水管道、空调水管道等。建筑管道工程施工程序施工程序施工准备→配合土建预留、预埋→管道测绘放线→管道元件检查→管道支架制作安装→管道加工预制→管道安装→系统试验→防腐绝热→系统清洗→试运行→竣工验收。施工程序要点管道元件的检查:对于有复验规定的元件还应当进行复验,如:合金钢管道及元件应进行光谱检测等。2.阀门应按规范规定进行强度和严密性试验,试验应在每批(同牌号、同型号、同规格)数量中抽查 10%,且不少于一种。阀门的强度和严密性试验,应符合如下规定:阀门的强度试验压力为公称压力的 1.5 倍;严密性试验压力为公称压力的 1.1 倍;试验压力在试验持续时间内应保持不变,且壳体填料及阀瓣密封面无渗漏。安装在主干管上起切断作用的闭路阀门,应逐一做强度试验和严密性试验。管道安装:1.管道安装一般应本着先主管后支管,先上部后下部,先里后外的原则进行安装,对于不一样材质的管道应先安装钢质管道,后安装塑料管道,当管道穿过地下室侧墙时应在室内管道安装结束后再进行安装,安装过程应注意成品保护。2.冷热水管道上下平行安装时热水管道应在冷水管道上方,垂直安装时热水管道在冷水管道左侧。排水管道应严格控制坡度和坡向,当设计未注明安装坡度时,应按对应施工规范执行。室内生活污水管道应按铸铁管、塑料管等不一样材质及管径设置排水坡度,铸铁管的坡度应高于塑料管的坡度。室外排水管道的坡度必须符合设计规定,严禁无坡或倒坡。系统试验:建筑管道工程应进行的试验包括:承压管道和设备系统压力试验、非承压管道和设备系统灌水试验、排水干管通球、通水试验、消火栓系统试射试验等。1.压力试验:试验压力应按设计规定进行,当设计未注明试验压力时,应按规范规定进行。多种材质的给水管道系统试验压力均为工作压力的 1.5 倍,但不得不不小于0.6MPa,金属及复合管给水管道系统在试验压力下观测 lOmin,压力降不应不小于 0.02MPa,然后降到工作压力进行检查,应不渗不漏;塑料给水系统应在试验压力下稳压 lh,压力降不得超过 0.05MPa,然后在工作压力的1.15 倍状态下稳压 2h,压力降不得超过 0.03MPa,同步检查各连接处不得渗漏。3.通球试验:排水管道主立管及水平干管安装结束后均应作通球试验,...
