- 1 - 安徽省凤阳中学新建校区工程 模 板 及 支 撑 体 系 技 术 交 底 发件人: 收件人: 江苏省第一建筑安装有限公司 二○一一年十一月一日 - 2 - 目 录 第一章 模板搭设 第二章 模板拆除 第三章 安全技术措施 第四章 附图 - 3 - 第一章 模板搭设 一、 材料规格及要求 本工程梁底板模板为50×100mm 木方配 15mm 厚的多层板,梁侧板、板模板采用 15mm 厚的多层板,多层板背面采用木骨架固定,扣件钢管支撑,钢管采用Φ48 ×2
具体支撑方式见计算书
模板及其支架必须保证足够的刚度、强度和稳定性,能够可靠的承受新浇筑混凝土的自重和侧压力及在施工过程中所产生的荷载

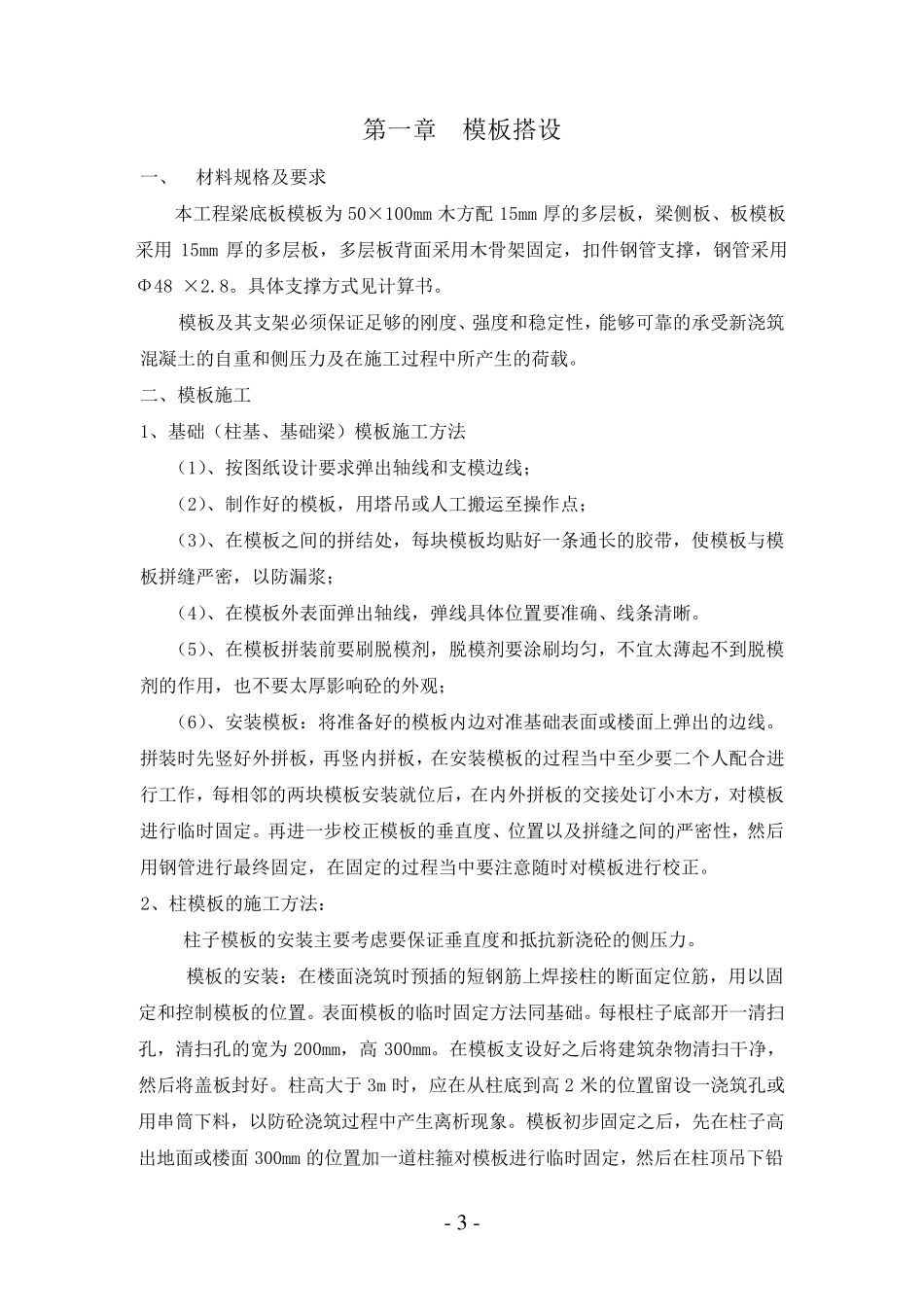

二、模板施工 1、基础(柱基、基础梁)模板施工方法 (1)、按图纸设计要求弹出轴线和支模边线; (2)、制作好的模板,用塔吊或人工搬运至操作点; (3)、在模板之间的拼结处,每块模板均贴好一条通长的胶带,使模板与模板拼缝严密,以防漏浆; (4)、在模板外表面弹出轴线,弹线具体位置要准确、线条清晰
(5)、在模板拼装前要刷脱模剂,脱模剂要涂刷均匀,不宜太薄 起 不到 脱模剂的作用,也 不要太厚影 响 砼 的外观 ; (6)、安 装模板: 将 准备 好的模板内 边对 准基础表面或楼 面上 弹出的边线
拼装时 先 竖 好外拼板,再 竖 内 拼板,在安 装模板的过程当 中至少 要二个 人配合 进行 工作,每相 邻 的两 块模板安 装就 位后 ,在内 外拼板的交 接 处订 小 木方,对 模板进 行 临 时 固定
再 进 一步 校 正 模板的垂 直 度、位置以及拼缝之间的严密性,然 后用钢管进 行 最 终 固定,在固定的过程当 中要注 意 随 时 对 模板进 行 校 正
2、柱模板的施工方法: 柱子 模板的安 装主 要考 虑 要保证垂 直 度和抵 抗 新浇砼 的侧压力
